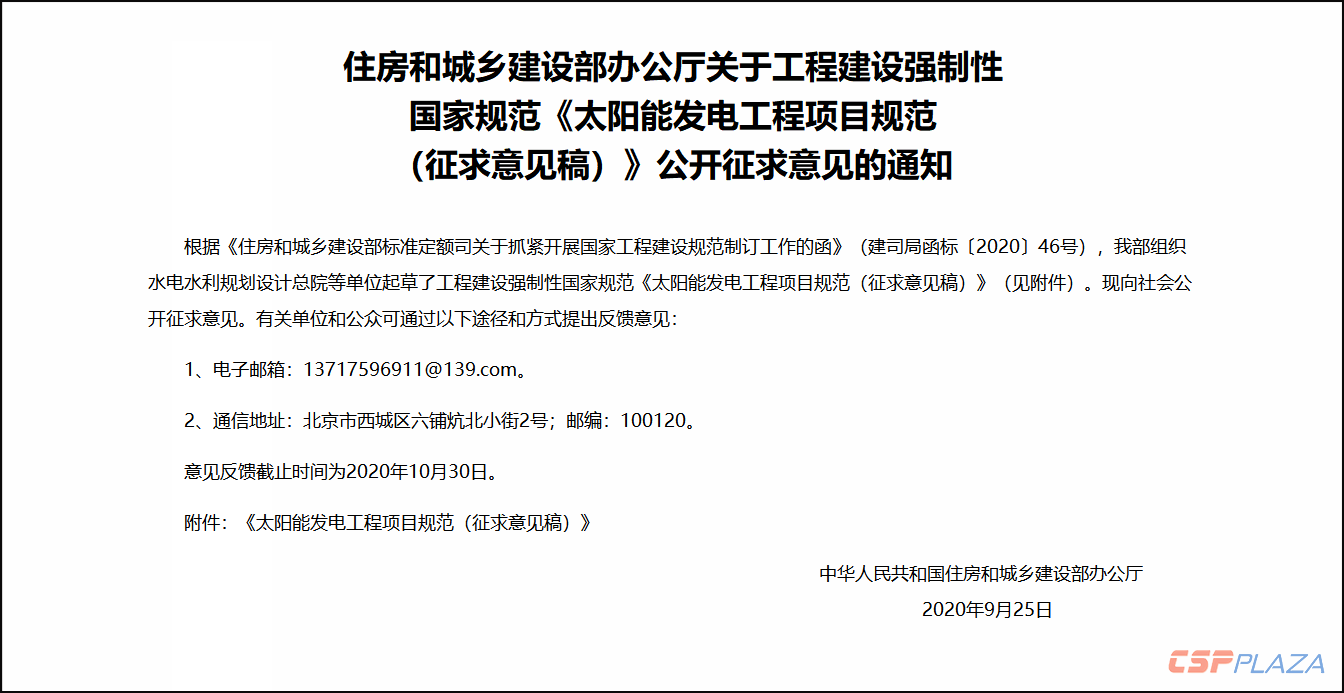

CSPPLAZA光熱發電網訊:近(jin)日,住房和城鄉建設(she)部發(fa)布工程建設(she)強制性國家規(gui)范(fan)《太陽(yang)能(neng)發(fa)電(dian)(dian)工程項目(mu)規(gui)范(fan)(征(zheng)求(qiu)意(yi)(yi)見稿)》公(gong)開(kai)征(zheng)求(qiu)意(yi)(yi)見,包含(han)光伏(fu)發(fa)電(dian)(dian)工程和太陽(yang)能(neng)熱(re)發(fa)電(dian)(dian)工程(含(han)一般規(gui)定(ding)、聚光集熱(re)系(xi)(xi)統(tong)、儲換熱(re)系(xi)(xi)統(tong)、發(fa)電(dian)(dian)島(dao)系(xi)(xi)統(tong)、電(dian)(dian)氣系(xi)(xi)統(tong)五部分內容),征(zheng)求(qiu)截止時(shi)間為2020年10月(yue)30日。
根據國(guo)務(wu)院《深化(hua)標(biao)準化(hua)工(gong)作改(gai)革(ge)方案》(國(guo)發〔2015〕13號(hao))要求,2016年住房(fang)城(cheng)鄉建(jian)設部印發了(le)(le)《關于深化(hua)工(gong)程建(jian)設標(biao)準化(hua)工(gong)作改(gai)革(ge)的意見(jian)》(建(jian)標(biao)〔2016〕166號(hao)),并在此(ci)基礎上,全面啟動了(le)(le)構建(jian)強制性標(biao)準體系、研編工(gong)程規范工(gong)作。
2018年住房城鄉建設部下達了(le)《風力(li)發電(dian)工(gong)程(cheng)項目規范》的(de)研編任(ren)務,本(ben)征求意(yi)見(jian)稿(gao)是在研編成果的(de)基礎上形成。
參加起草單位有(you)(you)(you)(you):水電(dian)水利(li)規(gui)劃設(she)(she)計總院、中(zhong)(zhong)(zhong)(zhong)國(guo)(guo)(guo)電(dian)建(jian)集團(tuan)西北(bei)勘(kan)(kan)測(ce)設(she)(she)計研究(jiu)(jiu)(jiu)院有(you)(you)(you)(you)限(xian)(xian)(xian)公(gong)(gong)(gong)(gong)司(si)、國(guo)(guo)(guo)家電(dian)力投資集團(tuan)黃河上(shang)游(you)水電(dian)開發有(you)(you)(you)(you)限(xian)(xian)(xian)責任(ren)公(gong)(gong)(gong)(gong)司(si)、中(zhong)(zhong)(zhong)(zhong)國(guo)(guo)(guo)電(dian)建(jian)集團(tuan)中(zhong)(zhong)(zhong)(zhong)南勘(kan)(kan)測(ce)設(she)(she)計研究(jiu)(jiu)(jiu)院有(you)(you)(you)(you)限(xian)(xian)(xian)公(gong)(gong)(gong)(gong)司(si)、中(zhong)(zhong)(zhong)(zhong)國(guo)(guo)(guo)電(dian)建(jian)集團(tuan)北(bei)京勘(kan)(kan)測(ce)設(she)(she)計研究(jiu)(jiu)(jiu)院有(you)(you)(you)(you)限(xian)(xian)(xian)公(gong)(gong)(gong)(gong)司(si)、中(zhong)(zhong)(zhong)(zhong)國(guo)(guo)(guo)電(dian)建(jian)集團(tuan)河北(bei)省電(dian)力勘(kan)(kan)測(ce)設(she)(she)計研究(jiu)(jiu)(jiu)院有(you)(you)(you)(you)限(xian)(xian)(xian)公(gong)(gong)(gong)(gong)司(si)、上(shang)海(hai)電(dian)力設(she)(she)計院有(you)(you)(you)(you)限(xian)(xian)(xian)公(gong)(gong)(gong)(gong)司(si)、西北(bei)水利(li)水電(dian)工程有(you)(you)(you)(you)限(xian)(xian)(xian)責任(ren)公(gong)(gong)(gong)(gong)司(si)、中(zhong)(zhong)(zhong)(zhong)國(guo)(guo)(guo)長江(jiang)三(san)峽集團(tuan)公(gong)(gong)(gong)(gong)司(si)、中(zhong)(zhong)(zhong)(zhong)國(guo)(guo)(guo)廣(guang)核(he)新能源控股(gu)有(you)(you)(you)(you)限(xian)(xian)(xian)公(gong)(gong)(gong)(gong)司(si)、陽光電(dian)源股(gu)份有(you)(you)(you)(you)限(xian)(xian)(xian)公(gong)(gong)(gong)(gong)司(si)、晶澳(ao)太(tai)(tai)陽能股(gu)份有(you)(you)(you)(you)限(xian)(xian)(xian)公(gong)(gong)(gong)(gong)司(si)、浙江(jiang)中(zhong)(zhong)(zhong)(zhong)控太(tai)(tai)陽能技術有(you)(you)(you)(you)限(xian)(xian)(xian)公(gong)(gong)(gong)(gong)司(si)、北(bei)京首航艾啟威節能技術股(gu)份有(you)(you)(you)(you)限(xian)(xian)(xian)公(gong)(gong)(gong)(gong)司(si)、山(shan)東電(dian)力建(jian)設(she)(she)第三(san)工程公(gong)(gong)(gong)(gong)司(si)。
以下僅摘取太陽能熱發電工程部分內容【查閱全文(wen)請下(xia)載附件】:
4太陽能熱發電工程
4.1一般規定
4.1.1太陽(yang)能熱(re)發電工程應遵循(xun)節約集約用地、用水和(he)充(chong)分利用太陽(yang)能資(zi)源的原則。
4.1.2太陽能(neng)熱發電工程供(gong)(gong)水水源應穩(wen)定可(ke)靠(kao)。采用單一水源可(ke)靠(kao)性不能(neng)保證時,應設備用水源。采用多水源供(gong)(gong)水時,應滿足在事故時能(neng)相互調度。
4.1.3具(ju)備儲能系統的大型、中型太陽能熱發電站,應具(ju)有電力(li)調峰(feng)、調頻的能力(li)。
4.1.4太陽(yang)能熱發電(dian)工程應根據資源(yuan)及建設條件,進(jin)行系統(tong)優化和技(ji)術經濟(ji)比較后(hou),確定聚光集(ji)熱、儲換熱、發電(dian)島系統(tong)性能指(zhi)標水(shui)平。

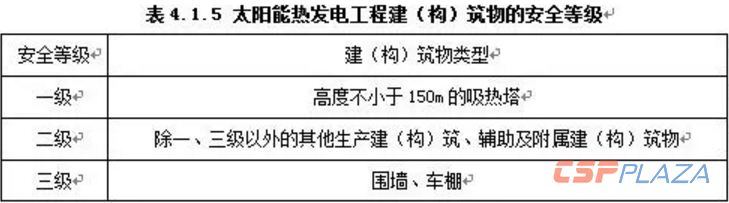

4.1.5太陽能熱發電工程建(構(gou))筑物的安全等級應(ying)按表4.1.5的規定執(zhi)行。
4.1.6抗(kang)震設(she)防烈度為6度及以上地區的太陽能熱發電工程建(jian)(構)筑物應進行抗(kang)震設(she)計,抗(kang)震設(she)防類別的劃分應符合下列(lie)規定(ding):
1吸(xi)熱塔構(gou)筑物、集控樓建(jian)筑物應劃為(wei)重點設防類(乙(yi)類);
2除(chu)第1、3款以(yi)外的其他生產建筑、輔助(zhu)及(ji)附屬建筑物(wu)應(ying)劃分為標準設防(fang)類(丙(bing)類);
3圍(wei)墻、車棚、材料庫(ku)等次要建筑物應劃(hua)分(fen)為適度設防類(丁(ding)類)。

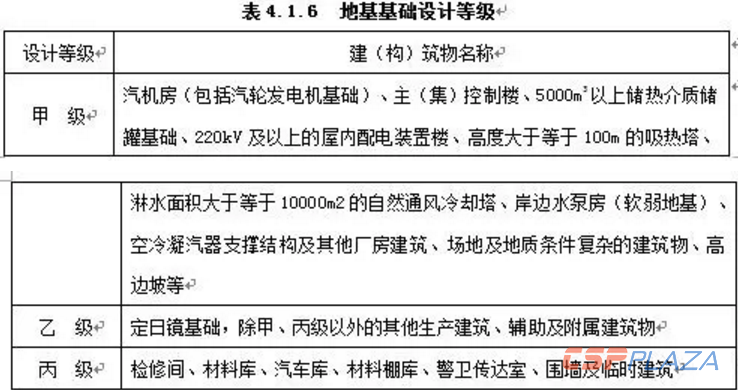

4.1.7根據(ju)地基復(fu)雜程度、建筑物規模(mo)和功能(neng)(neng)特(te)征以及由于地基問題可能(neng)(neng)造(zao)成建筑物破壞或影響正常使用的程度,太陽能(neng)(neng)熱發電工程地基基礎設(she)計(ji)分為三個設(she)計(ji)等級,設(she)計(ji)時應根據(ju)具(ju)體情況,按表4.1.6選(xuan)用。
4.1.8太陽(yang)能熱發電(dian)站(zhan)應設(she)置(zhi)可(ke)靠(kao)接地(di)網(wang),接地(di)網(wang)應按電(dian)站(zhan)主體工程壽命(ming)進行(xing)防腐設(she)計。
4.1.9吸熱塔的樓梯(ti)、平臺(tai)、孔洞(dong)等(deng)周(zhou)圍,均(jun)應(ying)設置(zhi)欄(lan)桿或蓋板。樓梯(ti)、平臺(tai)均(jun)應(ying)采用防滑措施。
4.1.10采用熔融鹽或導(dao)熱(re)油(you)的太陽能熱(re)發電系(xi)統,應根據場址氣候(hou)條件、設備配(pei)置及(ji)系(xi)統特點采用防凝方案。熔融鹽管(guan)道、閥(fa)門、儀(yi)表應配(pei)置伴熱(re)系(xi)統。
4.1.11伴熱電纜在敷設前(qian)后(hou)應進(jin)(jin)行檢查,伴熱電纜應經(jing)隱蔽(bi)工程驗收合格后(hou)方可進(jin)(jin)行保溫施工。
4.1.12太陽能(neng)熱發電(dian)鏡場(chang)布置應因地制(zhi)宜,符合(he)自然資源和生(sheng)態環境(jing)保護(hu)要(yao)求。
4.1.13太陽(yang)能熱發(fa)電站(zhan)廢水(shui)應(ying)經無害化處理(li)后循環利(li)用(yong)或達標排放。
4.1.14太陽能熱發電工程項目(mu)在運(yun)行階(jie)段應制定安(an)全和運(yun)行手冊。運(yun)行維護人員必須接受專門的培(pei)訓(xun)。
4.2聚光集熱系統
4.2.1太陽能熱發電(dian)工程集熱場區的防(fang)洪標準不應低于(yu)50年。
4.2.2吸熱塔航空標識的(de)設置,應符合航空飛行(xing)器(qi)安全飛行(xing)的(de)要(yao)求。
4.2.3太(tai)陽能熱發(fa)電工程(cheng)集熱場(chang)區的(de)支架(jia)和(he)基礎應按承載能力極限狀態設(she)計,并滿足正常(chang)使用(yong)極限狀態的(de)要求。支架(jia)基礎設(she)計安(an)全等級不應小于上(shang)部(bu)支架(jia)結構設(she)計安(an)全等級。
4.2.4吸熱(re)(re)器周圍(wei)應(ying)采(cai)取(qu)防止集(ji)熱(re)(re)場能量對吸熱(re)(re)器周邊設備和結構(gou)造成(cheng)損壞的防護措施。
4.2.5導熱油系(xi)統安裝結束后(hou),所有管道必(bi)須經強度(du)試(shi)驗(yan)合格。
4.2.6導(dao)熱(re)油管(guan)路閥門(men)、集熱(re)器(qi)(SCE)間的旋轉接頭處,應(ying)采(cai)取(qu)泄漏應(ying)對措施。
4.2.7聚光(guang)集熱系統的跟(gen)蹤設(she)備(bei)(bei)應(ying)具備(bei)(bei)將自(zi)身置于安全位(wei)置的功能。
4.2.8在(zai)生態環境脆弱的(de)地區(qu)建設的(de)太陽能熱發電站,集熱場區(qu)電纜敷(fu)設應避免大(da)面積挖(wa)填。
4.2.9塔式太陽(yang)能熱(re)發電站外置(zhi)式熔(rong)融鹽吸熱(re)器(qi),應(ying)在進(jin)口(kou)緩(huan)沖罐上設置(zhi)安全裝置(zhi)。水工(gong)質(zhi)吸熱(re)器(qi)的汽包、過熱(re)器(qi)出口(kou)和再熱(re)器(qi)進(jin)口(kou)應(ying)設置(zhi)安全閥(fa),或采取(qu)其他安全措施。
4.2.10定(ding)日鏡或(huo)集熱器支架樁基礎施工完(wan)成(cheng)后,應(ying)進行(xing)基樁檢(jian)測,抽檢(jian)數量不(bu)應(ying)少(shao)于總樁數的(de)1‰、且不(bu)應(ying)少(shao)于6根(gen)。
4.2.11吸熱塔(ta)結構(gou)施(shi)工(gong)時應根(gen)據(ju)工(gong)藝要求(qiu)制定(ding)大件(jian)設備吊裝方(fang)案,保證吸熱塔(ta)周圍建(構(gou))筑物及人員安全。
4.2.12滑模施(shi)工模板滑升(sheng)速度(du)必須由混凝土早(zao)期強度(du)增(zeng)長速度(du)確定。
4.2.13吸熱塔(ta)滑模在滑升過(guo)程中,應隨時(shi)檢(jian)查操作平臺結構、支承(cheng)桿的(de)工(gong)作狀態(tai)及混(hun)凝土的(de)凝結狀態(tai),發(fa)現(xian)異常時(shi),應及時(shi)分析(xi)原因(yin)并(bing)采取(qu)有效(xiao)的(de)處理(li)措施。
4.2.14吸(xi)熱塔模(mo)板提(ti)模(mo)或滑(hua)升(sheng)前應(ying)進行(xing)1.25倍(bei)的滿負(fu)荷靜載試驗(yan)和1.1倍(bei)的滿負(fu)荷滑(hua)升(sheng)試驗(yan)。
4.2.15吸熱(re)塔施(shi)(shi)工(gong)采用電動(液壓)提模(mo)或滑動模(mo)板工(gong)藝施(shi)(shi)工(gong)時,模(mo)板須進行專(zhuan)項(xiang)設計。
4.2.16熔(rong)融(rong)鹽吸(xi)熱器及(ji)熔(rong)融(rong)鹽換熱器應有事故排鹽措施(shi)。
4.2.17吸熱塔內的輔助設備用房應(ying)采用耐火極限不(bu)低于2小時的防火隔(ge)墻或1.5小時的樓(lou)板與吸熱器本體分隔(ge)。吸熱塔內應(ying)設置(zhi)火災報警系統。
4.3儲換熱系統
4.3.1吸熱器(qi)出口高于450℃熔融鹽(yan)下(xia)塔(ta)管(guan)道應裝設蠕(ru)變監察段,監察段應設置在(zai)靠近(jin)出口緩沖罐出口管(guan)段上。
4.3.2太陽(yang)能熱發電站(zhan)熔融鹽管道監(jian)察段上(shang)不(bu)應(ying)開孔和(he)安(an)裝儀(yi)表插座,也不(bu)應(ying)安(an)裝支(zhi)吊(diao)架。
4.3.3熔融鹽(yan)的運(yun)輸(shu)應當依照有(you)關法規的規定取得運(yun)輸(shu)許可。
4.3.4導(dao)熱(re)油管道法蘭(lan)結合面(mian)應(ying)用質密、耐油和耐熱(re)的墊料,不應(ying)采用塑料墊、橡皮(pi)墊和石棉(mian)墊。
4.3.5導熱油(you)系統的(de)設備及管道(dao)的(de)保溫(wen)材(cai)料(liao),應(ying)采用(yong)不燃燒材(cai)料(liao)。
4.3.6導熱油(you)注入和熔融鹽(yan)融化應制定專項(xiang)方案(an)。
4.3.7熔融鹽儲(chu)罐(guan)區應設防(fang)護(hu)堤。導熱油(you)儲(chu)存區集油(you)坑應采(cai)取防(fang)滲(shen)漏措施。
4.3.8熔融鹽儲(chu)罐基礎應(ying)(ying)采用隔(ge)熱基礎,并進行相應(ying)(ying)的熱工計算和應(ying)(ying)力分(fen)析。
4.3.9熔(rong)融(rong)鹽泵(beng)支架應根(gen)據熔(rong)融(rong)鹽泵(beng)的(de)動參數進行結構(gou)諧響應動力分析。
4.3.10熔融鹽儲罐的(de)罐壁和罐底(di)(di)邊緣(yuan)板(ban)(ban)用鋼(gang)應(ying)(ying)(ying)為一(yi)級板(ban)(ban),并應(ying)(ying)(ying)逐張進行超聲檢測。儲罐焊縫焊接前(qian)應(ying)(ying)(ying)進行焊接工藝評(ping)定。儲罐罐壁、罐底(di)(di)板(ban)(ban)、底(di)(di)圈罐壁板(ban)(ban)與罐底(di)(di)邊緣(yuan)板(ban)(ban)之間的(de)焊縫質量等級應(ying)(ying)(ying)達(da)到一(yi)級。
4.3.11當輔助能源采用天然氣且(qie)室內(nei)布(bu)置時,其泄壓部(bu)位應避免面(mian)對人員集中場(chang)所和主要交通(tong)道路。
4.3.12太陽能熱發電(dian)(dian)站(zhan)設置的自動滅火(huo)系(xi)統(tong)、與消防有關的電(dian)(dian)動閥(fa)門及交流(liu)控制負(fu)荷,應按保安負(fu)荷供電(dian)(dian)。當機組無保安電(dian)(dian)源時,應按Ⅰ級負(fu)荷供電(dian)(dian)。

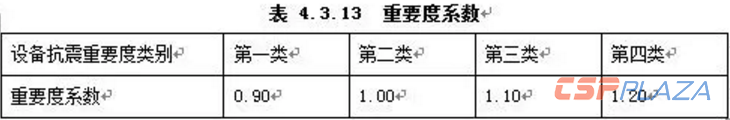

4.3.13抗震設(she)(she)(she)計(ji)時,設(she)(she)(she)備(bei)抗震重(zhong)要度應按(an)設(she)(she)(she)備(bei)用途和(he)地震破壞后的危害程度分為以下四類。
第(di)一類,除第(di)二、三(san)、四類以(yi)外的設備。
第二類,附錄X壓力容(rong)器分類中II類壓力容(rong)器,以及加熱(re)爐和高度為20m~80m的直立設備。
第(di)三類(lei),附錄X壓(ya)力容(rong)(rong)器分類(lei)中III類(lei)壓(ya)力容(rong)(rong)器,以及加熱爐和高度大于80m的直(zhi)立設備。
第四類,消防用(yong)途的設(she)備。
抗(kang)(kang)震(zhen)計算時,設(she)備(bei)抗(kang)(kang)震(zhen)重要(yao)度系數應根據設(she)備(bei)抗(kang)(kang)震(zhen)重要(yao)度類別按下表(biao)選用(yong)。
4.4發電島系統
4.4.1汽輪(lun)機本體的(de)安裝(zhuang)程序(xu),應(ying)符(fu)合其技術文件(jian)的(de)要求,不(bu)應(ying)因設備供(gong)應(ying)、圖紙交付(fu)、現(xian)場條件(jian)原因更改安裝(zhuang)程序(xu)。
4.4.2發電機(ji)(ji)定子(zi)吊裝就位(wei)前(qian),與起吊有關的建筑結構、起重機(ji)(ji)械、輔助(zhu)起吊設(she)施等強度必(bi)須經過(guo)核算,并應作性能(neng)試(shi)驗,以滿(man)足起吊要(yao)求。
4.4.3集中控制室的(de)疏散出(chu)口不應小于2個。
4.4.4集中控制室不(bu)應穿(chuan)行汽(qi)、水、油(you)等工藝管道(dao)。集中控制室應設置(zhi)整體剛(gang)性防水樓、屋面。
4.5電氣系統
4.5.1塔(ta)式太(tai)陽能熱發(fa)電(dian)站頂部(bu)和(he)外(wai)墻上接閃器(qi)必須與構(gou)筑物欄(lan)桿(gan)、旗(qi)桿(gan)、管道、設備、門(men)窗、支架等外(wai)露金(jin)屬進行(xing)可靠(kao)的(de)電(dian)氣(qi)連接。
4.5.2導熱油系統(tong)內的(de)的(de)電機及電纜(lan)應考慮防(fang)爆要求。
4.5.3太陽能熱(re)發電站(zhan)應(ying)根據(ju)運行(xing)模式配置(zhi)保安電源。運行(xing)過程中,聚光(guang)集熱(re)系統定日鏡和熔融鹽(yan)主(zhu)循環泵不應(ying)同(tong)時失電,槽式或(huo)線性菲涅(nie)爾式集熱(re)單元和導(dao)熱(re)介(jie)質主(zhu)循環泵不應(ying)同(tong)時失電。
4.5.4太陽能熱發(fa)電站(zhan)鏡(jing)場戶外(wai)電氣、控(kong)制設備防護等級不應低于IP54。
