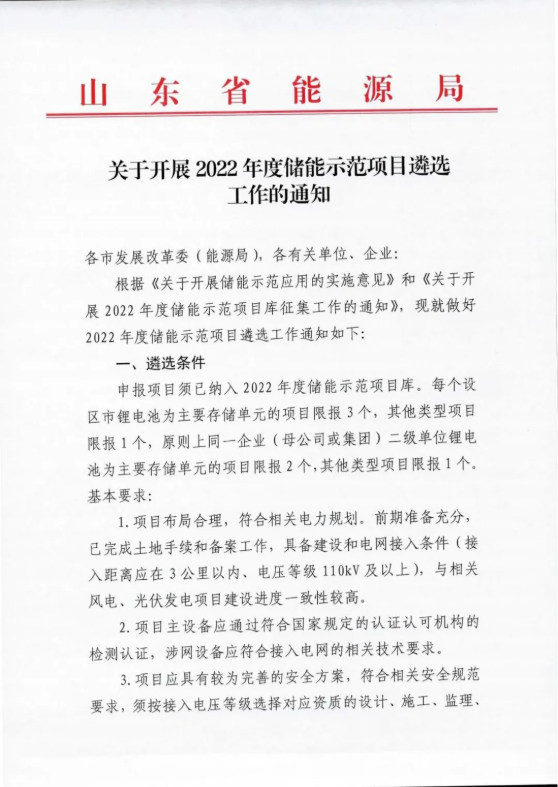

3月1日,山東省能源局開展了2022年度儲能示范項目遴選工作的通知,并要求于3月7日前將初審意見及申報材料(一式7份、含電子版)報送山東省能源局。
申(shen)報項(xiang)(xiang)(xiang)目(mu)(mu)(mu)(mu)須已納(na)入2022年度儲能示(shi)范項(xiang)(xiang)(xiang)目(mu)(mu)(mu)(mu)庫(ku)。每(mei)個(ge)設區市鋰電池為(wei)主(zhu)要存(cun)儲單(dan)(dan)元(yuan)的項(xiang)(xiang)(xiang)目(mu)(mu)(mu)(mu)限報3個(ge),其他(ta)類型項(xiang)(xiang)(xiang)目(mu)(mu)(mu)(mu)限報1個(ge),原(yuan)則上同一企(qi)業(ye)(母公司或集團)二(er)級單(dan)(dan)位鋰電池為(wei)主(zhu)要存(cun)儲單(dan)(dan)元(yuan)的項(xiang)(xiang)(xiang)目(mu)(mu)(mu)(mu)限報2個(ge),其他(ta)類型項(xiang)(xiang)(xiang)目(mu)(mu)(mu)(mu)限報1個(ge)。基本要求:

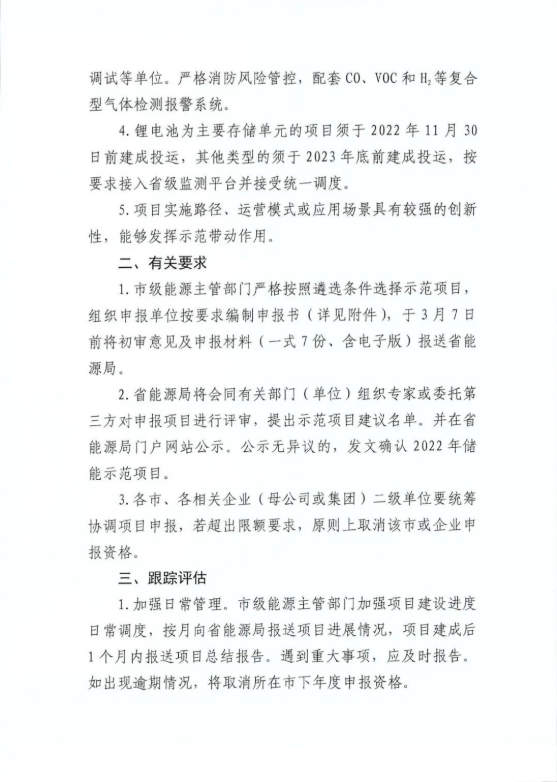

1、項目布局合理,符合相關電力規劃。前期準備充(chong)分(fen),已完(wan)成土(tu)地手續和備案(an)工作,具備建設和電網接(jie)入條(tiao)件(接(jie)入距離應在(zai)3公里以內、電壓等級110kV及(ji)以上),與相關風電、光伏發電項目建設進度一致性(xing)較高。
2、項目主設備(bei)應(ying)通過符合國家規定的認(ren)證認(ren)可機構的檢測(ce)認(ren)證,涉(she)網(wang)(wang)設備(bei)應(ying)符合接入(ru)電網(wang)(wang)的相關技術要求(qiu)。
3、項目應(ying)(ying)具有(you)較為完善的安全(quan)方(fang)案,符合相關(guan)安全(quan)規(gui)范要求,須按(an)接入(ru)電壓(ya)等級選擇對(dui)應(ying)(ying)資質的設計、施工、監理、調試(shi)等單(dan)位(wei)。嚴(yan)格消防風險管控,配套CO、VOC和H2等復(fu)合型(xing)氣(qi)體檢(jian)測報(bao)警(jing)系統。
4、鋰電池(chi)為主要存儲(chu)單元的項目須于(yu)(yu)2022年11月(yue)30日前建(jian)成投(tou)運(yun),其他(ta)類型(xing)的須于(yu)(yu)2023年底前建(jian)成投(tou)運(yun),按要求接(jie)入省級監測平臺并(bing)接(jie)受(shou)統一調度。
5、項目實施路徑、運(yun)營模式(shi)或(huo)應用場景具(ju)有較強的創新性(xing),能夠發揮示范(fan)帶動(dong)作用。
原文件如下:
