2022年11月30日,上海電氣總(zong)承(cheng)包建(jian)設(she)的迪拜700兆瓦(wa)光熱和250兆瓦(wa)光伏(fu)太陽能(neng)電站項目槽式1號(hao)機(ji)組順利實現并網發電。
這(zhe)標志著迪拜700兆瓦光熱和(he)250兆瓦光伏太陽能電站項(xiang)目(mu)的又一里程(cheng)碑節點順(shun)利完成(cheng)。該(gai)項(xiang)目(mu)是目(mu)前世界上裝機容量最大(da)(da)、投資規(gui)(gui)模(mo)最大(da)(da)、熔(rong)鹽儲熱規(gui)(gui)模(mo)最大(da)(da)的光熱項(xiang)目(mu),是全(quan)球迄今(jin)為止(zhi)最大(da)(da)的太陽能發電項(xiang)目(mu)。
跨(kua)度四年(nian),荒漠起繁華,CSPPLAZA梳理(li)了該項目(mu)截至目(mu)前建設歷程中(zhong)的重(zhong)要節(jie)點。

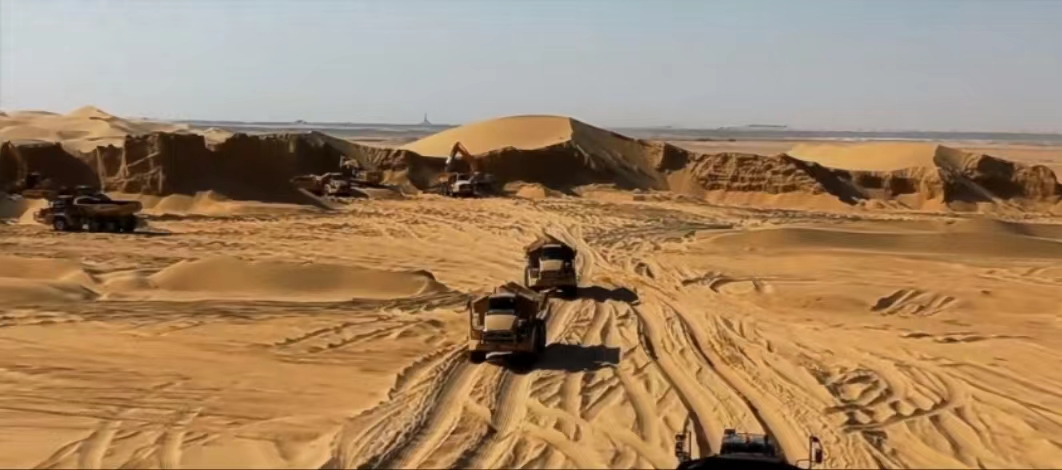

2018年(nian)10月,迪拜光熱項目(mu)開(kai)啟了場(chang)平(ping)工作(zuo)。為(wei)保護生(sheng)態環境,在(zai)前期的工作(zuo)中,不僅需要將各種野生(sheng)動(dong)物(wu)安(an)全轉(zhuan)(zhuan)移,還需要安(an)全轉(zhuan)(zhuan)移項目(mu)建設(she)地附近的樹木,為(wei)次還為(wei)每(mei)一(yi)棵(ke)樹修了專門的道(dao)路(lu)。經(jing)過相關部分(fen)的批(pi)準后(hou),項目(mu)正式開(kai)始施工。在(zai)此基礎上,項目(mu)僅一(yi)年(nian)多時間便完成(cheng)約800萬(wan)立方(fang)米的沙土轉(zhuan)(zhuan)移量和9平(ping)方(fang)公里的場(chang)地平(ping)整量,為(wei)后(hou)續的施工建設(she)奠定了扎(zha)實的基礎。
2019年11月,迪拜光熱項目完成(cheng)(cheng)了(le)光熱鏡(jing)場第(di)(di)1000根立柱插(cha)樁及(ji)澆灌(guan)混(hun)凝土(tu)的工作(zuo);定(ding)(ding)日鏡(jing)安(an)(an)裝(zhuang)(zhuang)車間自(zi)動生產(chan)線設備安(an)(an)裝(zhuang)(zhuang)、基本調試(shi)已經完成(cheng)(cheng),第(di)(di)一片定(ding)(ding)日鏡(jing)也已組裝(zhuang)(zhuang)完成(cheng)(cheng);12月底前,完成(cheng)(cheng)了(le)定(ding)(ding)日鏡(jing)自(zi)動生產(chan)線現場調試(shi)、驗(yan)收以及(ji)正式投(tou)產(chan)工作(zuo),并開始定(ding)(ding)日鏡(jing)上部(bu)安(an)(an)裝(zhuang)(zhuang)工作(zuo),為下一步(bu)的儲(chu)罐安(an)(an)裝(zhuang)(zhuang)等(deng)工作(zuo)按下快(kuai)進鍵。

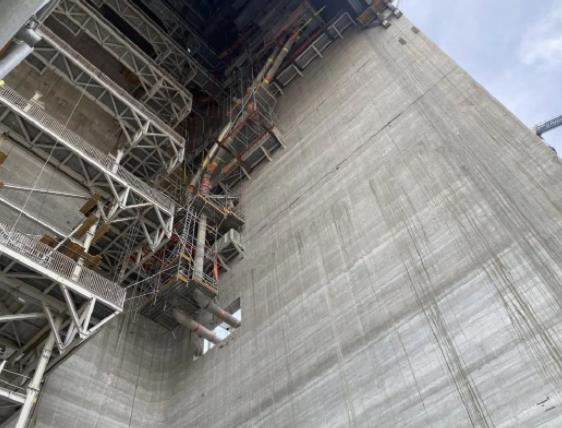

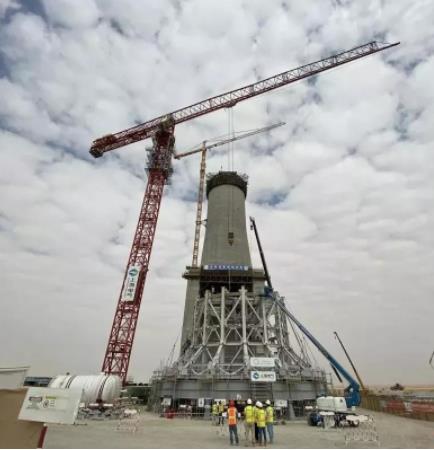

2019年(nian)12月2日,上海電(dian)氣迪拜700MW光熱(re)+250MW光伏(fu)(Noor Energy1號)混合電(dian)站項目(mu)也迎來(lai)了重(zhong)要節點,其標志(zhi)性(xing)建(jian)筑——集熱(re)塔(ta)已達110米,次(ci)月結構封頂,塔(ta)式部分完成標志(zhi)性(xing)工程(cheng)。該塔(ta)土建(jian)結構為220米,加上集熱(re)器,總高度(du)為260米。100MW塔(ta)式太陽能熱(re)發電(dian)是該工程(cheng)項目(mu)的核(he)心,建(jian)成將創造應用技術先進、集熱(re)塔(ta)高度(du)高等(deng)多(duo)個世界之最。

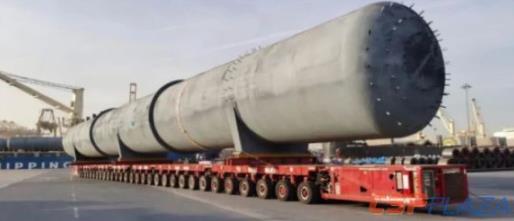

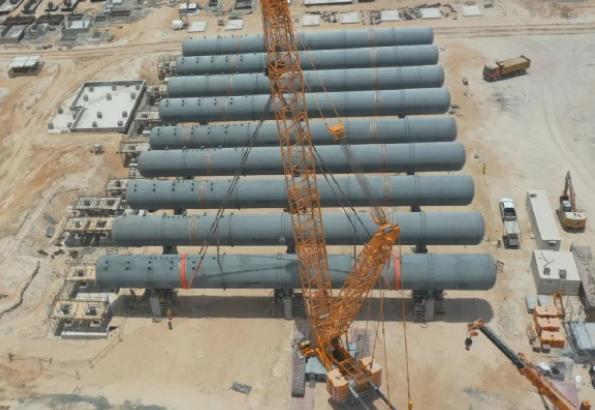

2020年(nian)3月(yue)27日,槽式PT1區域首臺溢流(liu)罐(guan)順利(li)吊裝就(jiu)位,計(ji)劃布置(zhi)9臺。作為導熱油系統中(zhong)重(zhong)要的容器儲存設備,單(dan)臺溢流(liu)罐(guan)長52米,凈重(zhong)200多噸,是目(mu)前項目(mu)最大的單(dan)體運輸件。

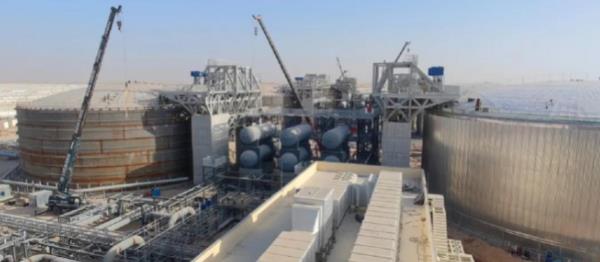

2020年4月(yue),迪拜光熱項目順利完成(cheng)儲罐模塊化整體吊裝作業(ye),標志著項目的傳(chuan)儲熱島部分完成(cheng)一(yi)大(da)進展。

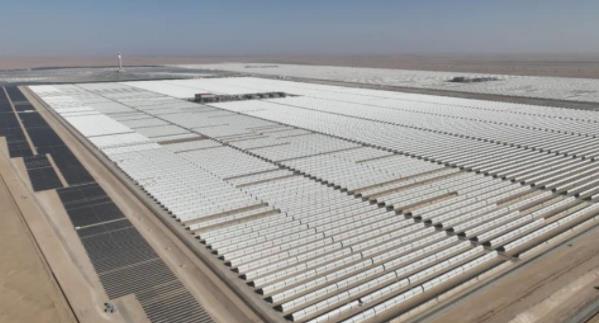

2021年2月26日,迪拜700兆瓦光熱+250兆瓦光伏太陽能電站項目塔式(shi)機(ji)組6萬面定(ding)日鏡安裝完成(cheng),標(biao)志著(zhu)鏡場安裝工作進入了收(shou)尾階段。
2021年5月(yue)9日,迪拜光熱項目槽式2號機(ji)組首臺熔鹽儲罐注水(shui)試驗(yan)順利(li)通過;塔(ta)式部(bu)分(fen)集熱塔(ta)內部(bu)管道安裝完成。標志(zhi)著槽式后續熔鹽系統的(de)前期工作完成,塔(ta)式發電(dian)機(ji)組管道安裝工作取得階(jie)段性(xing)勝(sheng)利(li)。
2021年(nian)6月(yue)7日,迪拜光熱項(xiang)目槽式(shi)(shi)2號機組汽輪機高(gao)中壓缸順(shun)利就(jiu)位;槽式(shi)(shi)3號機組9臺溢流罐吊裝工(gong)作順(shun)利完成(cheng),為(wei)后續(xu)施工(gong)創(chuang)造有利條件。
2021年(nian)9月4日(ri),迪拜700兆瓦(wa)光熱和250兆瓦(wa)光伏(fu)太陽能(neng)電站項(xiang)目(mu)塔(ta)式(shi)機組(zu)化(hua)鹽(yan)工作(zuo)順利開始,為熔鹽(yan)系(xi)統投用打下堅(jian)實基礎。
2021年9月(yue)5日,該項(xiang)(xiang)目槽式1號機(ji)組主(zhu)電氣(qi)樓分散控(kong)制系統上(shang)電一次(ci)成功,主(zhu)電源柜、通訊機(ji)柜、控(kong)制機(ji)柜等所有機(ji)柜各項(xiang)(xiang)技術指(zhi)標(biao)均符合要求(qiu),為(wei)后續調試工作(zuo)開展打(da)下良好(hao)基礎。

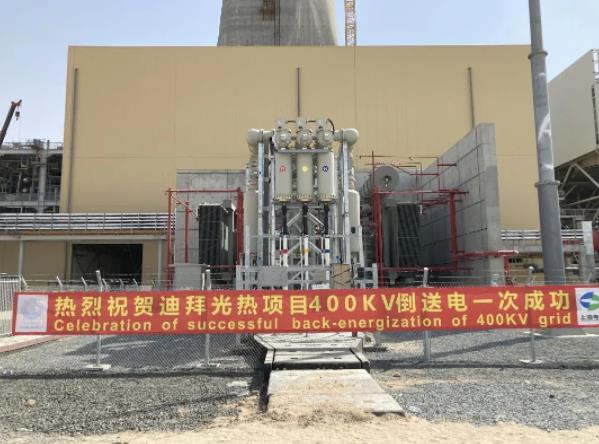

2021年9月28日,迪拜700兆瓦光熱和(he)250兆瓦光伏太陽(yang)能電(dian)(dian)站項目塔(ta)式(shi)機組400千伏變電(dian)(dian)站首次(ci)電(dian)(dian)網倒送電(dian)(dian)一(yi)次(ci)成功,各項參數均顯示正常(chang),所有受電(dian)(dian)設備運行良好(hao),為后續塔(ta)式(shi)機組水(shui)循環(huan)調試、槽式(shi)機組注(zhu)油等節點(dian)奠定(ding)堅實(shi)基礎。

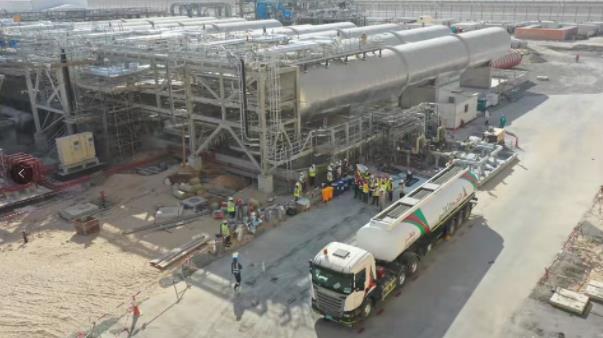

2021年11月18日,迪拜(bai)光熱(re)項(xiang)目槽式光熱(re)發電1號機(ji)組(zu)400千伏倒(dao)送(song)電一次成功;11月24日該機(ji)組(zu)導熱(re)油第一階段注油正式啟(qi)動。
2022年3月28日,迪拜光(guang)熱(re)電廠項目PT2區塊主體鋼結構封頂完成。
2022年10月,迪(di)拜光熱(re)項(xiang)目塔式機組蒸汽發生(sheng)(sheng)系統(tong)注鹽、疏(shu)鹽調(diao)試工作完(wan)成,為后續系統(tong)產汽奠定了堅實基礎;槽式1號(hao)機組廠(chang)用光伏4號(hao)區順利并(bing)網。蒸汽發生(sheng)(sheng)系統(tong)出(chu)蒸汽、空冷島熱(re)態沖洗工作正(zheng)在(zai)進行。
2022年11月29日,迪拜(bai)700兆瓦(wa)光熱和250兆瓦(wa)光伏太陽能電站項目槽式(shi)1號機組順利實現并網(wang)發電。
迪(di)拜700兆(zhao)瓦(wa)光(guang)熱(re)(re)(re)(re)(re)(re)和250兆(zhao)瓦(wa)光(guang)伏(fu)太陽(yang)能電(dian)站項目采用全球(qiu)領先的“塔式(shi)(shi)+槽式(shi)(shi)”集(ji)中(zhong)式(shi)(shi)光(guang)熱(re)(re)(re)(re)(re)(re)發(fa)(fa)電(dian)技術,光(guang)熱(re)(re)(re)(re)(re)(re)部分合(he)計發(fa)(fa)電(dian)容量達700MW,其配(pei)置包括1x100MW塔式(shi)(shi)熔(rong)(rong)(rong)鹽(yan)儲(chu)熱(re)(re)(re)(re)(re)(re)發(fa)(fa)電(dian)機(ji)組和3x200MW槽式(shi)(shi)熔(rong)(rong)(rong)鹽(yan)儲(chu)熱(re)(re)(re)(re)(re)(re)發(fa)(fa)電(dian)機(ji)組,塔式(shi)(shi)機(ji)組配(pei)置15小時儲(chu)熱(re)(re)(re)(re)(re)(re)系(xi)統,每臺槽式(shi)(shi)機(ji)組配(pei)置13.5小時儲(chu)熱(re)(re)(re)(re)(re)(re)系(xi)統;其中(zhong)槽式(shi)(shi)機(ji)組傳熱(re)(re)(re)(re)(re)(re)介質采用導熱(re)(re)(re)(re)(re)(re)油(you),并通過油(you)鹽(yan)換熱(re)(re)(re)(re)(re)(re)器進行熔(rong)(rong)(rong)鹽(yan)儲(chu)熱(re)(re)(re)(re)(re)(re)。
