逆風而上“蒸”戰戈壁
時值炎天暑月,火傘高(gao)張。地處甘(gan)肅省河西走廊西端的(de)(de)瓜(gua)州縣,年降水量(liang)不(bu)足(zu)45毫(hao)米,蒸(zheng)發量(liang)高(gao)達3300毫(hao)米,境(jing)內風大沙多、植被(bei)稀(xi)疏,曾經的(de)(de)綠洲面積不(bu)足(zu)縣域(yu)面積的(de)(de)15%。瓜(gua)州地區素有“世界風場(chang)”之說,大風天氣以(yi)及高(gao)溫環境(jing)給安裝公司承建的(de)(de)三峽(xia)恒基能脈瓜(gua)州70萬千瓦(wa)“光熱儲(chu)能+”項目(mu)的(de)(de)總體施工帶來了(le)不(bu)小的(de)(de)挑戰。
作為(wei)投(tou)入建設的全(quan)球首個“雙(shuang)塔(ta)一機”儲(chu)熱型光(guang)熱發電項(xiang)目(mu),以及(ji)國家發展改革委、國家能(neng)源局批復(fu)的第(di)一批以沙漠、戈壁、荒(huang)漠地區為(wei)重點的大型基地建設項(xiang)目(mu)之一,項(xiang)目(mu)被賦予了(le)更(geng)高的設計標準、建設難度以及(ji)嚴苛的工期安排。
項(xiang)目采用塔式熔鹽技術,年發電量(liang)可達1.8億(yi)度,工程造價22億(yi)元,裝機(ji)規模(mo)為(wei)2×50MW,配套(tao)兩(liang)座(zuo)200米高(gao)吸熱(re)塔,一臺額(e)定(ding)功率為(wei)100MW的(de)(de)汽輪發電機(ji)組(zu),高(gao)、低溫(wen)熔鹽儲罐置(zhi)各1臺,選用29.7㎡的(de)(de)矩形定(ding)日(ri)鏡近27000面(mian)。在占地301公頃的(de)(de)建設場(chang)地上,兼具(ju)建筑、機(ji)電安裝、熱(re)機(ji)、電氣(qi)、自動化、供水、化水及暖通等12個專業(ye)施(shi)工,設計圖(tu)紙共449卷冊(ce)之多。而不期而至(zhi)的(de)(de)強(qiang)風天氣(qi),一再阻攔(lan)了(le)施(shi)工正常開展(zhan)。
面對如此龐大的(de)(de)工(gong)(gong)程,甘肅安裝建(jian)(jian)設(she)(she)集(ji)團充分(fen)發揮(hui)(hui)自身(shen)專(zhuan)業(ye)(ye)施工(gong)(gong)優(you)(you)勢,堅持一(yi)(yi)(yi)切圍著項(xiang)目(mu)(mu)(mu)轉、一(yi)(yi)(yi)切盯(ding)著項(xiang)目(mu)(mu)(mu)干,協調各(ge)專(zhuan)業(ye)(ye)分(fen)公司(si)、選派(pai)各(ge)類專(zhuan)業(ye)(ye)人(ren)才組(zu)建(jian)(jian)了項(xiang)目(mu)(mu)(mu)指(zhi)揮(hui)(hui)部,緊緊圍繞(rao)安全(quan)、質量(liang)、工(gong)(gong)期、成本、創優(you)(you)五個關鍵點,構成了領導班子靠(kao)前指(zhi)揮(hui)(hui),項(xiang)目(mu)(mu)(mu)部主(zhu)抓,各(ge)工(gong)(gong)程公司(si)主(zhu)建(jian)(jian),業(ye)(ye)務(wu)部門(men)協調配(pei)合的(de)(de)高效聯動工(gong)(gong)作(zuo)格(ge)局。項(xiang)目(mu)(mu)(mu)部詳細制定目(mu)(mu)(mu)標、策略、操作(zuo)規程、時間表,強化物資(zi)、設(she)(she)備和(he)人(ren)力資(zi)源的(de)(de)管理和(he)調配(pei),將(jiang)精細化管理落實(shi)到每一(yi)(yi)(yi)節點、每一(yi)(yi)(yi)任務(wu)、每一(yi)(yi)(yi)崗位(wei)、每一(yi)(yi)(yi)天(tian)中,確保(bao)施工(gong)(gong)按時推進,高質量(liang)完成。

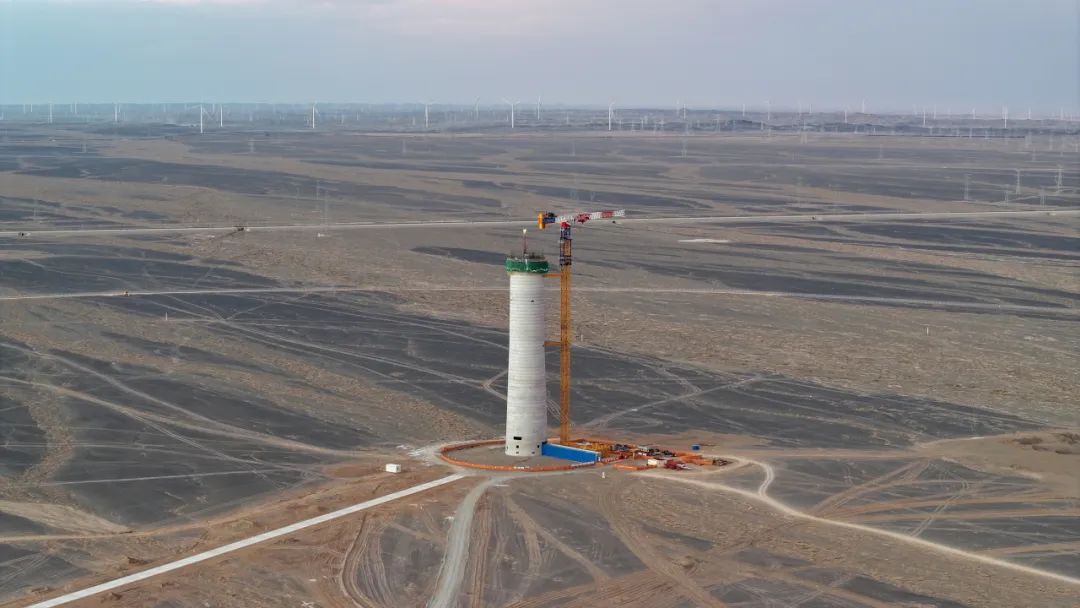

吸(xi)熱(re)(re)(re)器將(jiang)吸(xi)收定日鏡反射的(de)(de)太陽光,將(jiang)280℃的(de)(de)液(ye)態二元熔(rong)鹽(yan)(yan)加(jia)熱(re)(re)(re)至580℃高(gao)溫(wen)熔(rong)鹽(yan)(yan)儲存熱(re)(re)(re)能(neng),是光熱(re)(re)(re)發電系統的(de)(de)關鍵部(bu)(bu)件(jian)之(zhi)一。高(gao)35米、直徑15米的(de)(de)吸(xi)熱(re)(re)(re)裝(zhuang)(zhuang)置將(jiang)安裝(zhuang)(zhuang)在(zai)距地面165多米高(gao)的(de)(de)吸(xi)熱(re)(re)(re)塔頂部(bu)(bu),設備(bei)加(jia)配套設施(shi)總重(zhong)910噸,其吊裝(zhuang)(zhuang)是項目施(shi)工的(de)(de)最大難點。吸(xi)熱(re)(re)(re)塔每提前向上推進一步,留給吸(xi)熱(re)(re)(re)裝(zhuang)(zhuang)置安裝(zhuang)(zhuang)的(de)(de)時(shi)間(jian)(jian)就多幾(ji)分,為(wei)最大限度爭取吊裝(zhuang)(zhuang)的(de)(de)時(shi)間(jian)(jian),項目管理團隊在(zai)吸(xi)熱(re)(re)(re)塔施(shi)工提速提質提效上下想辦(ban)法、下功(gong)夫。

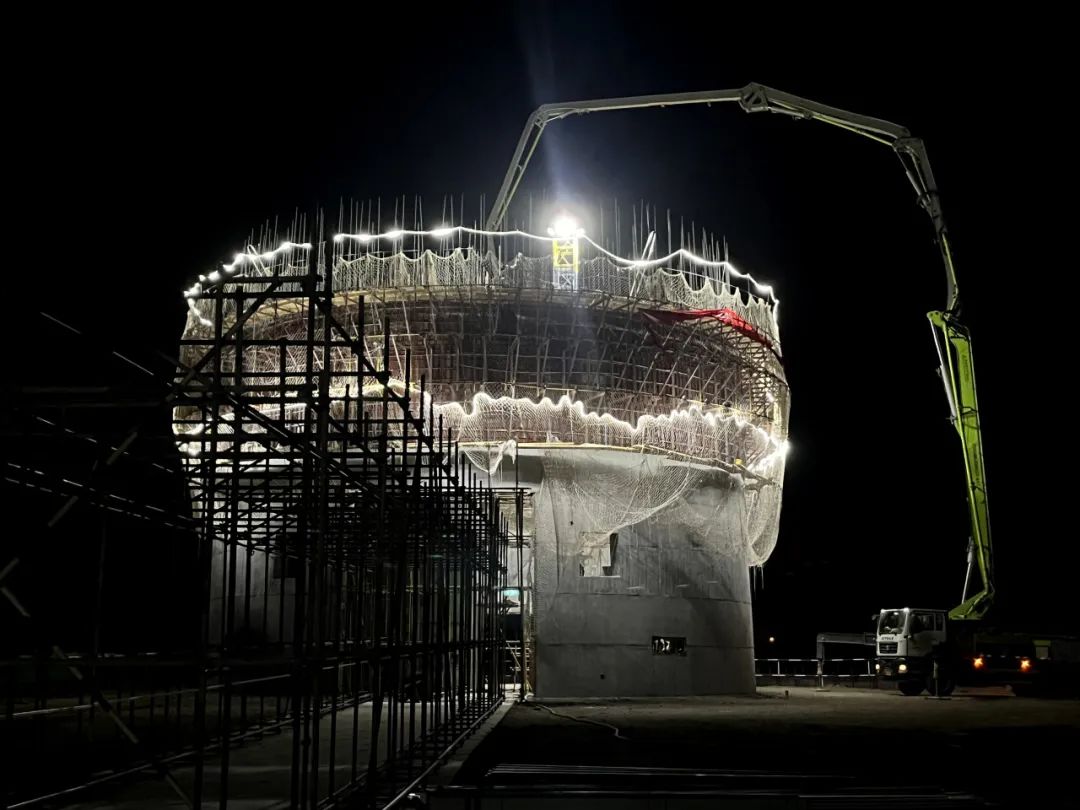

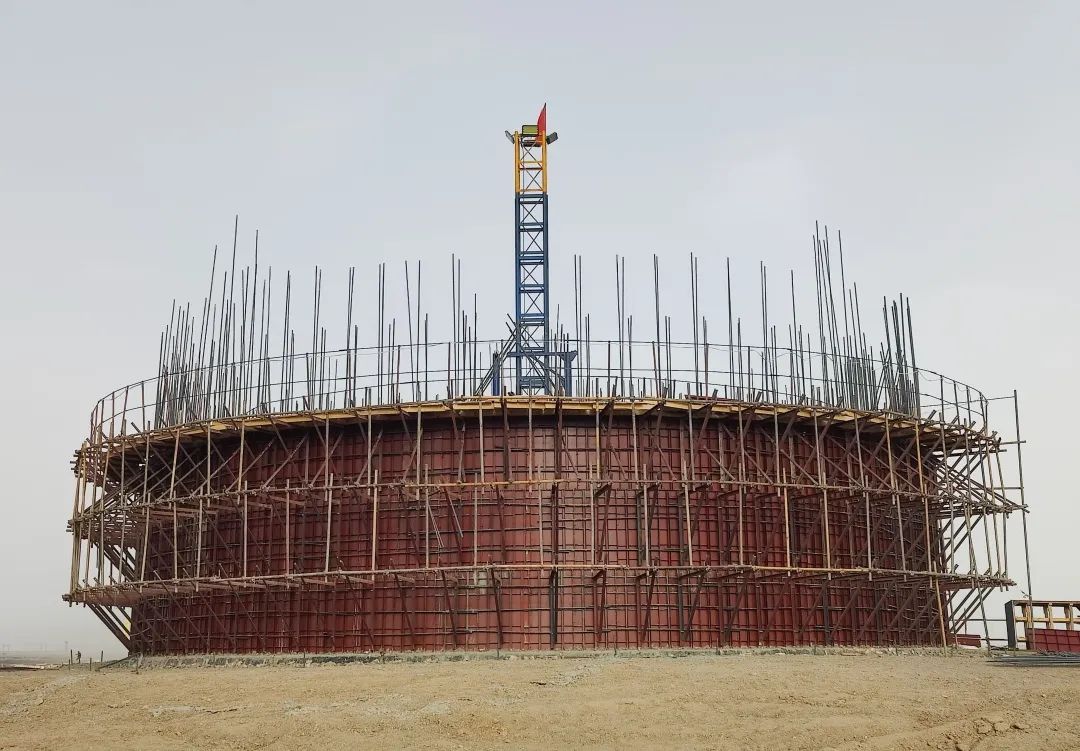

吸(xi)熱塔施(shi)(shi)工(gong)屬(shu)超危大(da)工(gong)程,項(xiang)目部(bu)審慎分析研判,根(gen)據施(shi)(shi)工(gong)現場(chang)實際(ji)情況和(he)設(she)計要(yao)求(qiu),采用速度快、質(zhi)(zhi)(zhi)量(liang)(liang)好(hao)、機具結構簡單(dan)、提(ti)升平穩、工(gong)藝成熟、安全(quan)防護好(hao)的(de)“專用施(shi)(shi)工(gong)升降機+三角架支撐體系+三層翻(fan)模”施(shi)(shi)工(gong)工(gong)藝,有效消除了滑模和(he)提(ti)模施(shi)(shi)工(gong)帶(dai)來的(de)扭轉(zhuan)、拉痕、漂移等質(zhi)(zhi)(zhi)量(liang)(liang)通病(bing)。雙塔建(jian)設(she)需澆筑16000余立方混(hun)(hun)凝(ning)土(tu)(tu)(tu),對混(hun)(hun)凝(ning)土(tu)(tu)(tu)質(zhi)(zhi)(zhi)量(liang)(liang)的(de)管(guan)控是確保施(shi)(shi)工(gong)質(zhi)(zhi)(zhi)量(liang)(liang)的(de)重要(yao)一環,項(xiang)目部(bu)嚴格制定混(hun)(hun)凝(ning)土(tu)(tu)(tu)配合(he)比和(he)質(zhi)(zhi)(zhi)量(liang)(liang)標準,做好(hao)原材料的(de)檢驗(yan)、生產過程的(de)監督和(he)混(hun)(hun)凝(ning)土(tu)(tu)(tu)強度的(de)測試,確保混(hun)(hun)凝(ning)土(tu)(tu)(tu)具備所需的(de)強度、流動性(xing)和(he)耐久性(xing),進而提(ti)高項(xiang)目的(de)可(ke)靠性(xing)和(he)持久性(xing)。施(shi)(shi)工(gong)班組實行日夜“兩(liang)班倒”制度,以(yi)兩(liang)天(tian)三板的(de)速度推動東、西雙塔向天(tian)空延(yan)伸。

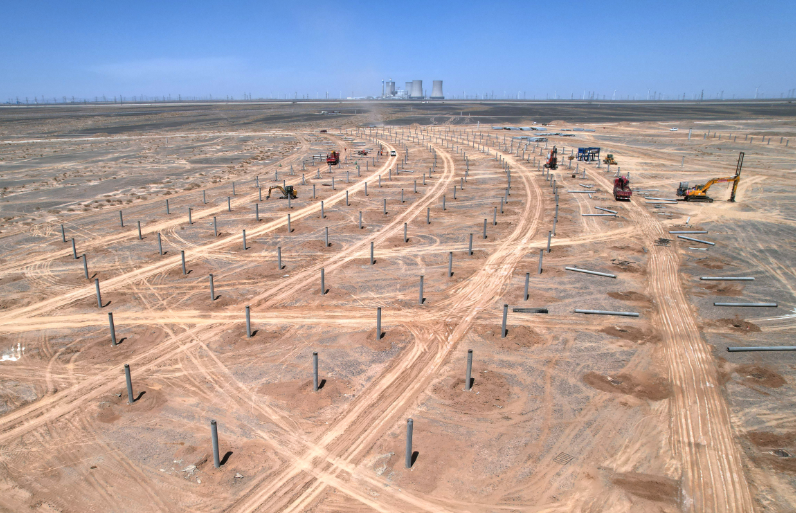

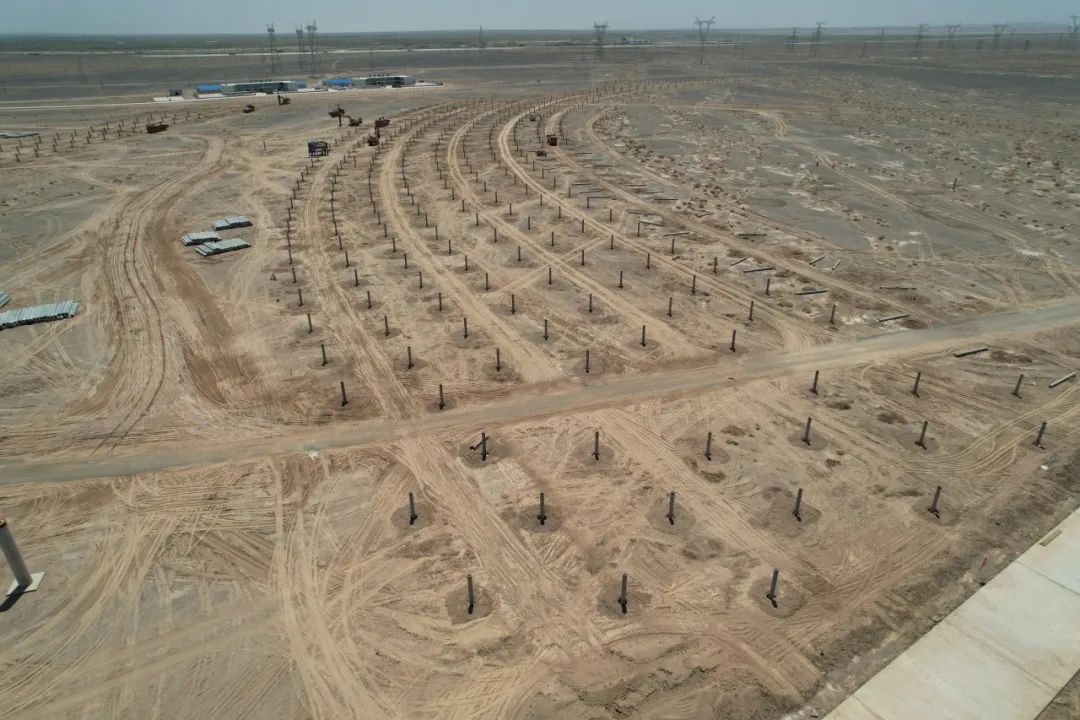

雙(shuang)(shuang)塔雙(shuang)(shuang)鏡(jing)場(chang)設計(ji)及采用小面積定日鏡(jing)是項目的(de)兩大(da)特點(dian),能夠(gou)有(you)效提(ti)(ti)高(gao)光的(de)利用率,從而(er)提(ti)(ti)高(gao)發電(dian)效率。定日鏡(jing)系統施(shi)(shi)工(gong)(gong)量大(da)面廣,精度(du)(du)要(yao)求高(gao),每根預制管樁垂(chui)直度(du)(du)偏(pian)差須小于3毫米,中心點(dian)坐標偏(pian)差控制在(zai)5毫米以下。項目部堅(jian)信“磨刀不(bu)誤砍柴工(gong)(gong)”,在(zai)預制管樁試(shi)驗樁施(shi)(shi)工(gong)(gong)時大(da)膽創(chuang)新,通過試(shi)驗反復改(gai)進施(shi)(shi)工(gong)(gong)工(gong)(gong)藝及裝(zhuang)置,最終(zhong)在(zai)正式施(shi)(shi)工(gong)(gong)前,研發出一(yi)套能夠(gou)將(jiang)垂(chui)直度(du)(du)偏(pian)差和中心點(dian)偏(pian)差控制在(zai)設計(ji)誤差范圍內的(de)工(gong)(gong)裝(zhuang),攻克了技術難關,大(da)幅提(ti)(ti)升了施(shi)(shi)工(gong)(gong)速(su)度(du)(du)和精度(du)(du),以一(yi)天(tian)300根的(de)進度(du)(du)在(zai)296公頃的(de)定日鏡(jing)場(chang)加(jia)速(su)鋪開(kai)作業。
大風(feng)肆虐、烈日灼曬的惡(e)劣施(shi)(shi)(shi)工(gong)條件(jian)下,項目(mu)(mu)部(bu)(bu)團(tuan)結帶領(ling)350余名工(gong)人(ren)迎難而上(shang)。面對大風(feng)侵襲,項目(mu)(mu)部(bu)(bu)定(ding)(ding)時檢查和維護場地(di)設(she)備的穩(wen)定(ding)(ding)性和安(an)全性,及(ji)時固(gu)定(ding)(ding)腳手(shou)架、搭建臨時防護設(she)施(shi)(shi)(shi)。項目(mu)(mu)部(bu)(bu)采購了風(feng)速(su)測量儀(yi),加強監測和預警,時刻(ke)關(guan)注風(feng)力變化(hua),一旦(dan)風(feng)力達到五級(ji)以上(shang),立(li)即停(ting)止高(gao)處作(zuo)業和危險操(cao)作(zuo),確(que)保作(zuo)業人(ren)員的安(an)全。在夏季施(shi)(shi)(shi)工(gong)中,項目(mu)(mu)部(bu)(bu)避開高(gao)溫時段,合理安(an)排工(gong)作(zuo)時間,在高(gao)溫作(zuo)業環境落實防暑處理措施(shi)(shi)(shi),增加通風(feng)設(she)備,降低作(zuo)業區溫度,向工(gong)人(ren)提(ti)供充足(zu)的飲用(yong)水和遮陽(yang)設(she)施(shi)(shi)(shi),保障全體(ti)人(ren)員身(shen)體(ti)健康。

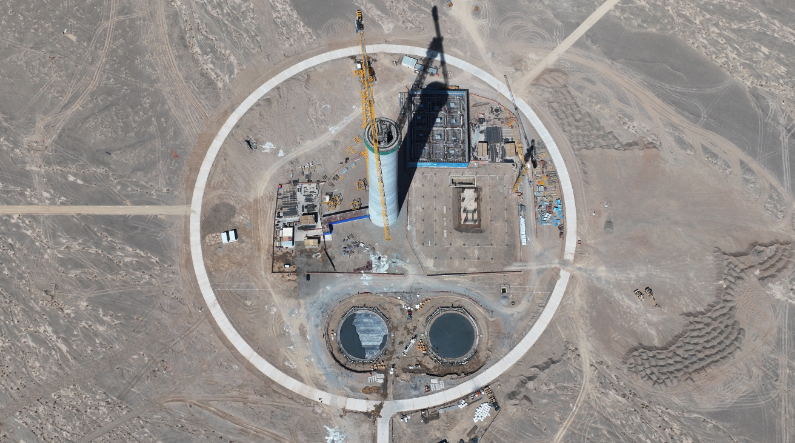

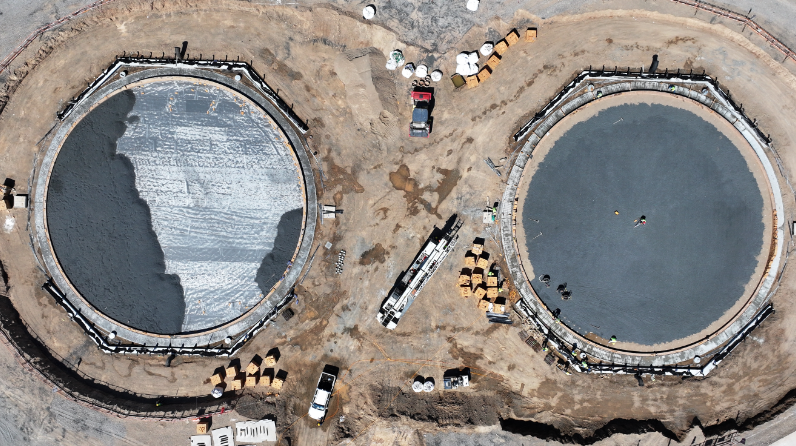

至7月(yue)底,西側(ce)吸熱塔已施(shi)工至120米(mi),東側(ce)吸熱塔施(shi)工至115米(mi),鏡場(chang)立樁、澆筑2600根,熔(rong)鹽儲罐完(wan)成基(ji)礎土(tu)建,定日鏡組裝(zhuang)車(che)間完(wan)成交(jiao)付,行政辦公樓已封頂。項(xiang)目部加速推進(jin)整體(ti)(ti)施(shi)工進(jin)度(du),全力(li)保(bao)障并(bing)網(wang)目標(biao)順利實現,助力(li)瓜州縣進(jin)一(yi)步推進(jin)綜合(he)能源基(ji)地源網(wang)荷儲一(yi)體(ti)(ti)化(hua)(hua),風光儲、風光火儲一(yi)體(ti)(ti)化(hua)(hua)建設。
