CSPPLAZA光熱發電網報道:中國首(shou)條大規模輸送(song)(song)新能源的特高(gao)壓(ya)工(gong)程酒(jiu)湖(hu)特高(gao)壓(ya)于2017年(nian)(nian)6月23日正式帶電(dian)投產(chan),設計送(song)(song)電(dian)能力(li)高(gao)達800萬千瓦,設計年(nian)(nian)送(song)(song)電(dian)量(liang)400億度。但據(ju)了解,由于配(pei)套電(dian)源未同步(bu)等原因,截至2018年(nian)(nian)4月底,投運10個月累(lei)計僅(jin)向湖(hu)南(nan)輸電(dian)96.2億度,與設計輸電(dian)能力(li)相去甚遠。
總(zong)投(tou)資達262億元的±800千伏(fu)酒(jiu)湖(hu)(酒(jiu)泉(quan)—湖(hu)南)特高壓直流輸電工程(cheng)起于(yu)酒(jiu)泉(quan)市(shi)瓜州縣,穿越河西(xi)走廊,途經甘(gan)肅、陜(shan)西(xi)、重慶、湖(hu)北(bei)、湖(hu)南5省市(shi),止于(yu)湖(hu)南省湘(xiang)潭市(shi)湘(xiang)潭縣,線(xian)路全長2383公里。工程(cheng)于(yu)2015年5月獲得國家發改(gai)委核準(zhun),2015年6月開工建設,2016年12月底全線(xian)貫通,2017年6月23日全線(xian)帶電投(tou)產。
為實現800萬(wan)千(qian)(qian)瓦(wa)(wa)(wa)(wa)的(de)(de)(de)設計送電(dian)(dian)能(neng)(neng)力(li),實現風光(guang)火打(da)捆外(wai)送,該(gai)工(gong)程(cheng)的(de)(de)(de)配(pei)套(tao)電(dian)(dian)源規模高達1580萬(wan)千(qian)(qian)瓦(wa)(wa)(wa)(wa),其中包括火電(dian)(dian)600萬(wan)千(qian)(qian)瓦(wa)(wa)(wa)(wa)、風電(dian)(dian)700萬(wan)千(qian)(qian)瓦(wa)(wa)(wa)(wa)、光(guang)伏發電(dian)(dian)280萬(wan)千(qian)(qian)瓦(wa)(wa)(wa)(wa),新能(neng)(neng)源送電(dian)(dian)占(zhan)比超過40%,而火電(dian)(dian)的(de)(de)(de)600萬(wan)千(qian)(qian)瓦(wa)(wa)(wa)(wa)主要用于(yu)新能(neng)(neng)源外(wai)送的(de)(de)(de)配(pei)套(tao)調峰電(dian)(dian)源。
600萬千瓦調峰電源在哪里?
這600萬千瓦(wa)火(huo)(huo)電(dian)(dian)(dian)調峰電(dian)(dian)(dian)源未(wei)能同步投運是酒湖特高壓低效運行的(de)主要原因之一,按照規劃,其中(zhong)400萬千瓦(wa)火(huo)(huo)電(dian)(dian)(dian)新(xin)建,剩下的(de)200萬千瓦(wa)從網(wang)內組織。與(yu)之配套(tao)的(de)400萬千瓦(wa)新(xin)建調峰火(huo)(huo)電(dian)(dian)(dian)裝機規劃于酒泉(quan)瓜州(zhou),名為常樂電(dian)(dian)(dian)廠,但卻(que)姍姍來遲。
據媒體報道,常樂電廠2016年8月才拿到甘肅省發改委《關于甘肅電投常樂電廠調峰火電項目核準的批復》。但隨后我國開始嚴控煤電項目建設,常樂電廠的建設再次延期。
2017年1月,國家能源局向甘(gan)肅(su)省(sheng)發(fa)改委下發(fa)《關于(yu)銜接甘(gan)肅(su)省(sheng)“十三五(wu)”煤電投資規(gui)模的函(han)》,常樂電廠(chang)4×100萬千瓦(wa)工程中(zhong)的兩臺100萬千瓦(wa)機組(zu)被要求推(tui)遲(chi)至“十四(si)五(wu)”及以后。
2017年(nian)(nian)9月(yue)(yue)(yue)8日,常樂電廠1、2號機組終于得以(yi)開工,計劃于2019年(nian)(nian)11月(yue)(yue)(yue)和(he)2020年(nian)(nian)2月(yue)(yue)(yue)建成投產。而(er)此時(shi),酒湖特高壓(ya)已經(jing)投運(yun)。

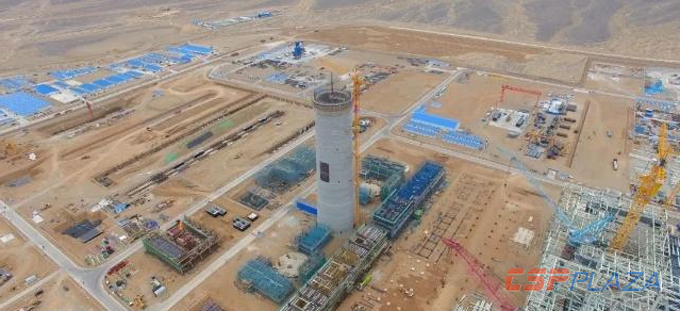

圖:常(chang)樂電廠正在建設中(zhong)(2018年(nian)12月攝)
但即便常樂火電(dian)廠如(ru)期(qi)投運,2020年也僅僅能(neng)實現200萬(wan)千瓦的(de)火電(dian)配套,剩下(xia)的(de)200萬(wan)千瓦調峰(feng)電(dian)源裝機仍(reng)不(bu)知所蹤,如(ru)果無法完成配套,則酒湖特高壓就不(bu)可能(neng)實現設計送(song)電(dian)目標。
業內專家表示,酒湖(hu)特高(gao)(gao)壓要(yao)想(xiang)實現盈虧平(ping)衡,運送能力需要(yao)達(da)到設計值(zhi)的80%,但到2020年(nian)左(zuo)右1、2號火電機組投運時(shi),也僅能達(da)到75%左(zuo)右。換言之,酒湖(hu)特高(gao)(gao)壓恐將(jiang)面臨長期(qi)虧損(sun)。
光熱替代火電作配套調峰電源?
綜合來看(kan),酒湖(hu)特高壓送電(dian)能力不足的主(zhu)要原因在于,“甘肅(su)電(dian)網(wang)新(xin)能源(yuan)裝機(ji)比例大,電(dian)網(wang)脆(cui)弱(ruo);配套調峰(feng)電(dian)源(yuan)建設未能同步;在出現全國性(xing)電(dian)煤供應(ying)緊張時(shi),火電(dian)若發生缺煤停機(ji),也會影響送出能力;晚高峰(feng)時(shi)甘肅(su)光伏發電(dian)能力下降,無法滿足湖(hu)南的用電(dian)曲(qu)線需求;湖(hu)南省(sheng)內發電(dian)量過剩等。
投資200多億元的特高壓工程虧損運行(xing)(xing)絕非各(ge)方樂(le)見,解決這一問(wen)題的當務之急在于(yu)盡快補足配套(tao)電源,這也是最具可行(xing)(xing)性的舉措。
但在國家嚴控煤電建設(she)規模的要求下(xia),常(chang)樂(le)電廠3、4號兩臺(tai)100萬千瓦火(huo)電機組(zu)的建設(she)遙(yao)(yao)遙(yao)(yao)無期。
基(ji)于(yu)光熱(re)(re)發電(dian)(dian)的可調(diao)特性,有行業專(zhuan)家提(ti)出(chu)了一個(ge)替(ti)代方案,配套建設200萬千瓦光熱(re)(re)發電(dian)(dian)裝機作(zuo)為調(diao)峰(feng)電(dian)(dian)源,替(ti)代未能開(kai)建的200萬千瓦火(huo)電(dian)(dian)。
單從技術層(ceng)面講,在(zai)甘肅地區新建(jian)200萬千瓦(wa)光熱機組作為調峰電源,完全具備可(ke)行性。其(qi)同時可(ke)以進一步提(ti)高酒湖特高壓(ya)的(de)(de)綠(lv)電外(wai)送比(bi)例,符合國家(jia)嚴控(kong)火電新建(jian)規模、發(fa)展(zhan)新能源的(de)(de)大政方(fang)針。
但也有言論指出,200萬(wan)千瓦光熱裝機大(da)概需(xu)要投資500億(yi)元,遠遠超出同等裝機的(de)火電(dian)建設投資。這筆錢從哪里來?如果走電(dian)價補(bu)貼(tie),則(ze)其帶來的(de)補(bu)貼(tie)資金需(xu)求也很(hen)大(da),首(shou)批(pi)示范項目的(de)總批(pi)復(fu)裝機才僅僅1.35GW,政府會(hui)為酒湖特(te)高壓單(dan)獨批(pi)復(fu)2GW光熱裝機的(de)可(ke)能性看(kan)起來不(bu)大(da)。
另外,以調峰為主要職能(neng)的光(guang)熱電站將(jiang)可能(neng)不(bu)得不(bu)犧牲(sheng)部分發電量,現行(xing)示(shi)范項(xiang)目的電價政策并不(bu)適宜(yi),還需(xu)針(zhen)對(dui)性(xing)研究調峰電價。
而以(yi)長遠的(de)(de)發展眼光來看,我國多條(tiao)特(te)高壓線路(lu)建設的(de)(de)目的(de)(de)是實現新(xin)能(neng)源(yuan)(yuan)的(de)(de)大比例外(wai)送,外(wai)送新(xin)能(neng)源(yuan)(yuan)同時要被(bei)捆綁上(shang)一定裝機的(de)(de)火電(dian),與能(neng)源(yuan)(yuan)的(de)(de)長期戰略是相悖的(de)(de),用光熱(re)發電(dian)這種兼具(ju)綠色與可調(diao)功能(neng)的(de)(de)新(xin)型電(dian)源(yuan)(yuan)替代火電(dian)調(diao)峰更具(ju)戰略眼光。
目前(qian)(qian),國家電網(wang)已累計建成“八交(jiao)十直(zhi)”特(te)高壓(ya)工(gong)程,在建“三交(jiao)一直(zhi)”特(te)高壓(ya)工(gong)程。但(dan)低效運(yun)行(xing)的特(te)高壓(ya)線路不僅(jin)只酒湖特(te)高壓(ya),據了解,目前(qian)(qian)哈鄭特(te)高壓(ya)、錫盟能源基(ji)地外(wai)送特(te)高壓(ya)工(gong)程都不同(tong)程度存在實際(ji)利用率低于設計值(zhi)的情況。
特(te)高壓的(de)建設(she)仍在提(ti)速(su),2018年9月3日,國家能(neng)源局印發(fa)的(de)《關于加(jia)快推進(jin)一(yi)批輸(shu)變電重點工程規(gui)劃建設(she)工作的(de)通知》指出,要在兩年內核準開工九項重點輸(shu)變電工程,合計輸(shu)電能(neng)力5700萬千瓦。2019年1月15日,《國家發(fa)展改革(ge)委關于陜(shan)北(bei)(bei)-湖(hu)北(bei)(bei)±800千伏(fu)特(te)高壓直流輸(shu)電工程核準的(de)批復(fu)》下發(fa)。
