發布者:CSPPLAZA | 來源:CSPPLAZA光熱發電網 | 0評論 | 10937查看 | 2015-07-03 10:26:00
CSPPLAZA光熱發電網報道:中國(guo)國(guo)際(ji)光熱電站大會暨CSPPLAZA年會2015于6月(yue)25~26日在京盛大召開,山(shan)東電力建(jian)設第三(san)工程(cheng)公司(si)(SepcoIII)副總(zong)經(jing)理兼總(zong)工程師張(zhang)煥(huan)祥(xiang)出席本屆大會并發表(biao)演講(jiang)。張(zhang)煥(huan)祥(xiang)在演講(jiang)中主要介紹了SepcoIII的基本情況,并介紹了(le)其參建的(de)摩洛哥(ge)瓦(wa)爾扎扎特Noor光熱發(fa)電項(xiang)目的(de)最(zui)新情況(kuang)。
下面刊出的是張煥祥演講的主要內容:(注:本文根據速記和錄音資料整理,文章內容未經演講者本人審閱,可能存在誤差,請予理解。)
張煥祥:大家上午好!非常感謝CSPPLAZA邀請我們公司參加本次年會,非常榮幸有機會在會上跟同行們進行交流和學習,今天我匯報的題目是我們參與的一個摩洛哥光熱發電項目的建設情況,項目還處于前期開發階段,所以信息不是很多,希望大家見諒。匯報的資料主要包括三個部分:第一個部分是我們公司情況介紹,第二部分是我們新簽合同的總體情況介紹,第三部分是項目的總體進展。

圖:張煥祥發表演講
首先我先匯報一下我們公司的整體情況。山東電力建設三公司成立于1985年,是一家擁有從電站項目可研到選址、勘探、設計、施工、調試、運營、服務完整產業鏈和資源整合能力的工程公司。公司先后承接了12兆瓦到1000兆瓦電站項目和基礎設施建設業務,業務范圍包括火電、核電、燃氣、光伏、水電、風電等等,主要還是在火電項目。公司技術研究和項目執行能力處于行業領先水平。
公司秉承打造中國電站第一品牌、領跑國家電站EPC的企業愿景,大力拓展海外市場,2002年爭取了第一個海外EPC項目,已經進入尼日利亞、印度、約旦、沙特、阿曼、埃及、摩洛哥、巴基斯坦、孟加拉等14個國家和地區,以EPC項目承攬了25個海外電力工程項目,其中14個已經投產,這25個海外電力項目主要是火電機組和燃氣輪機機組。
截止目前,我公司累計裝機容量超過了3820萬千瓦,是中國年平均裝機容量最多的工程公司。
在業績方面,我公司主營業務從2000年產值8億上升到2014的139億,年平均增長速度超過了30%,公司連續八年入選了美國ENR機構,其中2014年排名為58位。2014年公司憑借強大的執行能力和高端的產品質量獲得了八個魯班獎,其中阿曼項目是中國第一個獲得魯班獎的項目。此外這一年我們參與的另外兩個項目還獲得了國際金獎。(關于SepcoIII的介紹省略大部分)
下面主要介紹一下我們目前正在參與的摩洛哥光熱項目的情況。
摩洛哥瓦爾扎扎特Noor光熱項目,位于摩洛哥南部的一個旅游城市,該城市座落于摩洛哥西南部,處于撒哈拉大沙漠的邊緣。這個項目分為三期,一期由西班牙Sener公司、沙特ACWA Power公司和另外一些西班牙公司組成的聯合體投資開發。2012年9月開工,一期采用了槽式光熱發電技術,裝機容量為16萬KW,預計今年年底投產。二期和三期項目,開發模式為BOT模式,摩洛哥太陽能管理局與項目方(供電方)和投資方簽訂了25年的購電協議,兩期項目的投資約20億美元。二期項目業主是由ACWA和摩洛哥太陽能管理局還有西班牙Sener公司這三家組成的項目管理公司;三期項目業主是由沙特水電公司和摩洛哥太陽能管理局組成,二期和三期的業主是不一樣的。二期和三期的EPC承包商是中國電建集團,也是我們公司的母公司。山東電建三公司和西班牙Sener公司組成的聯合體,中國電建集團和我們山東電建三公司作為聯合體的領導方,主要負責全場土堰施工、常規島供貨、儲熱系統以及外圍系統的設備供貨和安裝。
項目二期采用了槽式技術,占地面積680公頃;三期是采用塔式技術,占地面積750公頃,設計壽命25年,項目建設模式是BOOT模式。
二期項目總共安裝425個回路,發電容量是20萬千瓦,工期29月,兩組(zu)熔鹽(yan)儲熱(re)罐,儲熱(re)容量(liang)為1562.5MWth/組(zu), 能夠提供(gong)汽(qi)輪發電機組(zu)85%滿(man)負(fu)荷運轉7.3小時所需的熱(re)量(liang)。汽輪發電機組毛出力為20萬千瓦,蒸汽發生器有兩列,油和水汽的交換,每列50%的容量,過熱器出口壓力是105Pa,冷卻器采用空冷技術,導熱油進口溫度為298℃,出口溫度為393℃。
動力島包括雙缸再熱汽輪發電機,毛出力為20萬千瓦,其中高壓是105,溫度380℃,再熱氣壓力為22Bara,溫度為380℃,可增加部分負荷運行,空冷式冷凝器模塊共42個。
三期塔式技術,定日鏡共7400面,每面178㎡,主塔高248米,發電容量是15萬千瓦,工期為30個月,儲熱系統采用一組熔鹽罐進行儲熱,儲熱容量為2770MWt,可提供汽輪機組滿負荷運行7個小時所需要的熱量,動力島汽輪發電機容量15萬,蒸汽發生系統由熔鹽水換熱器組成,過熱器的出口壓力為148Pa,冷卻器采用空冷技術,導熱介質為熔鹽,進口溫度為300℃,出口溫度為565℃。
下面簡單介紹一下項目進展情況,二期、三期合同于2015年5月8日簽訂,三期合同于5月8日生效,目前項(xiang)目(mu)二期、三期工程現場EPC聯合體項(xiang)目(mu)部已經成立(li),并(bing)于2015年3月31日(ri)進駐現場。目(mu)前,項(xiang)目(mu)現場中(zhong)方人員已達24人。整個(ge)項目(mu)目(mu)前處于初步設計的階(jie)段,同時也在進(jin)行一些設備招標,近期(qi)就要確(que)定汽輪(lun)發電機等設備。現場方面目(mu)前處于勘(kan)探階(jie)段,其中二(er)期(qi)已經(jing)完(wan)(wan)成了(le)50%的勘(kan)探,三期(qi)完(wan)(wan)成了(le)80%的勘(kan)探,從圖(tu)片中我們可以看到整個(ge)現場位于沙漠的邊緣(yuan)。

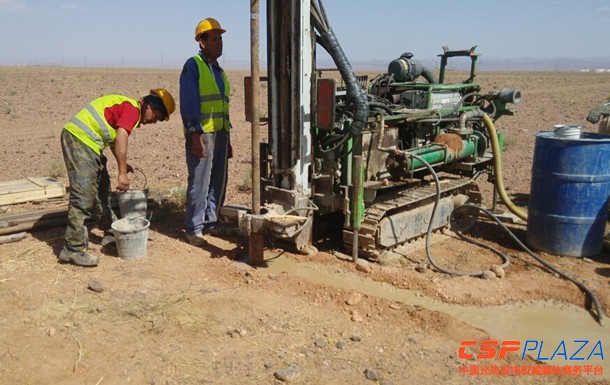

圖:項(xiang)目地質勘測工作正在進(jin)行
目前,項目二期、三期工程設計工作正在進行初步設計階段。概念設計(ji)已接近尾聲,預計(ji)7月初(chu)完成;初(chu)步設計(ji)目前已經開始進行。主要設(she)備的招投標(biao)工作正在進行。汽輪機發電機的技術標澄清及分析已(yi)基本完(wan)成,預計本月底將完(wan)成定標工作。空(kong)冷島(dao)系統(tong)的(de)技術(shu)澄清正在進(jin)行(xing),預計7月初(chu)初(chu)步確定供貨商。現場施工工作已(yi)經開(kai)始。二期的勘測(ce)工作已經(jing)完成(cheng)50%,三期的勘測(ce)工作已完成(cheng)80%,生活區圍墻(qiang)基(ji)礎已經(jing)開始施(shi)工。另外(wai),生活區臨建施(shi)工和板房(fang)已確定分包(bao)商。
各位來賓,各位專家,以上是我們公司的基本情況介紹和摩洛哥光熱電站建設情況的介紹,我們公司作為光熱發電行業的一支新軍,希望繼續擴展這個領域的業務,也想借本次大會這個機會向各位專家學習,建立聯系,加強合作,共同發展,最后預祝本次大會取得圓滿成功,謝謝大家!
