CSPPLAZA光熱發電網訊:本(ben)網記者今日獲悉,由中陽集團北京(jing)國投軍安(an)投資管理有限公司(以(yi)(yi)下簡(jian)稱“國投軍安(an)”)投資開(kai)發建設的(de)張家口64MW槽式光熱發電(dian)項(xiang)(xiang)目(mu)的(de)先期配套工程(cheng)現已取得顯著進展,目(mu)前在項(xiang)(xiang)目(mu)所在地已可以(yi)(yi)看(kan)到相(xiang)關(guan)配套工程(cheng)的(de)雛形。

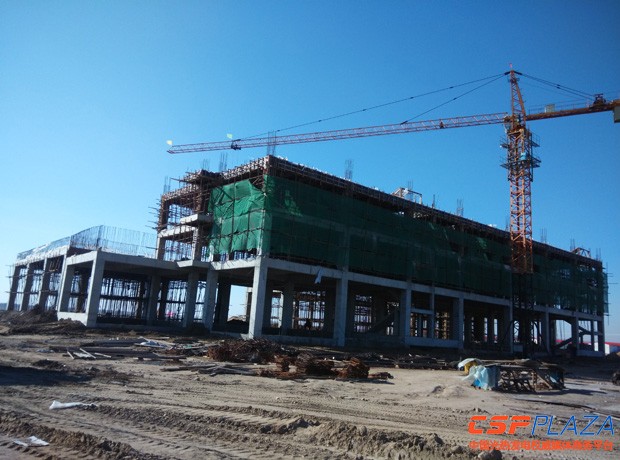

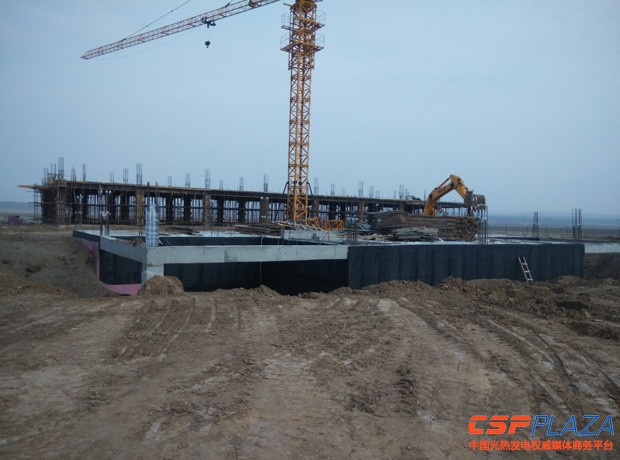

據悉,該項目于今年7月6日舉行開工奠基儀式,8月2日開始辦公樓基礎開挖,8月19日組織進行現場施工圖會審。截至10月29日,已完成辦公樓主體框架3層澆筑;綜合服務樓一層澆筑;動力中心地下一層澆筑,水暖電管線預埋工程同步完成。
該配套工程項目總投資約3500萬元,包括辦公樓(七層計9997㎡,建筑高度31.8米)、綜合服務樓(三層計2589㎡)、動力中心(二層計851㎡)建筑、裝修及總平室外工程,預計到2016年2月10日完工。

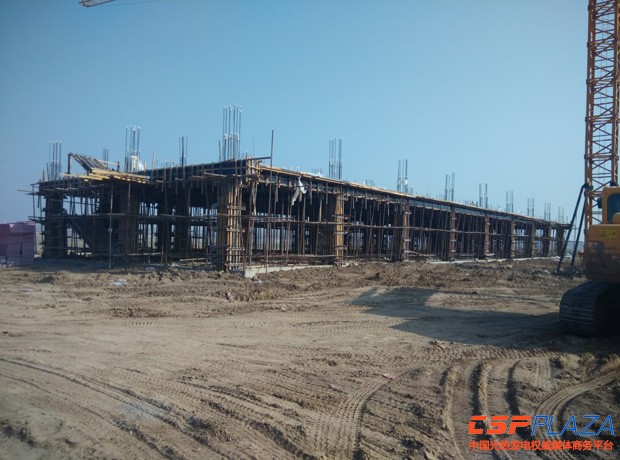

圖:綜合服務樓

圖:綜合(he)樓(lou)及動力中心
國投軍安董事長楊玉榮此前介紹稱,“該64MW光熱電站分兩期進行,一期建設辦公樓等設施和一個1MW的小型光熱示范電站,二期推進64MW大型電站的建設。”目前一期工程正在穩步推進中。

圖:效果圖
該電站選址于河北張家口察北管理區以北約15公里,擬引進國際領先的槽式光熱發電技術,配置16小時的超長熔鹽儲熱系統,將可實現24小時持續穩定發電,年發電小時數可達5470小時,設計年發電量高達3.5億度。
