據中國電建集團湖北工程有限公司報道,近日,國能青豫直流二期10萬千瓦光熱項目吸熱塔吸熱屏吊裝完成,項目團隊憑借先進技術和高效協作,僅耗時9天便成功完成全部18片管屏的吊裝,創造了國內同類機組的最快紀錄。

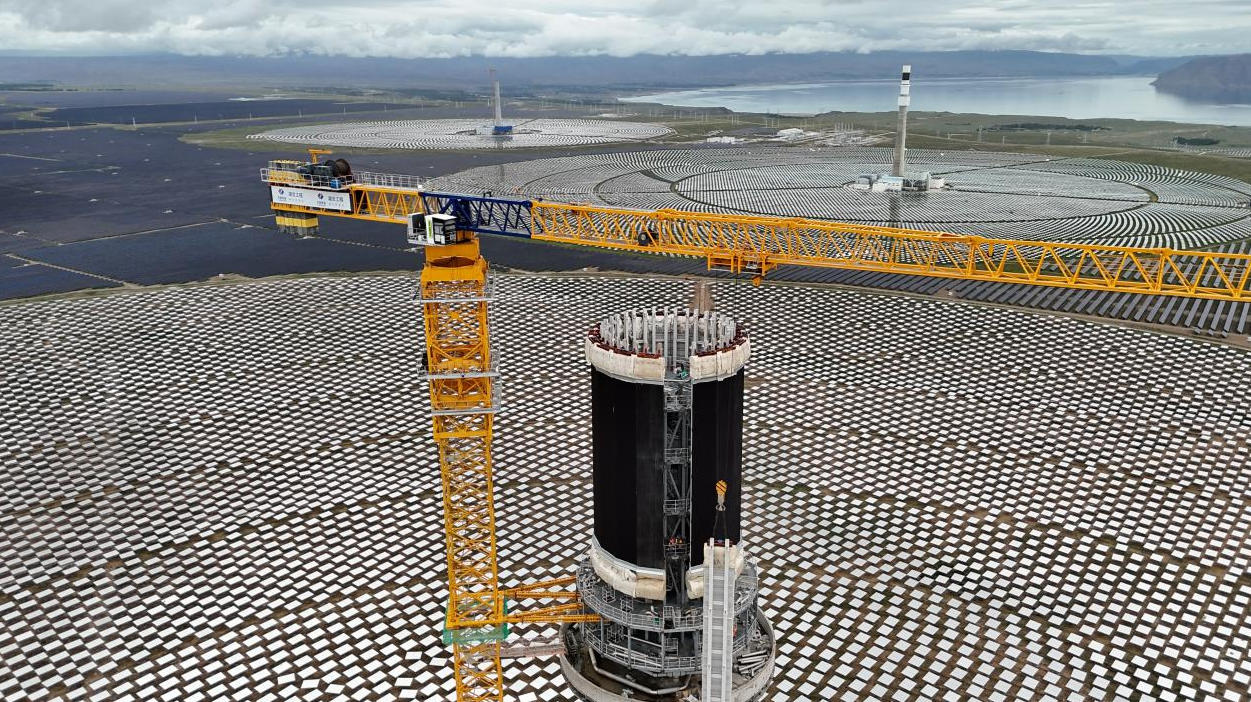

吸熱(re)塔作為光熱(re)發電系統的(de)核心部件,高度達到223米,承擔著(zhu)匯(hui)聚定日鏡反射太陽光能的(de)關鍵作用。每片(pian)吸熱(re)屏(ping)管(guan)屏(ping)凈重(zhong)約18.5噸,加上安(an)裝(zhuang)(zhuang)所需的(de)附屬結構,實際(ji)吊裝(zhuang)(zhuang)重(zhong)量接近20噸。18片(pian)管(guan)屏(ping)的(de)順利(li)安(an)裝(zhuang)(zhuang),標志著(zhu)吸熱(re)塔的(de)核心組(zu)件已全部到位,為后續的(de)系統調試和試運行奠定了堅實基(ji)礎。
在吊(diao)裝(zhuang)過程(cheng)(cheng)中(zhong),項目團(tuan)隊采用了(le)(le)先進的大型起重設備(bei)和(he)高(gao)(gao)精度定位技(ji)術,確保(bao)管(guan)屏在高(gao)(gao)空作業中(zhong)的安(an)全與精準(zhun)安(an)裝(zhuang)。面(mian)對(dui)高(gao)(gao)海拔(ba)地區復(fu)雜的氣象條件和(he)施工(gong)(gong)環境,團(tuan)隊通過優化施工(gong)(gong)方案(an),合理安(an)排作業時(shi)間,有(you)效克(ke)服了(le)(le)諸(zhu)多困難。從首片管(guan)屏的起吊(diao)到最后一片的精準(zhun)就位,整個過程(cheng)(cheng)僅用時(shi)9天,相(xiang)比國內同類項目大幅(fu)縮短了(le)(le)工(gong)(gong)期,展現了(le)(le)卓越(yue)的工(gong)(gong)程(cheng)(cheng)管(guan)理能力(li)和(he)施工(gong)(gong)效率。
青(qing)(qing)豫(yu)直(zhi)流二期光(guang)熱項目位于青(qing)(qing)海省(sheng)海南州生態太(tai)陽能發電園區(qu)南部,作為(wei)世(shi)界(jie)上首條專(zhuan)為(wei)清(qing)潔(jie)能源(yuan)外送(song)(song)而建設的特高壓通道——青(qing)(qing)豫(yu)直(zhi)流外送(song)(song)工程配套的重要調節電源(yuan),不(bu)僅將(jiang)助(zhu)力當地(di)(di)提高電網(wang)穩定性和清(qing)潔(jie)能源(yuan)高質(zhi)量發展(zhan),還將(jiang)進(jin)一步促進(jin)相(xiang)關地(di)(di)區(qu)清(qing)潔(jie)能源(yuan)示(shi)范基地(di)(di)開發和青(qing)(qing)海省(sheng)清(qing)潔(jie)電力外送(song)(song),為(wei)青(qing)(qing)海省(sheng)打造國(guo)家(jia)清(qing)潔(jie)能源(yuan)產業(ye)高地(di)(di)和推進(jin)綠(lv)色低(di)碳轉型作出(chu)積(ji)極貢獻,為(wei)我國(guo)西北地(di)(di)區(qu)綠(lv)色能源(yuan)對外輸(shu)送(song)(song)提供典型示(shi)范。
