2025年(nian)2月19日(ri),河北公司龍山電(dian)廠建設的(de)600兆瓦機(ji)組抽(chou)(chou)汽(qi)熔(rong)鹽儲能(neng)項(xiang)目(mu)(mu)成功完(wan)成滿容量頂峰(feng)(feng)試運,機(ji)組頂峰(feng)(feng)負荷穩定達到650兆瓦,各(ge)項(xiang)參(can)數表現正(zheng)常。這(zhe)是(shi)全(quan)國首個火(huo)電(dian)抽(chou)(chou)汽(qi)熔(rong)鹽儲能(neng)項(xiang)目(mu)(mu),為火(huo)電(dian)機(ji)組大幅提高調峰(feng)(feng)能(neng)力開辟了全(quan)新的(de)技術路徑,此次試運行驗(yan)證了項(xiang)目(mu)(mu)技術可(ke)行性(xing)。
該(gai)項(xiang)目(mu)(mu)位于(yu)河北邯鄲,總投資3.2億元,占地面積約7800平方米,是國內首個采用(yong)多源(yuan)抽汽(qi)—配汽(qi)調(diao)控(kong)技術(shu)的(de)大規模(mo)抽汽(qi)熔(rong)鹽(yan)蓄能(neng)項(xiang)目(mu)(mu),旨(zhi)在提高電(dian)網調(diao)峰(feng)能(neng)力(li),優化(hua)能(neng)源(yuan)結構,促(cu)進綠色低碳發(fa)展。2024年3月(yue)1日,河北公司龍山(shan)電(dian)廠抽汽(qi)蓄能(neng)項(xiang)目(mu)(mu)全面開工,項(xiang)目(mu)(mu)于(yu)2024年12月(yue)28日投入試運(yun)行(xing),項(xiang)目(mu)(mu)以熔(rong)融(rong)鹽(yan)作為蓄熱介質,在電(dian)網低谷時(shi)(shi)段進行(xing)蓄能(neng),在電(dian)網負荷高峰(feng)時(shi)(shi)段釋放能(neng)量,從而提高電(dian)網穩定性。該(gai)項(xiang)目(mu)(mu)投運(yun)后,龍山(shan)電(dian)廠火電(dian)機組的(de)調(diao)峰(feng)能(neng)力(li)將(jiang)在原有(you)基礎上增(zeng)加100兆瓦,頂峰(feng)能(neng)力(li)增(zeng)加30—60兆瓦,機組深調(diao)期間可實現邊儲(chu)邊放,最大供(gong)汽(qi)量達230噸/小時(shi)(shi)。

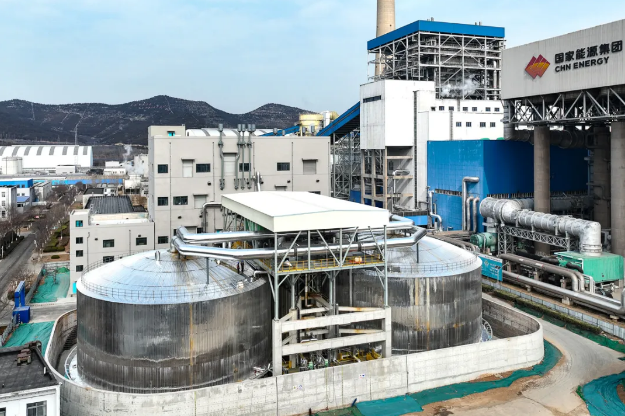

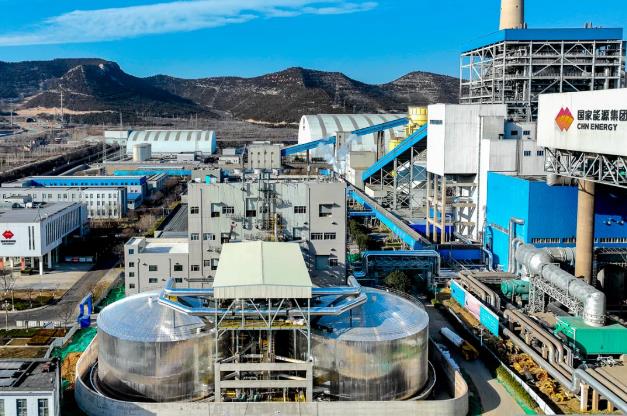

2025年2月21日,河北(bei)公司龍山(shan)電廠抽汽(qi)熔鹽(yan)儲(chu)能項目全景圖。王建濤攝

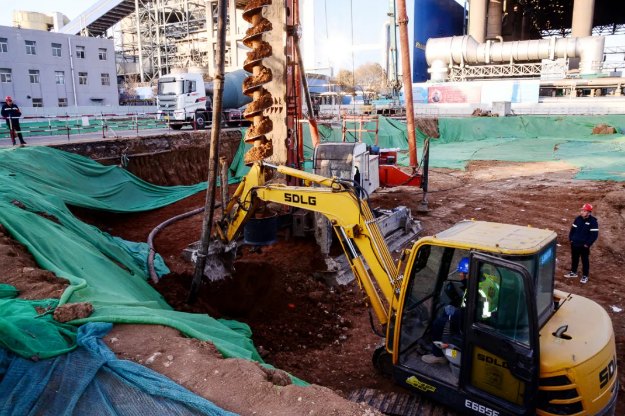

2024年(nian)3月(yue)7日(ri),河(he)北公司龍山電廠抽汽蓄能項目(mu)首根樁基(ji)正在進行(xing)澆筑(zhu),標(biao)志(zhi)著工程吹響全面加速建(jian)設號角。項目(mu)主體(ti)工程劃分為儲能換熱(re)廠房(fang)、熔鹽儲罐兩(liang)個區域,共計(ji)848根樁基(ji),樁基(ji)為直(zhi)徑0.6米鉆(zhan)孔(kong)灌(guan)注樁,最大樁長達15米,預(yu)計(ji)工期20天。王建(jian)濤(tao)攝

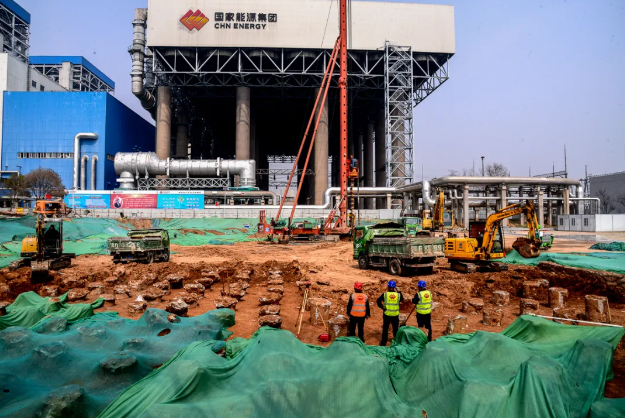

2024年4月(yue)1日,河北公司龍山電廠正在進行抽(chou)汽蓄能項目(mu)最(zui)后(hou)一方樁基混凝土澆(jiao)筑,標(biao)志(zhi)著(zhu)樁基施工全(quan)部順利完工,向著(zhu)項目(mu)早日竣工投(tou)產的目(mu)標(biao)邁出了(le)極為堅(jian)實且(qie)關鍵的一步。秦基偉攝

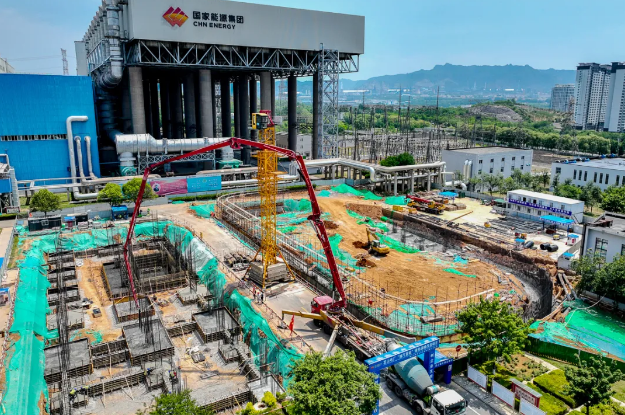

2024年5月30日,河北公司龍山電(dian)廠(chang)正在進(jin)(jin)行抽(chou)汽蓄能項(xiang)目換熱廠(chang)房基(ji)礎澆(jiao)筑,為項(xiang)目如期投(tou)產奠定堅實基(ji)礎。為保證工程(cheng)進(jin)(jin)度(du)及施工質量(liang),該廠(chang)提(ti)升“日協調會”討論深度(du),加(jia)強施工安全全過程(cheng)管控,統(tong)籌協調施工組(zu)織,建(jian)立質量(liang)檢查制度(du),加(jia)強工序銜接,全力推進(jin)(jin)項(xiang)目建(jian)設跑出“加(jia)速度(du)”。王建(jian)濤攝

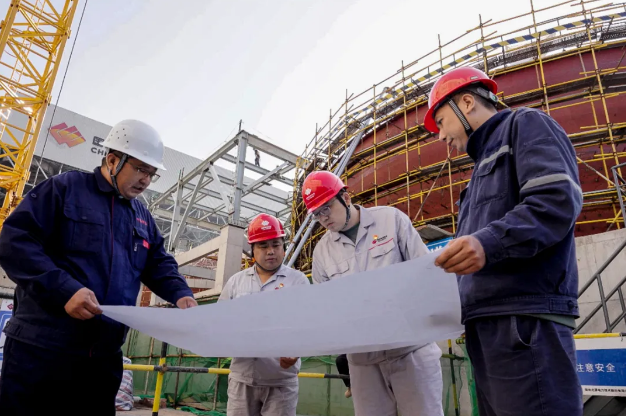

2024年8月20日,河北公(gong)司(si)龍山(shan)電廠(chang)技術人員在項(xiang)目施工(gong)期間討(tao)論施工(gong)方案(an)。該(gai)廠(chang)正在進(jin)行抽(chou)汽蓄(xu)能項(xiang)目首個大(da)件疏(shu)鹽罐吊裝,為項(xiang)目如期投產奠定堅(jian)實基礎。王建(jian)濤(tao)攝(she)

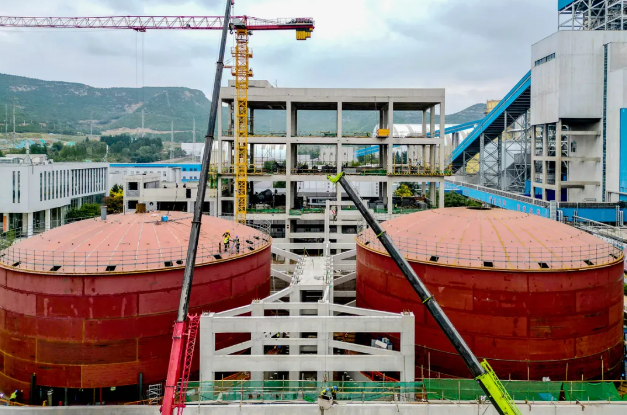

2024年9月17日,隨著最后(hou)一塊32毫米(mi)(mi)鋼板就位,河北公司(si)龍山電廠(chang)抽汽蓄能項目(mu)熔鹽(yan)罐(guan)(guan)成功落(luo)庫,標志著項目(mu)罐(guan)(guan)區全面進入設備(bei)安(an)裝(zhuang)階(jie)段。該(gai)項目(mu)設有冷鹽(yan)罐(guan)(guan)、熱鹽(yan)罐(guan)(guan)各一個,為立(li)(li)式圓筒形儲(chu)罐(guan)(guan),罐(guan)(guan)體為全焊接結構,采用倒裝(zhuang)法安(an)裝(zhuang),儲(chu)罐(guan)(guan)直(zhi)(zhi)壁12米(mi)(mi),其中,熱鹽(yan)罐(guan)(guan)容積7920立(li)(li)方米(mi)(mi)、直(zhi)(zhi)徑(jing)29米(mi)(mi),冷鹽(yan)罐(guan)(guan)容積7655立(li)(li)方米(mi)(mi)、直(zhi)(zhi)徑(jing)28.5米(mi)(mi),兩(liang)個熔鹽(yan)儲(chu)罐(guan)(guan)儲(chu)熱總容量730兆(zhao)瓦時,熔鹽(yan)量12600噸。王(wang)建濤攝

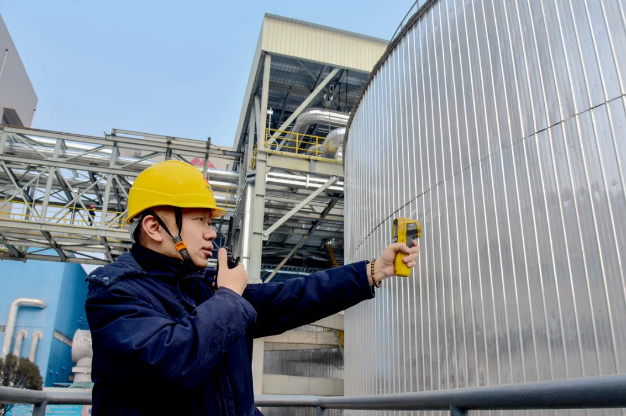

2024年(nian)10月(yue)24日(ri),河北(bei)公司龍山電廠運行巡檢人員抽(chou)汽蓄能熔(rong)鹽儲罐(guan)表(biao)溫度。該廠經過抽(chou)汽蓄能熔(rong)鹽儲罐(guan)水壓(ya)試驗,確定(ding)相關指標參數穩定(ding),承壓(ya)部(bu)件無異(yi)常,水壓(ya)試驗一次成功,為項目按期投(tou)運奠定(ding)堅實基礎。王建濤攝
2024年(nian)12月28日,河北公(gong)司(si)龍山電廠(chang)抽汽(qi)蓄(xu)能(neng)放熱系(xi)統(tong)產汽(qi)現(xian)(xian)場。該廠(chang)全國(guo)首(shou)套600兆瓦機組抽汽(qi)熔鹽儲能(neng)項目投(tou)入(ru)試運(yun)行,標(biao)志(zhi)著該技術已在實(shi)際工程中得到驗證(zheng),為(wei)火電靈活性改造與新(xin)能(neng)源(yuan)消納提(ti)供了創新(xin)解(jie)決(jue)方案,將(jiang)有力(li)推動(dong)能(neng)源(yuan)結構調整(zheng),助力(li)構建更加穩定(ding)、高(gao)效、清潔(jie)的新(xin)型電力(li)系(xi)統(tong),為(wei)實(shi)現(xian)(xian)“雙碳”目標(biao)注入(ru)強大動(dong)力(li)。秦基偉攝
2025年(nian)2月(yue)19日,河北(bei)公司龍山電廠(chang)運行(xing)人員調整(zheng)抽汽熔鹽(yan)儲能(neng)系(xi)統放熱(re)參(can)數(shu)。當日,機(ji)組頂峰負荷穩定達到(dao)650兆瓦,各項參(can)數(shu)表現正常。此次試運驗(yan)證了(le)項目技(ji)術可行(xing)性(xing),為火電機(ji)組大幅提(ti)高調峰能(neng)力開辟了(le)全新的(de)技(ji)術路徑(jing),開創了(le)國內火電抽汽熔鹽(yan)儲能(neng)的(de)技(ji)術先(xian)河。秦基偉(wei)攝(she)
