8月13日
由中核(he)集團(tuan)新(xin)華發電玉(yu)門新(xin)奧投(tou)資
中(zhong)國能建中(zhong)電(dian)工程西北院EPC總承包建設(she)的
全球在建裝機容量(liang)最大(da)
熔鹽線(xian)性菲(fei)涅爾光熱電站(zhan)
玉門(men)“光(guang)熱儲(chu)能+光(guang)伏+風電”示范(fan)項目
玉門10萬千瓦光熱儲能工(gong)程機組
系統調試完成
為后續整個項目全系統全容量并網(wang)發電
奠定了基礎
▌線性菲涅爾!全球最大

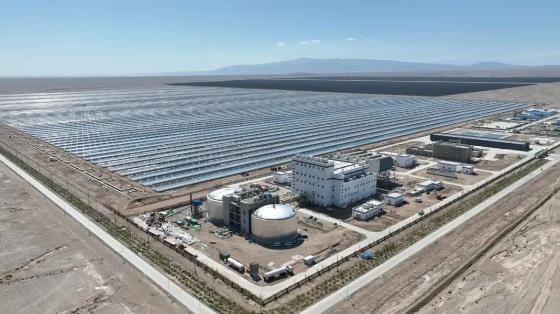

玉(yu)門“光(guang)(guang)熱(re)儲(chu)(chu)能(neng)+光(guang)(guang)伏+風電(dian)”示(shi)范(fan)項(xiang)(xiang)(xiang)目位(wei)于甘肅玉(yu)門市紅柳(liu)泉(quan)風光(guang)(guang)儲(chu)(chu)綜合(he)能(neng)源(yuan)示(shi)范(fan)基(ji)地(di),是國家第一批“沙戈荒(huang)”大型風光(guang)(guang)基(ji)地(di)的配套(tao)項(xiang)(xiang)(xiang)目,是甘肅省首(shou)批“光(guang)(guang)熱(re)+新能(neng)源(yuan)”示(shi)范(fan)項(xiang)(xiang)(xiang)目之一。項(xiang)(xiang)(xiang)目總規劃裝(zhuang)機70萬(wan)千(qian)瓦,包括10萬(wan)千(qian)瓦光(guang)(guang)熱(re)儲(chu)(chu)能(neng)發電(dian)項(xiang)(xiang)(xiang)目,40萬(wan)千(qian)瓦光(guang)(guang)伏發電(dian)項(xiang)(xiang)(xiang)目,20萬(wan)千(qian)瓦風力發電(dian)項(xiang)(xiang)(xiang)目和1座330千(qian)伏匯集站(zhan),通過1回330千(qian)伏線(xian)路單點接入電(dian)網。
其中,西北院總承包建設的10萬千瓦光熱儲能項目,是目前全球在建裝機容量最大的熔鹽線性菲涅爾光熱電站,集熱面積達130萬平方米,使用(yong)二元熔(rong)鹽作(zuo)為吸(xi)熱、儲熱介(jie)質,配置8小時熔(rong)鹽儲熱系(xi)統(tong)。
▌多項首創應用!設計優化
項(xiang)目(mu)在設計(ji)、建(jian)造過程中,采用(yong)了(le)一系列優化措施,采納了(le)多項(xiang)世界或國(guo)內首(shou)次應(ying)用(yong)方案。
▍SGS建筑與主廠房一體化設計

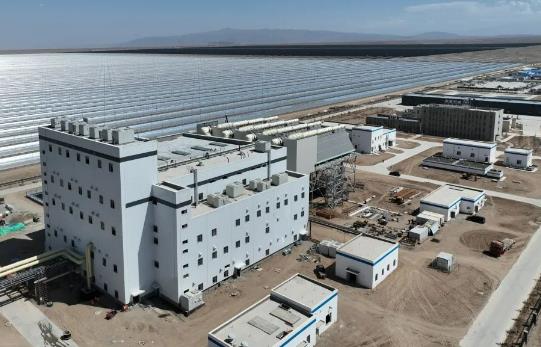

全(quan)國(guo)首次創新性采用了(le)SGS建筑(zhu)與(yu)主廠(chang)房一體化設計,極(ji)大縮短了(le)四(si)大管(guan)道長(chang)度,提高了(le)汽輪發電機組(zu)效率。同時,最大化的改善了(le)西北地(di)區(qu)光熱電站運維自然環境差的現狀。
▍進口和國產熔鹽泵混合應用方案
首次采用進口和國產熔鹽泵混合應(ying)(ying)用方案(an),充分發揮了(le)進口熔鹽泵安全、可靠(kao)的性能優(you)勢,也(ye)為熔鹽泵國產化提(ti)供實際(ji)應(ying)(ying)用平臺(tai),較大幅度(du)節省了(le)項目建設成(cheng)本(ben)。

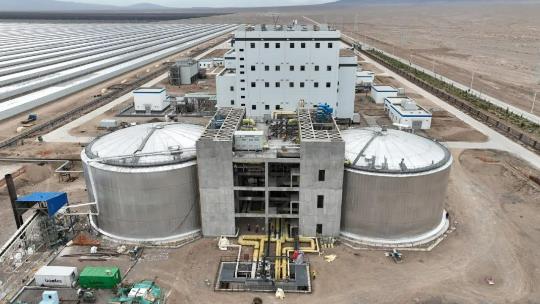

▍優化布置熔鹽母管及儲熱罐位置

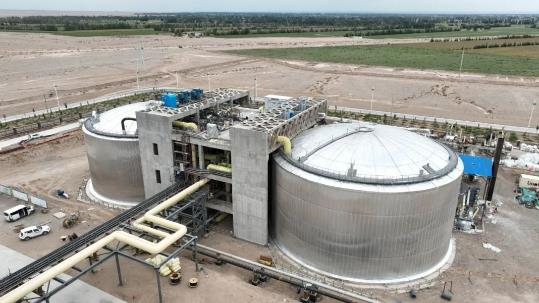

通過優化(hua)熔(rong)鹽母管(guan)及儲熱罐位置(zhi)布置(zhi),較常規方(fang)案(an)熱鹽管(guan)道長度減少(shao)約1.2公里,且最(zui)大化(hua)減少(shao)了高(gao)溫(wen)熔(rong)鹽在集(ji)熱管(guan)的散熱損失。
▌建設過程

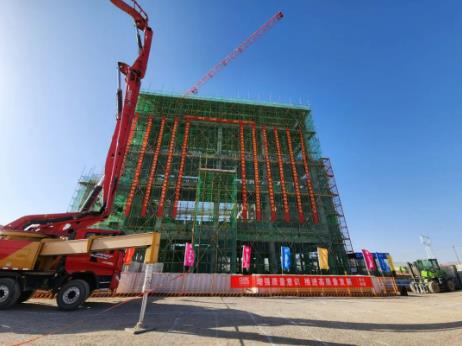

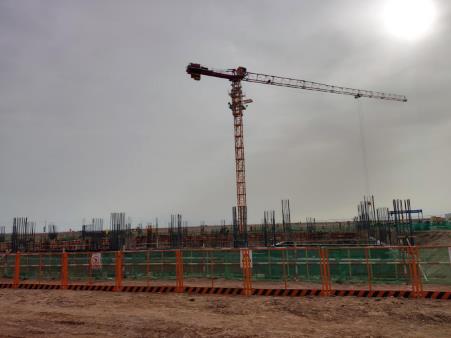

2022年12月(yue)5日(ri)主(zhu)廠房(fang)第(di)一批(pi)基礎澆(jiao)筑
2023年4月11日主廠房基礎出零米(mi)
2023年(nian)5月17日(ri)綜合樓主體結構封頂

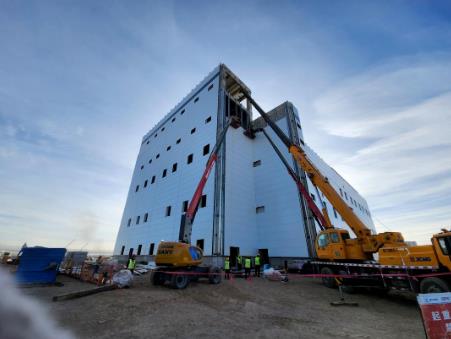

2023年(nian)9月16日主廠房結構封頂(ding)
2023年12月2日主廠房封外(wai)封閉(bi)完成
2024年(nian)5月27日(ri)化學制水一次成(cheng)功(gong)
2024年(nian)7月31日倒送電一次成(cheng)功

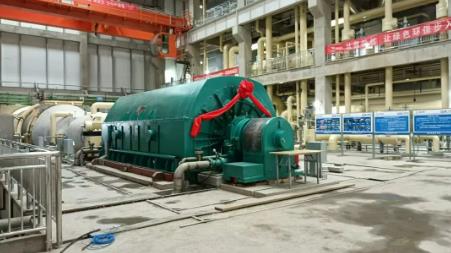

2024年(nian)8月(yue)6日汽(qi)輪機組一次(ci)啟動(dong)成(cheng)功(gong)
2024年8月13日機組系統(tong)調試完成
