7月19日,CSPPLAZA平臺會員單位——首航高科能源技術股份有限公司公布了公司承包的四個在建光熱發電項目的最新進(jin)展如下:
三峽能源青海格爾木100MW光熱項目EPC總承包
本項(xiang)(xiang)目(mu)(mu)(mu)總裝機(ji)容量1100MW:1000MW光(guang)(guang)(guang)伏(fu)(fu)發電項(xiang)(xiang)目(mu)(mu)(mu)+100MW光(guang)(guang)(guang)熱(re)項(xiang)(xiang)目(mu)(mu)(mu),是青(qing)海(hai)海(hai)西(xi)基地160萬千瓦光(guang)(guang)(guang)伏(fu)(fu)光(guang)(guang)(guang)熱(re)項(xiang)(xiang)目(mu)(mu)(mu)的子(zi)項(xiang)(xiang)目(mu)(mu)(mu)之一,位于青(qing)海(hai)省海(hai)西(xi)州(zhou)格(ge)爾木(mu)市(shi)烏圖美(mei)仁光(guang)(guang)(guang)伏(fu)(fu)光(guang)(guang)(guang)熱(re)園區。

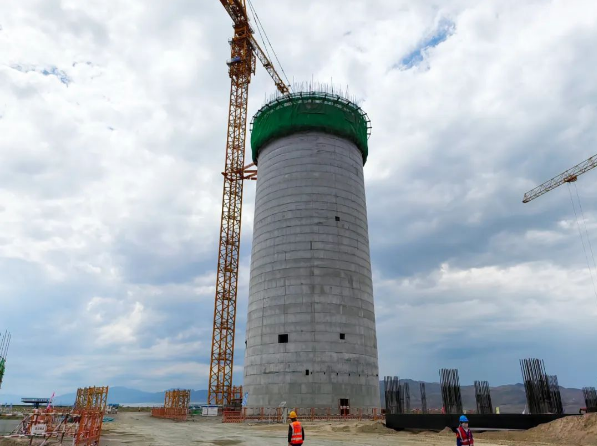

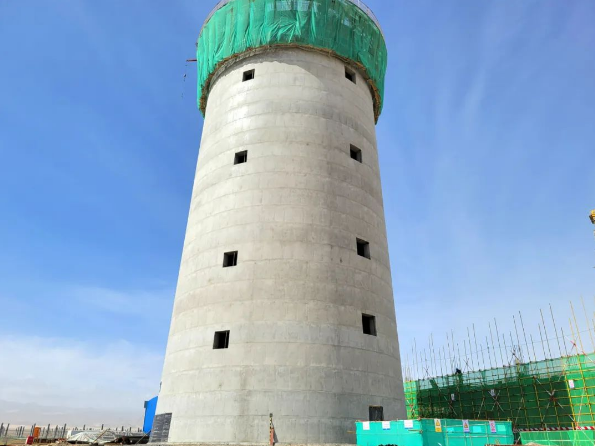

截至(zhi)目前(qian),吸(xi)熱塔內部(bu)北側預留鋼結構平臺安裝完成,塔外參觀平臺安裝完成;
定日鏡安裝完成(cheng)(cheng)近96%,電纜溝開挖已基本完成(cheng)(cheng),電纜鋪設(she)按計(ji)劃(hua)進行中;
空冷島排汽管道安裝組(zu)合完成10%;
冷熱罐(guan)保(bao)溫勾針焊接(jie)檢測基本已全部完成。
國投若羌10萬千瓦光熱發電項目EPC總承包工程

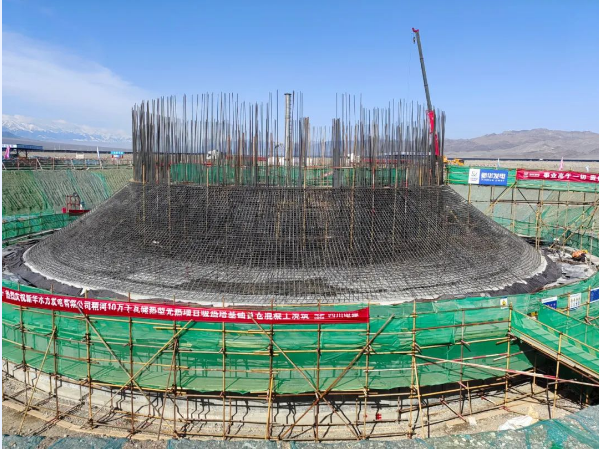

國投若羌(qiang)10萬(wan)千瓦(wa)光熱(re)發電項目(mu)場(chang)址位于新疆巴(ba)州若羌(qiang)縣鐵(tie)木里克鄉境內(nei),西北距(ju)若羌(qiang)縣直(zhi)線距(ju)離約205km,東北距(ju)離青(qing)海茫崖巴(ba)直(zhi)線距(ju)離約62km。本項目(mu)新建1×100MW塔(ta)式太陽(yang)能熱(re)發電機(ji)組,配置8h的熔鹽(yan)儲熱(re)系統。

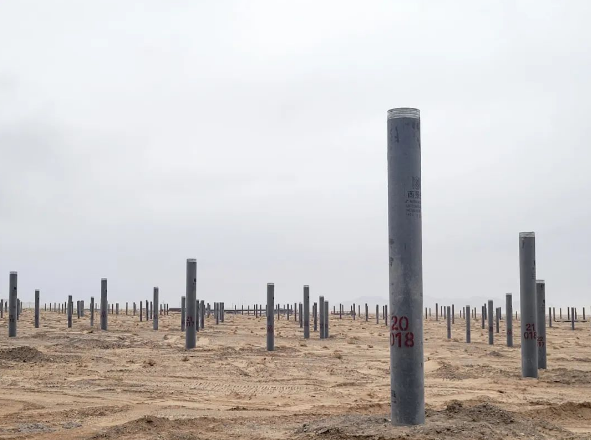

截(jie)至目前,定日鏡樁鉆孔、澆筑按計劃(hua)有(you)序進行,現已完成近80%;組裝車間(jian)擴建正(zheng)在(zai)有(you)序推進。
唐山海泰光熱+光伏一體化項目塔式聚光集熱系統
本項目規模為900MW光(guang)伏+100MW光(guang)熱(re)。首(shou)航負(fu)責定(ding)日鏡(jing)制(zhi)作(zuo)、定(ding)日鏡(jing)樁(zhuang)(zhuang)供樁(zhuang)(zhuang)、空冷設(she)備、吸(xi)熱(re)塔大平臺以上設(she)備。
截至目(mu)前,定日鏡(jing)樁目(mu)前已(yi)完成供貨90%;

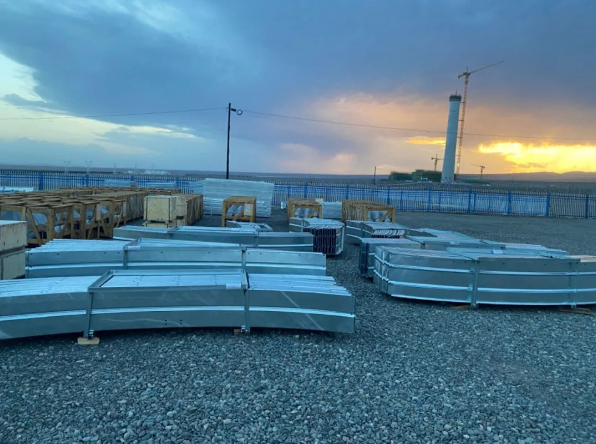

空冷鋼(gang)結構已到貨50%,剩(sheng)余鋼(gang)結構及設備正在按(an)進度安排(pai)陸續(xu)供(gong)貨中(zhong);
吸(xi)熱塔(ta)大平臺(tai)以上設備均在(zai)招(zhao)標及生產中(zhong)。
精河新華新能源100MW光熱項目PC總承包
本(ben)項目場址位(wei)于新疆維吾爾(er)自治區博爾(er)塔(ta)拉蒙古自治州精河縣(xian),項目工程內容包括100MW塔(ta)式(shi)熔(rong)鹽太陽能(neng)熱發電(dian)站(zhan)和900MW光伏電(dian)站(zhan),總裝(zhuang)機容量1GW。
