據博(bo)爾塔(ta)拉融媒體中心消息,進入5月,“追光(guang)逐日”的博(bo)州(zhou)10萬千(qian)瓦(wa)儲(chu)熱型光(guang)熱配(pei)建90萬千(qian)瓦(wa)新能源項目緊張有序施工。
該項目屬于自治(zhi)區2022年第二批市場化(hua)并(bing)網新能(neng)源項目,主要建設任務(wu)為10萬千瓦(wa)熔鹽塔式光(guang)熱(re)儲能(neng)電站、90萬千瓦(wa)集中光(guang)伏電站及相關(guan)附(fu)屬設施,總裝機(ji)100萬千瓦(wa),總投(tou)資62億元。

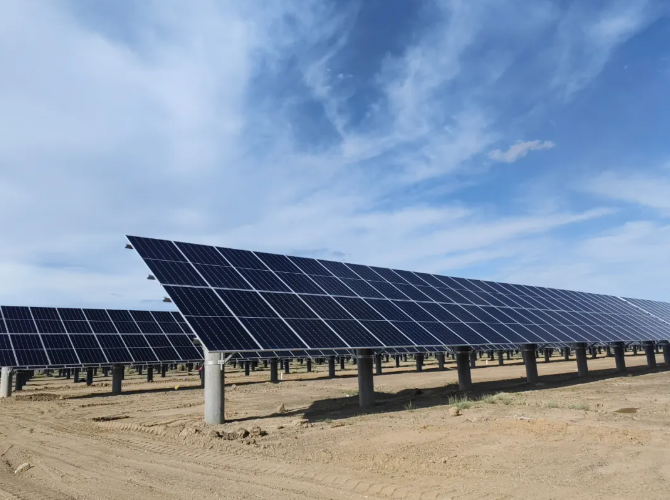

5月7日,記者走進項目(mu)建設區域,首先看到(dao)的(de)是(shi)一(yi)排(pai)排(pai)光(guang)伏板(ban)。一(yi)大(da)片光(guang)伏板(ban)的(de)西側是(shi)10萬(wan)千瓦儲熱型光(guang)熱項目(mu)現場,由新華博泰(tai)(博樂)電(dian)力投資有限公司負責開發。目(mu)前,吸(xi)熱塔已建近40米高,主廠(chang)房(fang)、汽輪發電(dian)機(ji)基礎(chu)的(de)澆筑等(deng)工(gong)作(zuo)有序推進當中。
項目技術負責人(ren)周佩說:“吸熱塔要建近180米(mi)高(gao),每天升高(gao)1米(mi)多,定日(ri)鏡(jing)樁的安裝也(ye)在有(you)序施工(gong)。”
光(guang)(guang)熱發(fa)電采用(yong)塔式聚光(guang)(guang)發(fa)電技(ji)術路線,儲熱時長為8小時。即(ji)將安裝并發(fa)揮作用(yong)的定日鏡很(hen)神(shen)奇,能像向日葵(kui)一樣(yang)追太(tai)陽。它的原理是將太(tai)陽光(guang)(guang)反射到吸熱塔上,通過塔內熔鹽(yan)儲存熱量,產生高(gao)溫(wen)高(gao)壓蒸汽推動汽輪機發(fa)電。
“光(guang)熱儲能發電項目節能又(you)環(huan)保,不僅生產綠電,所需(xu)的熔(rong)鹽將從外(wai)地購置,買來一批(pi)就(jiu)可以循環(huan)利用,基本(ben)沒有損(sun)耗,零(ling)排放。”周佩說。

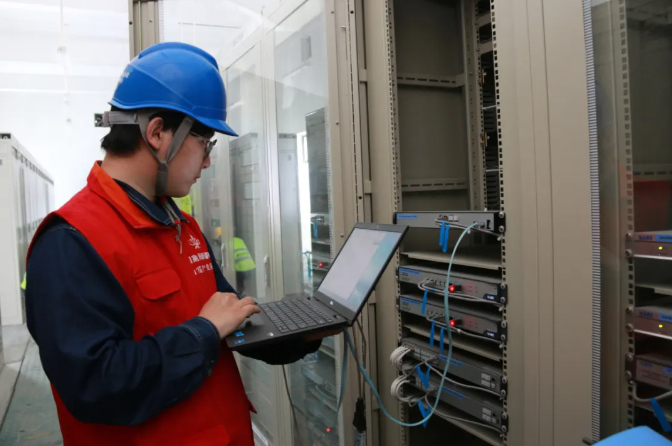

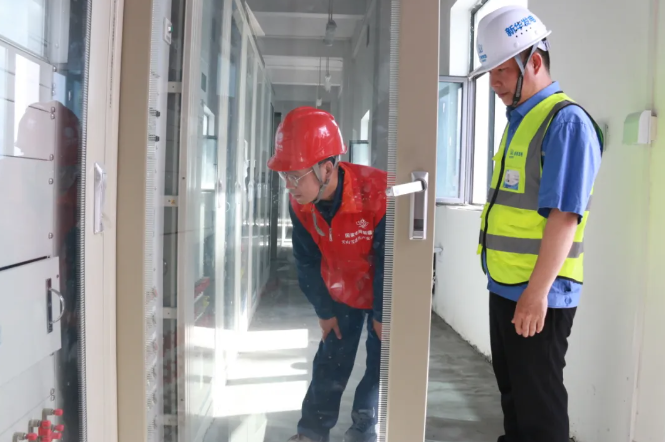

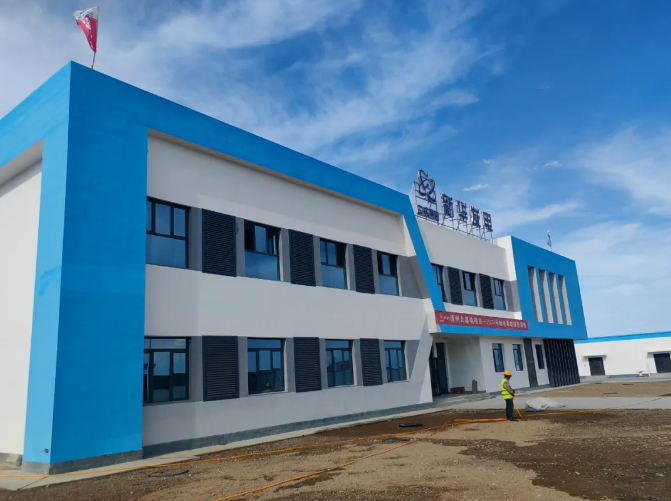

走出儲熱型光熱項目(mu)現場,穿過一大片排(pai)成行、連成片的光伏板,就到了新華博(bo)樂南光伏匯集站。中國水(shui)利(li)水(shui)電第四工程局有限公司(si)博(bo)州(zhou)三標(biao)段的現場負責人劉軍說:“目(mu)前已基本完成匯集站電氣設(she)備安裝試驗調(diao)試。我們將繼續(xu)查漏補(bu)缺,完善基礎設(she)施,全力(li)推動項目(mu)建設(she)‘加速度’,確保機組順(shun)利(li)及(ji)時(shi)投運。”

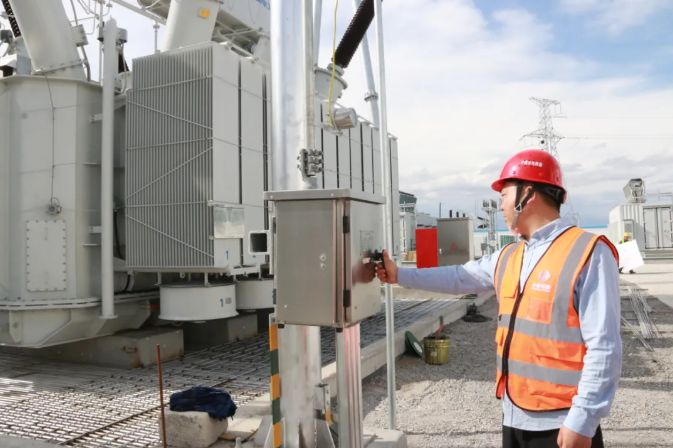

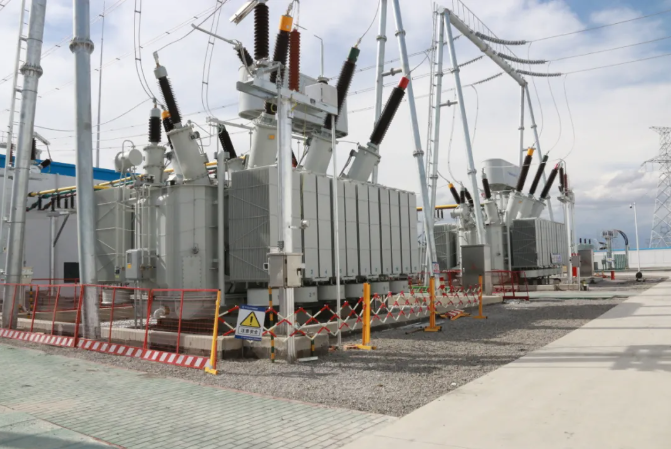

該匯(hui)(hui)集站投用后,將(jiang)和其他匯(hui)(hui)集站一起完成博州(zhou)10萬千瓦儲熱型光(guang)熱配建90萬千瓦新能源項目(mu)的集電任務,并且將(jiang)這些電力(li)升壓(ya)送往(wang)電網,服(fu)務企業和居民(min)。
博州10萬(wan)(wan)千(qian)瓦儲熱型光熱配(pei)建90萬(wan)(wan)千(qian)瓦新能源項目將從(cong)年(nian)底起按比例分批(pi)投運。全部投運后,每年(nian)的上網電(dian)量(liang)大概是在20.4億度,每年(nian)可以節約(yue)標準煤(mei)62萬(wan)(wan)噸,減少(shao)二氧化碳排放量(liang)在169萬(wan)(wan)噸左右。

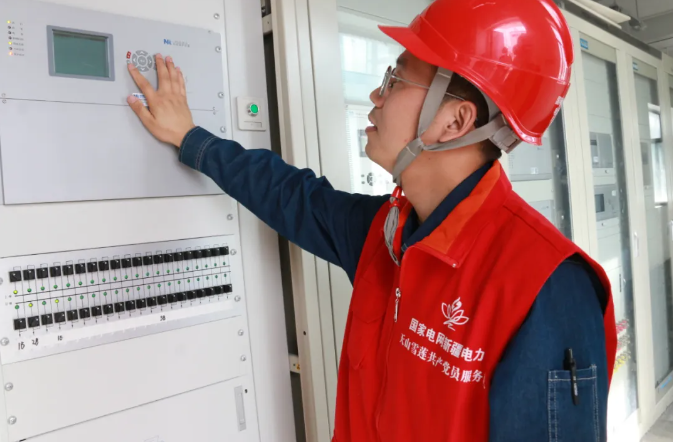

國網(wang)博爾(er)塔拉供電公司電力(li)調度控制中心方式計(ji)劃室主管李娟說:“在光伏電站側配置儲熱(re)型(xing)光熱(re)系(xi)統,可利用儲熱(re)型(xing)光熱(re)系(xi)統削峰(feng)填谷及參與地區(qu)電網(wang)調頻、調峰(feng)等功能,提升博州電網(wang)接納清(qing)潔能源的能力(li)。”
此外,據CSPPLAZA平臺(tai)會員單位——甘肅省安(an)裝(zhuang)建設集團有限公司消息,本工(gong)(gong)程吸熱(re)(re)(re)塔(ta)(ta)轉換層(ceng)平臺(tai)高(gao)度178m,吸熱(re)(re)(re)器(qi)中心標(biao)高(gao)200m,吸熱(re)(re)(re)塔(ta)(ta)總高(gao)度(塔(ta)(ta)頂檢修吊車頂)223m,光靶中心標(biao)高(gao)155m。吸熱(re)(re)(re)塔(ta)(ta)筒(tong)(tong)壁(bi)施(shi)(shi)工(gong)(gong)采用(yong)翻模工(gong)(gong)藝。為了(le)確保吸熱(re)(re)(re)塔(ta)(ta)筒(tong)(tong)壁(bi)的順(shun)利(li)澆(jiao)筑(zhu),項(xiang)目部科學謀(mou)劃,精心組織,在吸熱(re)(re)(re)塔(ta)(ta)筒(tong)(tong)壁(bi)施(shi)(shi)工(gong)(gong)前(qian)期,根(gen)據吸熱(re)(re)(re)塔(ta)(ta)筒(tong)(tong)壁(bi)高(gao)度設計(ji)澆(jiao)筑(zhu)板(ban)數,利(li)用(yong)計(ji)算(suan)軟(ruan)件一次性精確計(ji)算(suan)出每板(ban)澆(jiao)筑(zhu)的混凝土方(fang)(fang)量,不但減(jian)少了(le)混凝土損(sun)耗,同時還減(jian)少了(le)補方(fang)(fang)次數,提高(gao)了(le)澆(jiao)筑(zhu)效率。
“五一”假(jia)期,項(xiang)目(mu)部(bu)全(quan)體管(guan)理人員及450多名工人堅守施工現場,全(quan)力沖刺(ci)項(xiang)目(mu)建(jian)設(she)的(de)節點目(mu)標。當前(qian),項(xiang)目(mu)已完(wan)成(cheng)主(zhu)廠房基礎施工、汽輪(lun)機下部(bu)結構澆筑(zhu)、廠前(qian)區主(zhu)體施工,完(wan)成(cheng)定日鏡樁栽樁1200根,正在進行裝(zhuang)(zhuang)飾(shi)裝(zhuang)(zhuang)修及室外工程施工。
據此前報道,CSPPLAZA平臺(tai)會員單位——甘肅(su)省安裝建設(she)集團有(you)限(xian)公司與恒基能脈新能源科技(ji)有(you)限(xian)公司(聯合(he)體)中標光熱項目PC總(zong)承包(bao)服務。
