據阿克塞縣人民政府(fu)方面消息,近期(qi)成(cheng)功復(fu)工(gong)復(fu)啟(qi)的(de)甘(gan)肅光(guang)熱50兆(zhao)瓦槽式光(guang)熱發電項目目前(qian)(qian)已(yi)進(jin)場人員89人,正在進(jin)行(xing)綜合(he)辦公樓、主廠房基礎部分施(shi)工(gong),已(yi)安裝檢測集熱器20組,正在準備現場吊(diao)裝,項目計劃于2024年年底前(qian)(qian)并網發電。
圖:土建(jian)工程(左(zuo):主廠房鋼(gang)筋除(chu)銹右(you):拌(ban)合站維修完(wan)畢具備生產(chan)條件)

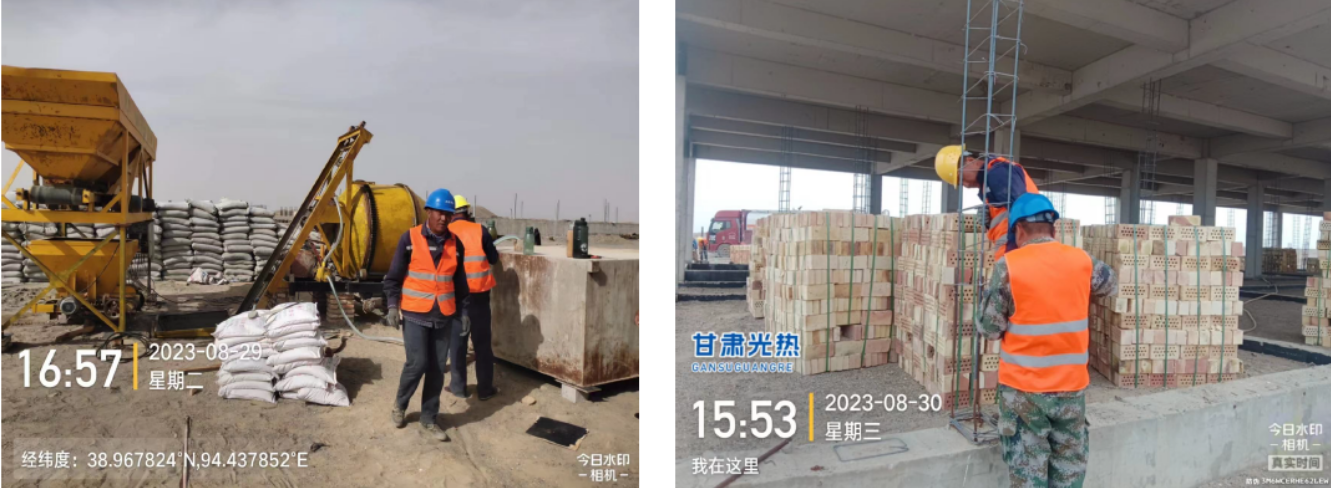

圖:行政辦(ban)公(gong)樓材料(liao)進(jin)場

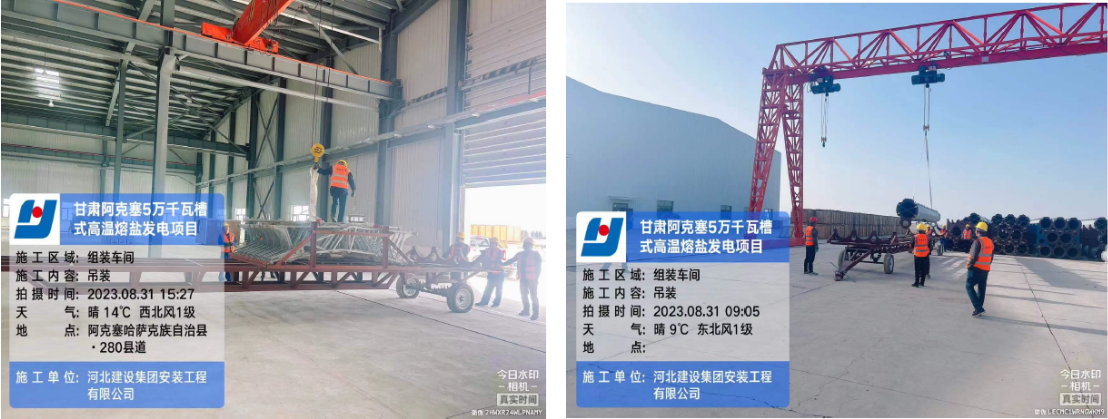

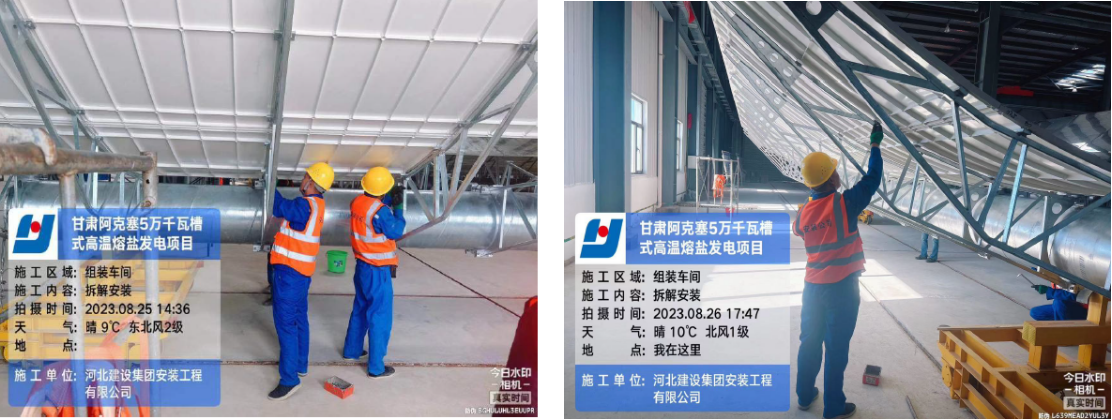

圖:SCE組裝

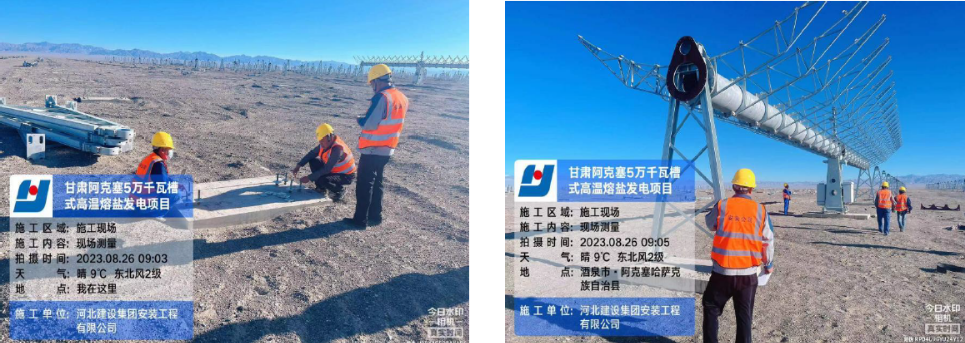

圖:集熱區設(she)備基礎復核(he)
圖:場外材料設備倒運

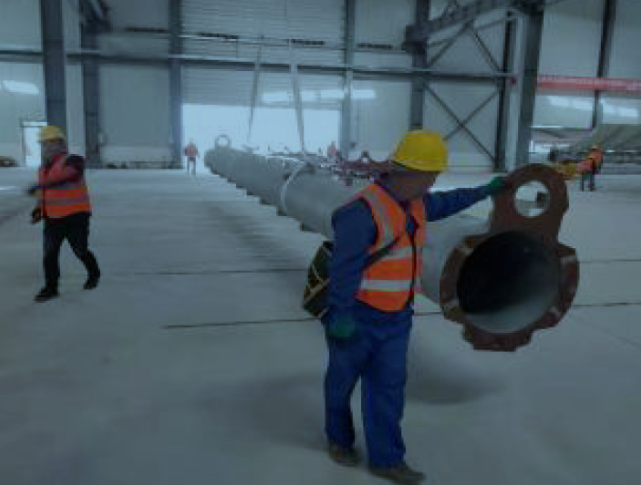

圖:扭矩管轉運
據甘肅光熱(re)發電有限(xian)公司董事長蘇堅健此前介紹,目(mu)前,項目(mu)主(zhu)(zhu)體(ti)工(gong)程完(wan)成(cheng)情(qing)況(kuang):土建工(gong)程完(wan)成(cheng)30%,安裝工(gong)程完(wan)成(cheng)10%,主(zhu)(zhu)要(yao)設備(bei)汽輪機、發動(dong)機組已(yi)完(wan)成(cheng)訂購并監造完(wan)成(cheng),集熱(re)器設備(bei)材料進(jin)場已(yi)達(da)40%。
項(xiang)目配套工(gong)程(cheng)完成(cheng)情況:1萬平方米的(de)組(zu)裝車間已(yi)建(jian)成(cheng)并具(ju)備投用條件(jian),38公里(li)引(yin)水工(gong)程(cheng)已(yi)建(jian)成(cheng)并具(ju)備通(tong)水條件(jian),70公里(li)輸(shu)電線(xian)路(lu)及開關站已(yi)完成(cheng)基礎工(gong)程(cheng),23公里(li)天然氣輸(shu)送管道工(gong)程(cheng)已(yi)完成(cheng)80%,20兆(zhao)瓦光伏自備電廠已(yi)完成(cheng)。阿(a)克塞50兆(zhao)瓦光熱發電項(xiang)目主體及配套工(gong)程(cheng)目前累計完成(cheng)投資(zi)約11.5億元。
