CSPPLAZA光熱發電網訊:據CSPPLAZA統(tong)(tong)計,2021年全球光(guang)熱發(fa)電建成(cheng)裝機容量新增110MW(注:以實現并網為統(tong)(tong)計口徑(jing)),總裝機增至約6692MW。

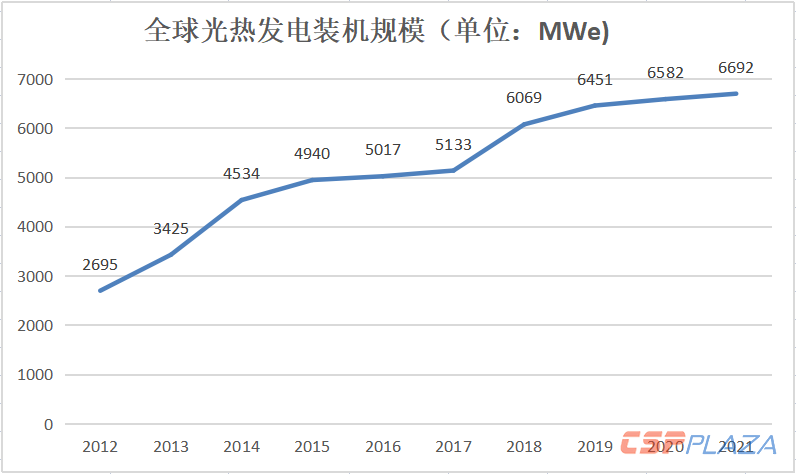

表:2012-2021年全(quan)球光熱發電(dian)建成(cheng)總(zong)裝機量
2021年,國(guo)內首(shou)批光熱(re)(re)示范項(xiang)目(mu)(mu)收(shou)官,在(zai)建項(xiang)目(mu)(mu)中的(de)玉門鑫能50MW光熱(re)(re)項(xiang)目(mu)(mu)聚光集熱(re)(re)儲熱(re)(re)系統已全面(mian)投(tou)運(yun),目(mu)(mu)前已進入試(shi)運(yun)行期并獲得了并網發電的(de)相關合規許可(ke)文(wen)件,試(shi)運(yun)行結束后將可(ke)進入正式(shi)投(tou)產。
同時,2021年10月份以(yi)來,在青(qing)海(hai)、甘肅和(he)吉林,一批包含超1GW光(guang)熱裝機的風光(guang)熱互(hu)(hu)補新能(neng)源(yuan)項(xiang)(xiang)目已經陸續(xu)啟動建設。按照(zhao)相(xiang)關要(yao)求,這批多能(neng)互(hu)(hu)補項(xiang)(xiang)目將于2023年年底前(qian)投運。
2021年(nian),受疫情(qing)影(ying)響,海外光熱(re)發電(dian)(dian)項目(mu)(mu)推進速度放緩,僅裝機110MW的(de)智利Cerro Dominador塔式太陽能(neng)光熱(re)發電(dian)(dian)項目(mu)(mu)投(tou)運(拉丁美洲(zhou)首個光熱(re)發電(dian)(dian)項目(mu)(mu))。
2021年6月(yue)8日,位于智利安托(tuo)法(fa)加斯塔(ta)地區阿塔(ta)卡馬沙漠的(de)Cerro Dominador光熱光伏綜合發電設施正(zheng)式揭(jie)幕,標志著(zhu)該設施將(jiang)正(zheng)式投入使用,智利總(zong)統(tong)塞巴斯蒂安·皮涅拉(la) (Sebastian Pinera)出席(xi)該儀式。
表:2021年各國光(guang)熱電站建成總裝機(ji)規模(注:雖(sui)然(ran)CSPPLAZA已盡可能統計(ji)了所有項目,但全球范圍(wei)內仍(reng)可能存在部(bu)分小型光(guang)熱項目未被(bei)統計(ji),如有紕(pi)漏(lou),敬請指正。)
2022年,當前在(zai)建的迪拜700MW光(guang)熱+250MW光(guang)伏太陽能電站中的光(guang)熱部分將陸續投運,將為(wei)全球光(guang)熱裝機量帶來顯著增(zeng)長。已啟動建設的國內風光(guang)熱互(hu)補新(xin)能源(yuan)大基地項目和南非(fei)Redstone 100MW塔式光(guang)熱發(fa)電項目則(ze)有望在(zai)2023年貢獻新(xin)增(zeng)裝機。
此(ci)外,智利、沙特、納米比亞(ya)、博茨瓦納、伊(yi)朗等(deng)新興市場(chang)正在積極規劃或(huo)籌建新的(de)(de)商業化光熱(re)項(xiang)目,老牌光熱(re)大(da)國西班牙(ya)已(yi)確定(ding)將于2022年4月(yue)份(fen)啟動包含200MW光熱(re)發電項(xiang)目在內的(de)(de)一批新能源(yuan)項(xiang)目的(de)(de)招(zhao)標工作。
