近(jin)日,玉門鑫能塔式熔(rong)鹽50MW光熱發電項目110KV輸電線路(lu)順利跨越蘭新高鐵(tie)、蘭新客運專線,實現全線貫通(tong)!
據悉,玉(yu)(yu)(yu)門(men)鑫(xin)能塔式熔(rong)鹽50MW光熱(re)發電項(xiang)目(mu)110kV輸(shu)電線(xian)(xian)路是(shi)實現(xian)玉(yu)(yu)(yu)門(men)鑫(xin)能光熱(re)項(xiang)目(mu)投產發電的關鍵路徑之一,該輸(shu)電線(xian)(xian)路總長30.2千(qian)米(mi),先后跨越(yue)昌馬河(he)、連霍高速、312國道,鉆越(yue)110KV玉(yu)(yu)(yu)陽線(xian)(xian)、陽氣線(xian)(xian)、陽安一、二線(xian)(xian)、330KV玉(yu)(yu)(yu)福鑫(xin)線(xian)(xian)、蘭新(xin)高鐵和蘭新(xin)客運專(zhuan)線(xian)(xian)。

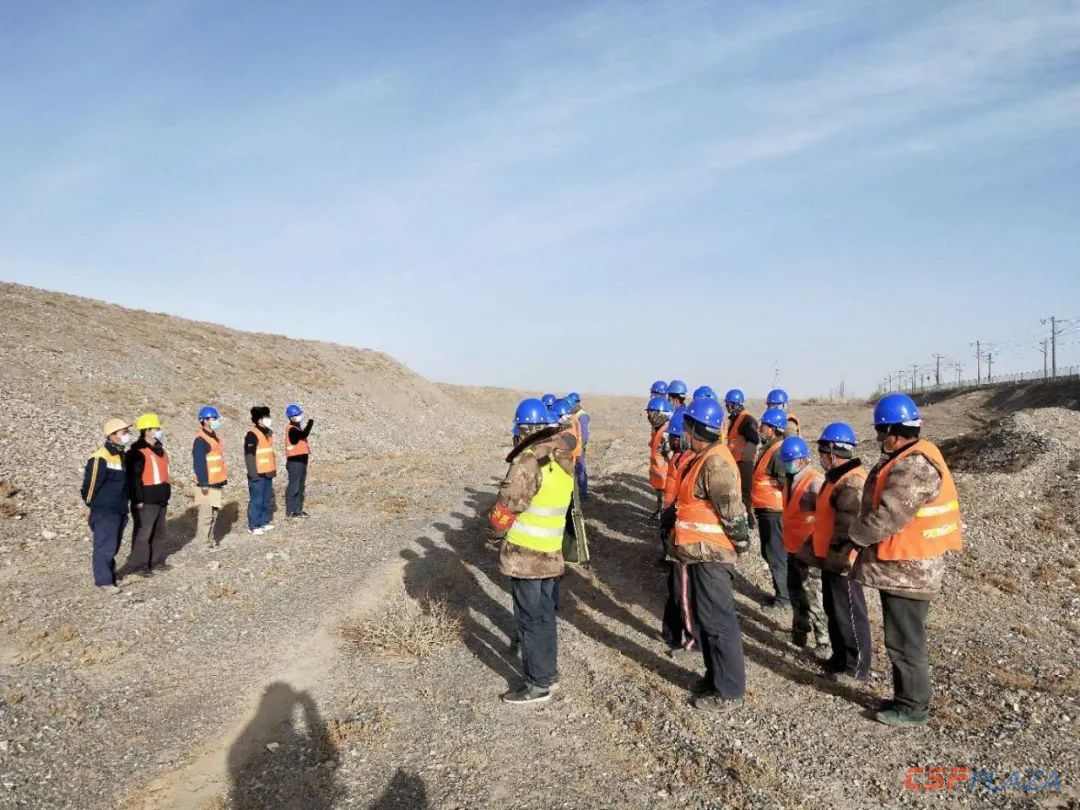

由于(yu)受到(dao)新型冠狀肺炎疫情的影響,110kV輸(shu)電線路(lu)最(zui)關鍵(jian)的跨(kua)越(yue)鐵路(lu)工作時間窗口(kou)一直未能(neng)確定(ding),項目部和(he)甘(gan)肅(su)慶豐電力公司(si)召開(kai)多次(ci)專題(ti)會議討論(lun)研究(jiu),克服重重困難(nan),終于(yu)在4月(yue)10日(ri)前完成(cheng)所有涉鐵施工資料報備和(he)批準手續,并確定(ding)鐵路(lu)跨(kua)越(yue)時間。
該(gai)項目比原計劃提前(qian)一天完成,工(gong)程重要節點整理如下:
● 4月10日,涉(she)鐵施工資料報備和批準手續(xu)完成
● 4月16日,施(shi)工人員(yuan)、材料、機械全部到位

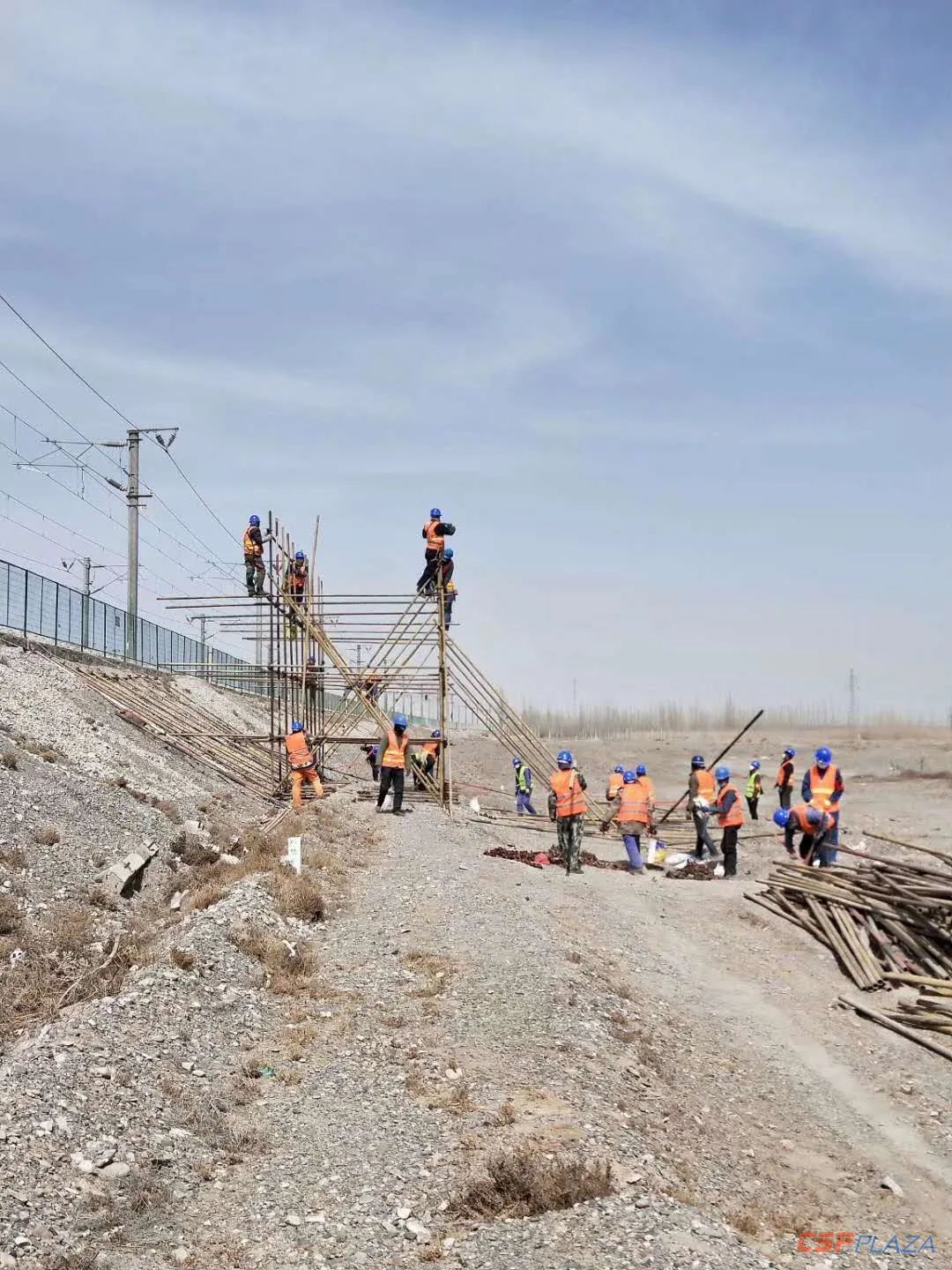

● 4月21日,跨越架(jia)施工完成(cheng),驗收合格
● 4月22日,天窗封網施工完成

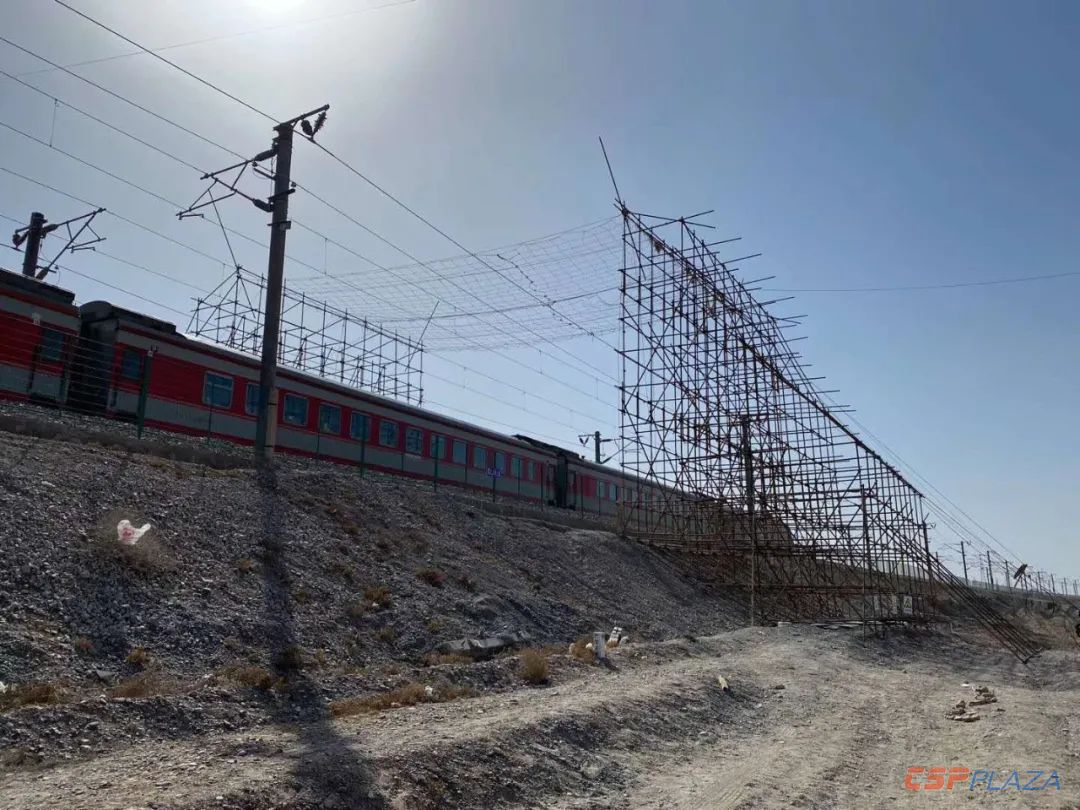

● 4月23日,G6-G7號鐵塔跨越蘭新客運專線的導地(di)線施工完(wan)成(cheng)
● 4月24日,鐵路保護網整點安全(quan)拆除,G6-G7號(hao)鐵塔(ta)跨(kua)越(yue)蘭(lan)新客(ke)運專線的導地線施工結(jie)束

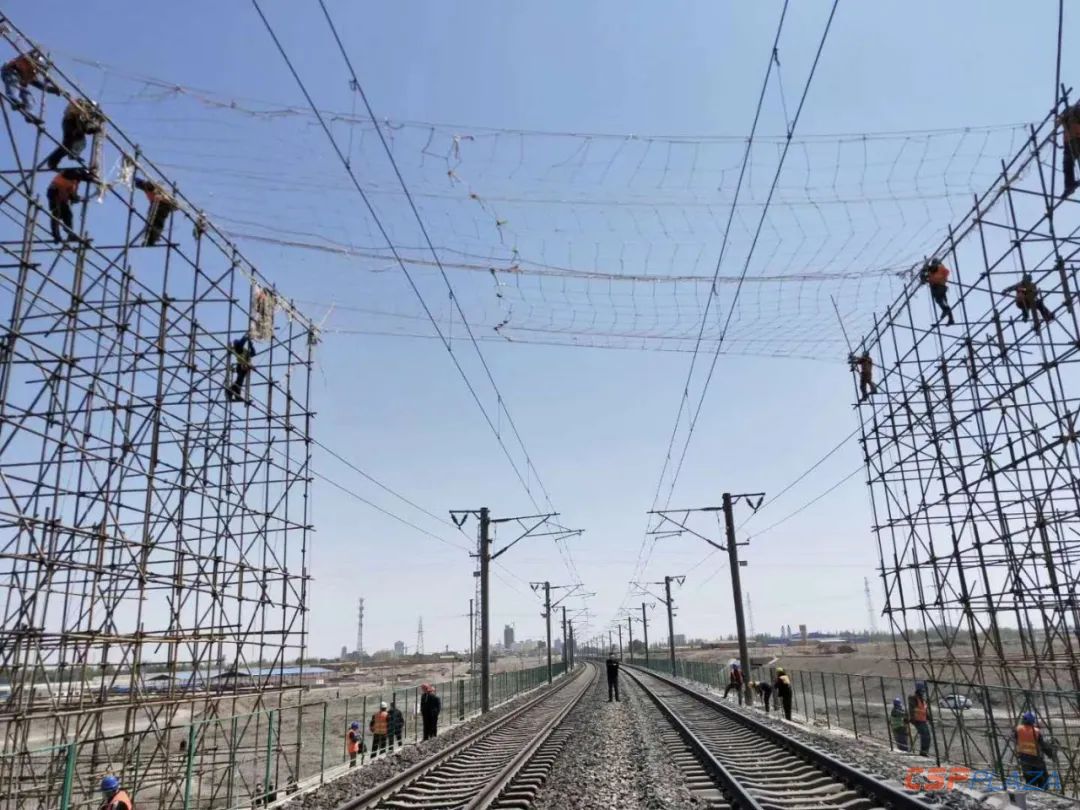

● 4月27日,蘭新高鐵天(tian)窗時(shi)間(jian)跨越夜(ye)間(jian)施工開始(shi)
● 4月28日,蘭新高鐵(tie)G8-G9號鐵(tie)塔導(dao)地線展放施工完成(cheng)
玉門鑫(xin)能50MW光(guang)熱(re)(re)發電項目(mu)為(wei)國家首批(pi)20個(ge)(ge)光(guang)熱(re)(re)發電示范項目(mu)之一,也(ye)是(shi)全球(qiu)首個(ge)(ge)大型商業化(hua)二(er)次(ci)反射光(guang)熱(re)(re)項目(mu)。項目(mu)采(cai)用模(mo)塊化(hua)建(jian)設,實現占(zhan)地率(lv)更低、效率(lv)更高;可(ke)以分步(bu)建(jian)設、并行調試;投(tou)資靈活、風險可(ke)控。
該項目(mu)(mu)占地面積約3.69平(ping)方公里,計劃總投資17.9億(yi)(yi)元,設(she)計年(nian)發(fa)電(dian)量(liang)2.16億(yi)(yi)千瓦時。項目(mu)(mu)建成后將有15個集熱模塊(kuai),配置(zhi)9小時熔鹽儲能(neng)系統。并網發(fa)電(dian)后,每年(nian)可為2萬(wan)戶家(jia)庭提供100%的清潔電(dian)力,經濟(ji)效(xiao)(xiao)益(yi)和節能(neng)減排效(xiao)(xiao)益(yi)顯著(zhu)。
