CSPPLAZA光熱發電網報道:據外媒報道,盡管因COVID-19病毒傳播受到一定影響,但正在建設的拉丁美洲首個光熱發電項目——裝機110MW的智利Cerro Dominador塔式光熱發電項目在采取相關防疫措施的情況下仍在穩步推進建設,目前項目建設已進入最后階段,整體工程量已完成90%以上。
Cerro Dominador項目位于阿塔卡馬沙漠,是拉丁美洲第一座大型商業化光熱發電項目,具有創紀錄的17.5小時熔鹽儲熱能力。該項目由EIG全球能源合作伙伴所有,將與一座已投入運行的100兆瓦光伏發電廠聯合運行,以實現24小時穩定提供電力。
圖:項目建設現場
預計下半年可正式投運
為(wei)應對疫情(qing),智利于3月18日(ri)關閉(bi)了(le)對國際旅行(xing)者(zhe)的邊境(jing)。到目(mu)前為(wei)止,國內旅行(xing)限制主要集(ji)中(zhong)在首都圣地亞哥附近,當(dang)地時間晚上10點(dian)到凌晨(chen)5點(dian)實(shi)行(xing)全(quan)國宵禁。
為(wei)克服(fu)COVID-19傳播(bo)影響,項目團隊實(shi)施(shi)了嚴格的(de)衛生管控并簽署自我疏(shu)遠(yuan)協議,以確保施(shi)工能夠(gou)繼續進行(xing)。
Cerro Dominador項目首席執(zhi)行官費爾南多?岡薩雷斯(Fernando Gonzalez)告訴記者(zhe),目前(qian)項目現場(chang)有900多名工(gong)作(zuo)人員,上(shang)個(ge)月(yue)EPC合作(zuo)方Abengoa和Acciona成功把重達2300噸的吸熱器安裝在(zai)了220米高的吸熱塔頂。近日化鹽任務已全(quan)部完(wan)成,這標(biao)志著項目通過(guo)商業運(yun)行前(qian)的又一(yi)關鍵節點。
費爾南多?岡薩雷斯表示:“接下來我們將安裝吸熱塔和吸熱器的相關管道,并開始使用熱熔鹽對項目進行調試。”
據費爾(er)南(nan)多?岡薩雷斯介紹(shao),截(jie)至(zhi)目前,項目設備(bei)和部件供應并沒有因疫情影響(xiang)出現明顯延誤,但由于去年11月份吸熱器頂部發生火(huo)災需要(yao)更(geng)換電氣(qi)設備(bei),最終導(dao)致項目投運延遲了(le)幾個月。
目前來看,項目預計將于今年下半年正式開始商業化運營,而不是之前計劃的(de)5月份(fen),在(zai)此之前已經(jing)投運(yun)的(de)光(guang)伏項(xiang)目將(jiang)用于履(lv)行已簽署的(de)承(cheng)購合同。
疫情為項目獲得長期電力承購合同帶來挑戰
盡管智利工業部門近年來(lai)(lai)在(zai)減少(shao)碳排放方面(mian)不遺(yi)余力,Cerro Dominador項(xiang)目也(ye)成功克(ke)服了短期風(feng)險即(ji)將投(tou)運,但突如其來(lai)(lai)的病(bing)毒傳播(bo)所引發(fa)的經濟危機仍(reng)為項(xiang)目獲得長(chang)期承購合同帶(dai)來(lai)(lai)了較(jiao)大挑戰(zhan)。
目前,Cerro Dominador公司正積極為該項目簽署更多的購電協議,但COVID-19使這項工作更加艱巨。
事(shi)實上,Cerro Dominador項目(mu)已(yi)推進(jin)多年(nian)。早在2014年(nian)智利政府就(jiu)以114美元(yuan)/兆瓦時的(de)價格授予該項目(mu)一份為期15年(nian)的(de)購電協議(PPA)。2016年(nian),原共同所有人阿(a)本戈亞(Abengoa)進(jin)行財務重組,該項目(mu)停(ting)建兩年(nian)。
自2014年以來,全球光(guang)熱發(fa)(fa)電(dian)成本的(de)大幅(fu)下降(jiang)激發(fa)(fa)了包括智利(li)大型礦業(ye)公司在內的(de)許多能(neng)源密(mi)集型企業(ye)的(de)興趣(qu)。
去年(nian)12月(yue),Cerro Dominador與智利燃(ran)料(liao)分銷商Copec簽訂了一份為期五年(nian)的購電(dian)協(xie)議(PPA)。新的PPA計劃于(yu)2020年(nian)7月(yue)啟動,以(yi)供應(ying)Copec 50%的能源需求,使Copec每年(nian)的二氧(yang)化碳排(pai)放量減少(shao)19850噸。該合同將涵蓋(gai)72個Copec服務站、幾乎(hu)所有Copec的充電(dian)站以(yi)及位于(yu)智利的16個工業工廠中的8個。

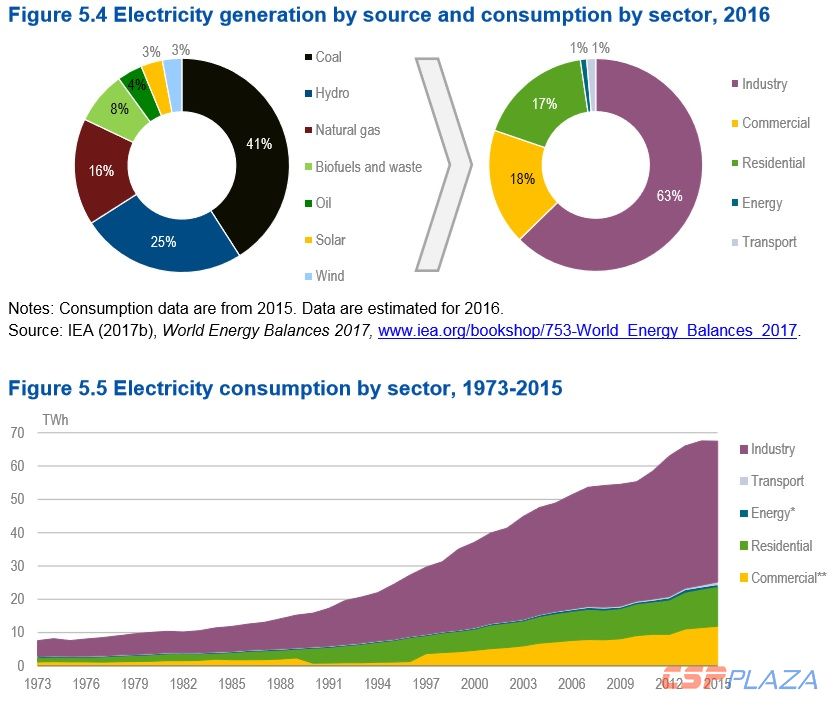

圖:智利發電與電力消費(fei)構成(來自國際能源署2018年智利能源政策報告)
在(zai)疫情爆發之前,預計到2030年智利的總電(dian)力(li)需求將增長25%左右(you),但COVID-19削減了全球(qiu)電(dian)力(li)需求,并(bing)增加了交易對手的風險。
或延緩智利光熱項目進一步部署
除了(le)影響光(guang)熱(re)電力交易,疫(yi)情爆發同樣(yang)也增加了(le)智利未來部署更多(duo)光(guang)熱(re)發電項目的不(bu)確定性。
按照智(zhi)利(li)建(jian)筑商會(CChC)預測(ce),繼COVID-19爆發和2019年第(di)四季度智(zhi)利(li)因生活(huo)成(cheng)本上升引發的(de)廣(guang)泛社會動蕩之(zhi)后,今年建(jian)筑項目投資有可能(neng)下降(jiang)10.5%。
今(jin)年2月,智(zhi)利國家(jia)能(neng)源委(wei)員會(national energy commission)以低于預期的需(xu)求預測為(wei)由,將6月至11月的關(guan)鍵發電量拍賣推(tui)遲。
而該拍賣活動有望使(shi)光熱發(fa)電與傳統發(fa)電方式(shi)抗衡。Cerro Dominador計劃在投標中競標其450兆(zhao)瓦(wa)的(de)Likana塔式(shi)光熱項(xiang)目,且(qie)投標價(jia)格有望比去年摩洛哥創(chuang)(chuang)下的(de)71美(mei)元/兆(zhao)瓦(wa)時更低(di),創(chuang)(chuang)造新的(de)低(di)價(jia)紀錄。
費爾南(nan)多?岡薩雷斯(si)指(zhi)出,這是一(yi)個競爭非常激烈的(de)市場,你可能會(hui)以幾美分的(de)價格差距(ju)贏(ying)得或失去(qu)一(yi)份合同。

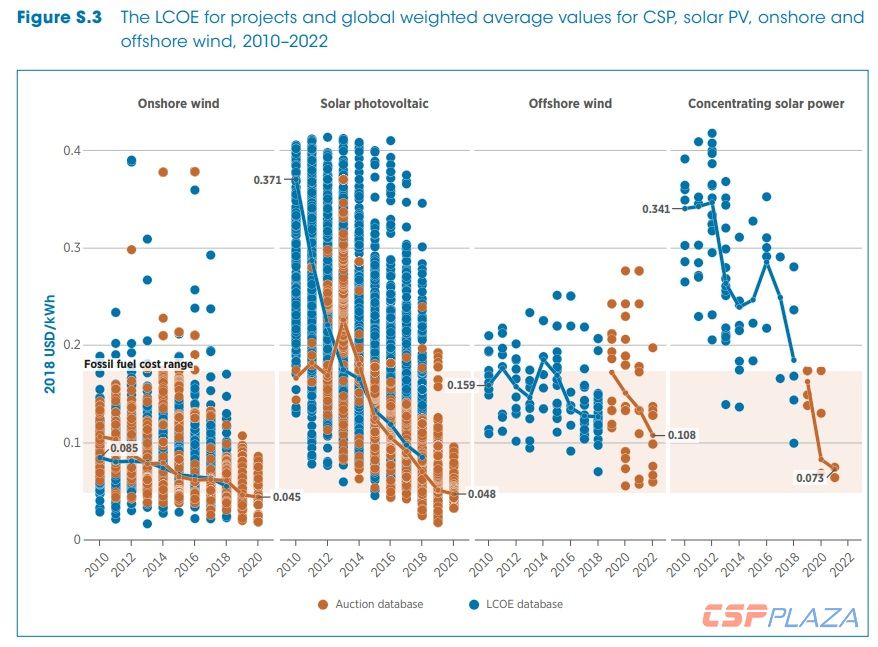

圖:全球2010-2022年太陽能、風能發電成本(來自2019年5月份發布的國際可再生能源機構報告《2018年可再生能源發電成本》)
光熱發電未來發展前景可期
智(zhi)利世界能源理事(shi)會(World Energy Council)執行(xing)董事(shi)瑪麗(li)亞?特立(li)尼達(da)?卡斯特羅(Maria Trinidad Castro)今年(nian)3月份曾表(biao)示(shi),智(zhi)利必須(xu)在整個COVID-19危機期間保持(chi)監(jian)管和(he)社會穩(wen)定(ding),以便在電廠基礎設施方面推(tui)行(xing)重大支出計(ji)劃。
卡斯(si)特羅表(biao)示:“如(ru)果情況(kuang)能夠相對迅(xun)速地得到(dao)控制,電力部門的(de)投資(zi)很可能基本上不會受到(dao)影響,因為(wei)這些投資(zi)是資(zi)本密(mi)集型的(de),旨在獲得長期回報。”
至關重(zhong)要的(de)是,智(zhi)利政府承(cheng)諾到(dao)2035年將可再生能(neng)源的(de)比重(zhong)從2018年的(de)20%提高(gao)到(dao)60%。截至2018年底,裝機(ji)容量為(wei)23.3千(qian)兆(zhao)瓦(wa)(wa)。智(zhi)利將在2024年前關閉5千(qian)兆(zhao)瓦(wa)(wa)燃(ran)煤發電機(ji)組(zu)中的(de)1.1千(qian)兆(zhao)瓦(wa)(wa),剩下的(de)將在2040年前關閉。
展望未來,低成本光伏和風能的快速增長將使光熱電站的低成本儲能價值進一步凸顯,預計智利還將出臺更多支持儲能投資的新法規。
