CSPPLAZA光熱發電網訊:9月19日,中國電建集團青海共和50MW熔鹽塔式光熱發電項目與青海魯能格爾木50MW塔式光熱發電項目相繼一次并網成功,成為我國第四個和第五個并網的光熱示范項目,為我國新增100MW商業化光熱電站裝機。
值得特別(bie)指出(chu)的是,這兩大(da)項(xiang)目相繼創下了(le)建(jian)(jian)設(she)周(zhou)(zhou)期(qi)的最(zui)短記錄(lu)(lu)。經驗數據(ju)表(biao)明,商業化(hua)光(guang)熱電(dian)站(zhan)的建(jian)(jian)設(she)周(zhou)(zhou)期(qi)普遍在(zai)2年以上,而中電(dian)建(jian)(jian)青海共和(he)50MW光(guang)熱發電(dian)項(xiang)目從(cong)2018年3月全(quan)面(mian)開工建(jian)(jian)設(she)到(dao)并(bing)網(wang)用了(le)530余天,魯能(neng)格爾木50MW光(guang)熱發電(dian)項(xiang)目從(cong)2018年5月8日(ri)正式開工建(jian)(jian)設(she)到(dao)并(bing)網(wang)僅用了(le)490余天,相繼刷新(xin)了(le)光(guang)熱電(dian)站(zhan)建(jian)(jian)設(she)周(zhou)(zhou)期(qi)的新(xin)記錄(lu)(lu)。

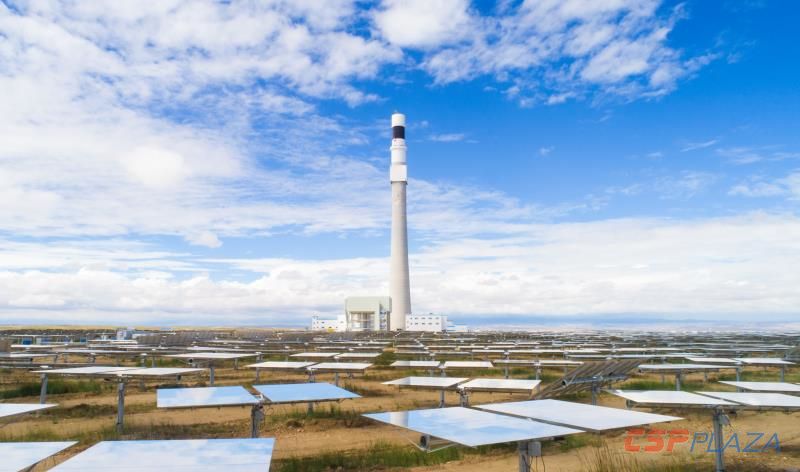

圖:中電(dian)建青海共和50MW塔式光(guang)熱發(fa)電(dian)項目

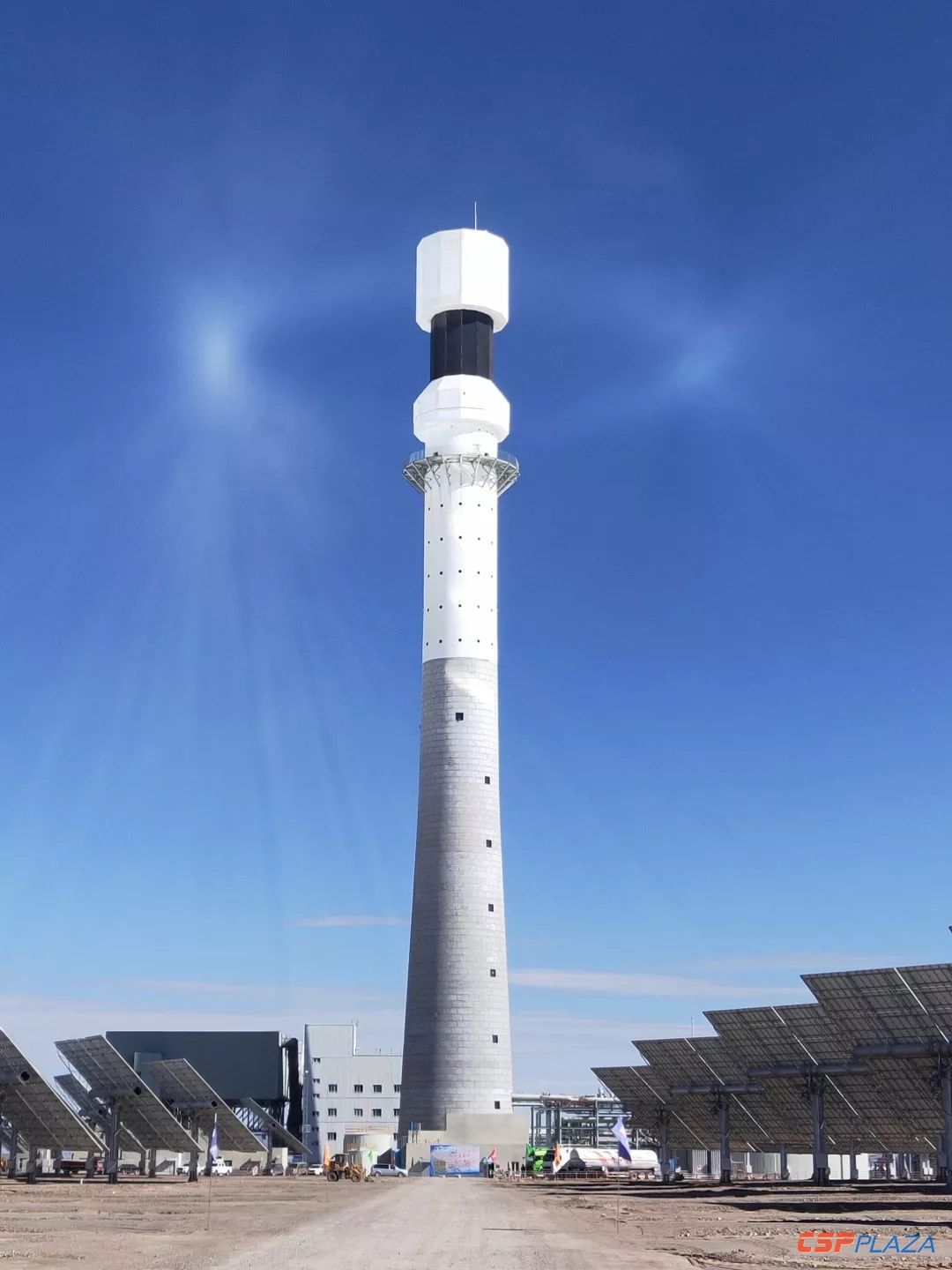

圖:青海魯能格爾木50MW塔(ta)式光熱發電項目(mu)
而這是(shi)在成熟(shu)可靠的技(ji)術(shu)支持、先(xian)進的工程建設理念(nian)、工期的合理安排及參建各方的通力配合等諸多因素影響下的結果(guo)。
就中(zhong)電建青海共(gong)和50MW塔式光(guang)(guang)熱(re)發電項目而言(yan),作為該(gai)項目聚光(guang)(guang)集熱(re)系統的設(she)備供貨(huo)與安裝(zhuang)及調試(shi)技(ji)(ji)術服務方,浙江中(zhong)控太陽能技(ji)(ji)術有限(xian)公司(簡稱“中(zhong)控太陽能”)憑(ping)借在德令哈10MW項目、德令哈50MW項目中(zhong)積累的成熟(shu)經驗,確(que)保了共(gong)和光(guang)(guang)熱(re)項目的順利實施(shi)。
以定(ding)日鏡安裝為例,該(gai)項目共配置了(le)30016面(mian)定(ding)日鏡。從第一(yi)面(mian)定(ding)日鏡下線開始,全部定(ding)日鏡組裝、安裝工作(zuo)歷(li)時6個(ge)月零17天,速(su)度刷新此前中控太陽能(neng)在德令哈50MW塔式光(guang)熱電站上創下的(de)紀錄。
在工程建(jian)設理(li)念方面,該(gai)項(xiang)(xiang)目(mu)EPC總承包單位(wei)(wei)西(xi)北勘測設計(ji)研究(jiu)院有(you)限公司將工程建(jian)設與信息技術深度融合,憑借數(shu)字(zi)化模型、數(shu)字(zi)化移交(jiao)、PM一體化管理(li)平臺,實現多(duo)專業(ye)、多(duo)軟件(jian)、多(duo)數(shu)據的(de)數(shu)字(zi)化集成和三位(wei)(wei)深化協同設計(ji),為項(xiang)(xiang)目(mu)高質量、高效率(lv)建(jian)設提供了技術層面的(de)保證。
以(yi)(yi)PM一(yi)體化管(guan)理平(ping)臺(tai)為例,該(gai)平(ping)臺(tai)是一(yi)個集(ji)設(she)(she)計(ji)、采購(gou)、施工(gong)、調試的(de)綜合(he)管(guan)理系(xi)統(tong)。項(xiang)目建設(she)(she)過程中所(suo)有的(de)相(xiang)關信息數(shu)據,包括(kuo)二維(wei)(wei)圖紙、三維(wei)(wei)模型、合(he)同(tong)信息、采購(gou)信息、工(gong)程聯(lian)系(xi)單以(yi)(yi)及各(ge)參建方相(xiang)互之間的(de)信息溝通(tong)全部可在這個系(xi)統(tong)里執行(xing)(xing),在很大程度(du)上推(tui)動了項(xiang)目的(de)順利進行(xing)(xing)。
在有限的時間內,確(que)保安全、高質、高效地(di)完成電站建設,合理的安排(pai)工期就(jiu)顯(xian)得尤為重要。
以(yi)吸熱(re)塔建設(she)(she)為(wei)例,一般來說,吸熱(re)塔建設(she)(she)周期為(wei)6個月。在(zai)中國西(xi)部地區特殊的氣候環境下,冬季溫度很低(di),要進行混凝(ning)土澆(jiao)筑施工是非常困難的。考慮到冬季無(wu)法施工,因此最好在(zai)3、4月份啟動(dong)建設(she)(she),在(zai)11月份之前完成這項任務。
回(hui)顧上(shang)述兩(liang)項目重要(yao)建設節點,我們發(fa)現:它(ta)們先后于2018年(nian)(nian)4月和5月開(kai)始吸熱(re)塔基礎(chu)建設,并于2018年(nian)(nian)11月底前完成吸熱(re)塔封頂,從而保(bao)證了工程進度。
由(you)于(yu)光熱電站建設鏈條比(bi)較(jiao)長,不同(tong)參與(yu)方在銜接上存(cun)在一些(xie)問題,這些(xie)問題的(de)解決需要業主、總包及監理單(dan)位的(de)總體(ti)協調與(yu)大力支持。
對此,中電(dian)(dian)建青海共和50MW光熱發電(dian)(dian)項(xiang)目(mu)業主單位共和西北水電(dian)(dian)光熱發電(dian)(dian)有限公司總經理(li)陳登平此前在出席CSPPLAZA 2019年會(hui)時表示,該項(xiang)目(mu)參與方多數是中國電(dian)(dian)建集團(tuan)的成員企業,優點是內部(bu)協(xie)調比(bi)較(jiao)快(kuai),遇(yu)到大的問題(ti)通過(guo)上(shang)層溝通協(xie)調就(jiu)可(ke)(ke)以解決,法律風險可(ke)(ke)能低一點,也可(ke)(ke)以提高工作效率。
可(ke)以看(kan)到的是(shi),伴隨著我(wo)國光(guang)熱(re)(re)產業的發(fa)展,尤(you)其(qi)在(zai)首(shou)批光(guang)熱(re)(re)示范項目的推動下,我(wo)國光(guang)熱(re)(re)發(fa)電(dian)(dian)企業已經完(wan)全打通(tong)了(le)光(guang)熱(re)(re)發(fa)電(dian)(dian)項目系(xi)統集成(cheng)(cheng)的各(ge)環節,掌握了(le)光(guang)熱(re)(re)發(fa)電(dian)(dian)的系(xi)統集成(cheng)(cheng)技術(shu),實現電(dian)(dian)站建(jian)設經驗(yan)的復制(zhi),不(bu)斷縮短建(jian)設周(zhou)期,這將有(you)利(li)于提(ti)升電(dian)(dian)站的投資回報(bao)率,降低(di)度(du)電(dian)(dian)成(cheng)(cheng)本。
