中控德令哈50MW光熱電站建設進度及10MW電站運行數據分享
來源:CSPPLAZA光熱發電網 | 0評論 | 11128查看 | 2018-06-29 11:13:00
CSPPLAZA光熱發電網訊:6月20日至22日,在中國國際光熱電站大會暨CSPPLAZA第五屆年會上,浙江中控太陽能技術有限公司董事長金建祥就青海中控德令哈50MW塔式光熱發電示范項目的建設進度及中控10MW光熱電站運營經驗同與會代表進行分享。


據金(jin)建祥(xiang)介紹,截至(zhi)6月(yue)(yue)10日,中(zhong)控(kong)德(de)令哈50MW光(guang)熱(re)(re)電站(zhan)立柱安(an)裝(zhuang)完(wan)成(cheng)20473根(gen),累計(ji)(ji)(ji)完(wan)成(cheng)75%,預(yu)計(ji)(ji)(ji)7月(yue)(yue)中(zhong)旬(xun)安(an)裝(zhuang)完(wan)畢(bi)(bi)(bi);定(ding)日鏡安(an)裝(zhuang)11170面(mian),累計(ji)(ji)(ji)完(wan)成(cheng)42%,預(yu)計(ji)(ji)(ji)9月(yue)(yue)中(zhong)旬(xun)所有定(ding)日鏡安(an)裝(zhuang)完(wan)畢(bi)(bi)(bi);吸熱(re)(re)器方面(mian):預(yu)計(ji)(ji)(ji)6月(yue)(yue)底完(wan)成(cheng)22片工(gong)廠制造,10月(yue)(yue)份(fen)(fen)完(wan)成(cheng)安(an)裝(zhuang)和調試(shi)(shi);儲換(huan)熱(re)(re)系統方面(mian):預(yu)計(ji)(ji)(ji)換(huan)熱(re)(re)器到貨時間為今年7月(yue)(yue)份(fen)(fen),熔鹽泵8月(yue)(yue)份(fen)(fen)到貨,10月(yue)(yue)份(fen)(fen)開始(shi)化(hua)鹽,11月(yue)(yue)份(fen)(fen)開始(shi)調試(shi)(shi)。目前,汽輪機已經制造完(wan)畢(bi)(bi)(bi),等(deng)待(dai)發貨。

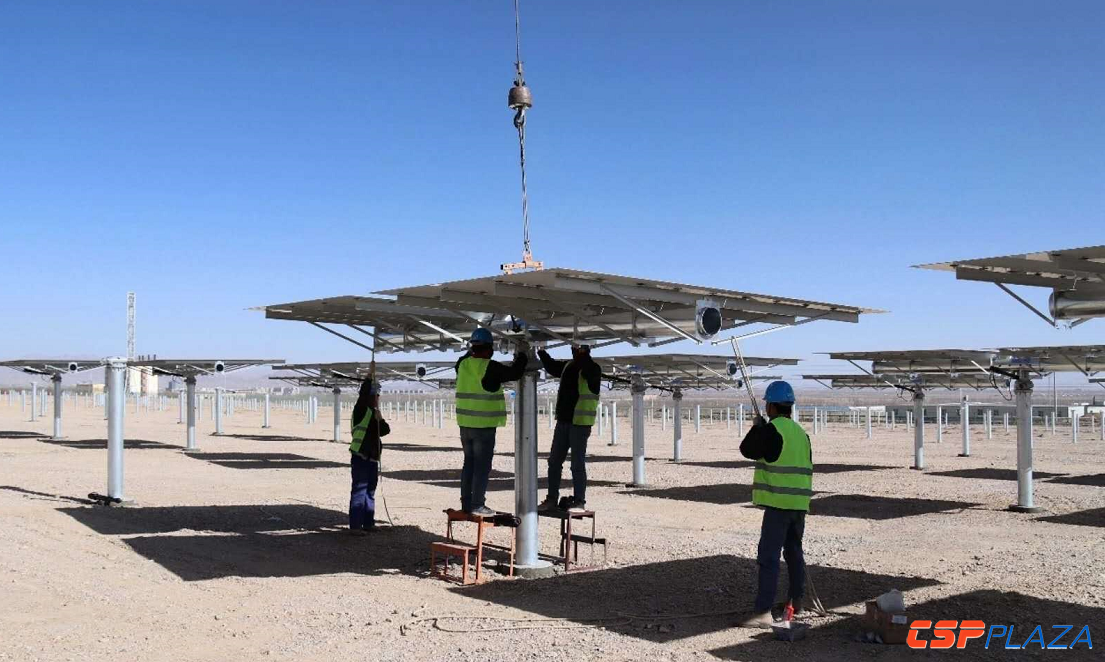

  圖:定日鏡吊裝現場

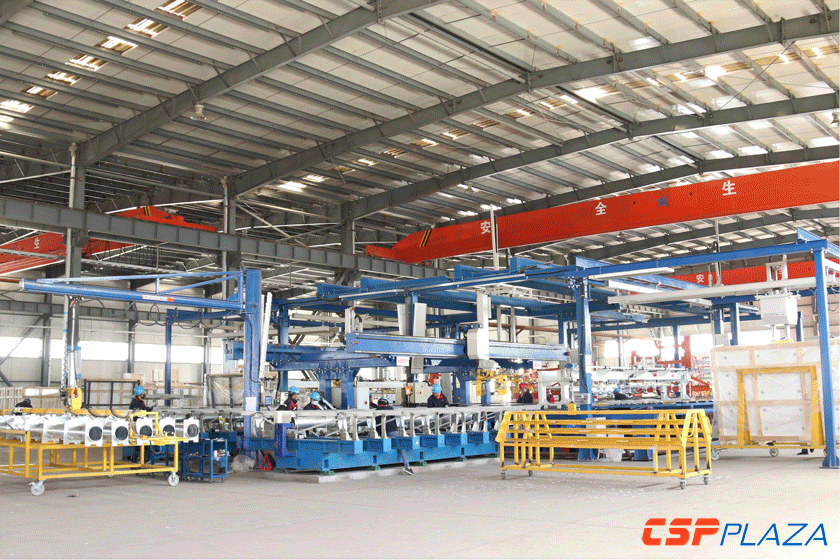

  圖:定日鏡組裝車間

  圖:截至6月10日已安裝定日鏡11170面

圖:吸熱塔于5月25日順利封頂(ding)


  圖:儲換熱系統施工現場

  圖:主廠房施工現場

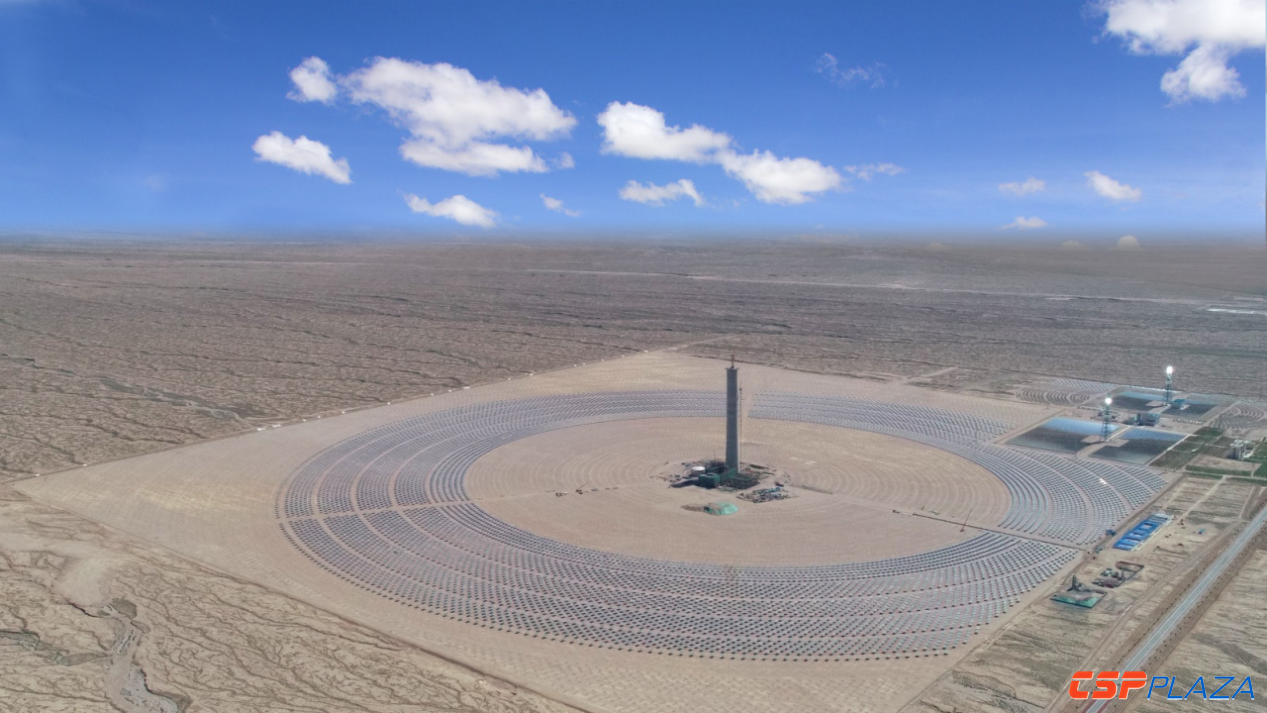

  圖:全場鳥瞰圖

目前,光熱電站的建設周期約為2年,而壓縮建設周期則有利于提升電站的投資回報率,降低度電成本。對此,金建祥指出,影響光熱電站建設周期的主要因素是設計、混凝土施工及部分設備供貨周期。在未來,隨著光熱設備的定型、設計及生產標準化程度的提升,設計院、制造廠商和施工單位也會積累豐富的經驗,光熱電站建設周期可以縮短至1-1.5年。

最后,金建祥表示,中控德令哈50MW光熱項目建設進展比較順利,預計12月份能夠成功并網發電;中控德令哈10MW電站運營情況良好,發電量達成率全球領先,最近半年發電量達成率達到94.2%。同時,他對即將投運的50MW電站充滿信心,并預測投運首年發電量達成率將達到80%,次年能夠達到95%。

更多精彩內容,請閱讀下面刊出的金建祥的演講全文:

各位下午好!接下來,我想同在座的各位分享一下青海中控德令哈50MW塔式光熱發電示范項目建設的一些體會和10MW電站運營的一些感受。

青海中控德令哈50MW塔式光熱發電示范項目于2016年10月份開工建設,預計到今年年底能夠并網發電。該項目技術、工程承包商均為浙江中控太陽能技術有限公司,總投資為11.3億元,靜態投資為10.88億,年發電量1.46億度,資本金收益率為12.8%。

關于(yu)項(xiang)目(mu)的(de)主要技(ji)術(shu)參數:德(de)令哈的(de)光資源比(bi)一(yi)般地方要好(hao)一(yi)點,DNI為(wei)(wei)(wei)2043kWh/㎡,去年的(de)實測數據為(wei)(wei)(wei)2002kWh/㎡;項(xiang)目(mu)占地面積為(wei)(wei)(wei)2.47km2,總(zong)采光面積為(wei)(wei)(wei)542700㎡,吸熱器(qi)額(e)定熱功(gong)率(lv)(lv)為(wei)(wei)(wei)230MWt,儲(chu)熱容(rong)量為(wei)(wei)(wei)869MWh,儲(chu)熱時間為(wei)(wei)(wei)7.2小時,汽(qi)輪機額(e)定功(gong)率(lv)(lv)為(wei)(wei)(wei)50MWe。


關于項目的設計:項目設計單位中國電力工程顧問集團西北電力設計院是非常權威的設計單位,同時中控太陽能也參與了一些核心工作。在設計進度方面,2016年12月份做了補充可研編制;2017年2月份做初步設計;2017年6月份完成初步設計;2017年8月份完成吸熱塔上部結構施工圖設計。整體而言,初步設計周期為4個月,詳細設計周期為14個月。由于首次做這樣的設計,因此要留有足夠的余量。當然,隨著項目經驗的不斷積累以及設計的標準化,項目整體的設計時間可以由18個月縮短到8個月。

鏡場由中控太陽能公司承建,共計27135臺定日鏡,包含1套控制系統,4輛清洗車,鏡面清潔周期為每周清洗一次(德令哈的空氣比其它地方干凈一點)。

關于定日鏡的主要參數:工作風速為16m/s以下,最大的生存風速為37m/s,工作溫度為-40℃至65℃,防護等級為IP65,工作海拔在5000m,壽命長30年,反射率為0.94,年故障率為0.3‰(故障率非常低)。

關于定日鏡組裝車間:采用全自動生產線,占地面積2400㎡,每條生產線每天產量為150套,相當于3000㎡的生產能力,如果采用2條生產線,每天的生產能力就可達到6000㎡。

關于鏡場進度和定日鏡安裝進度:截至6月10日,完成立柱安裝20473根,累計完成75%,預計7月中旬可以安裝完畢;定日鏡已安裝11170面,累計完成42%,預計9月中旬可完成所有定日鏡的安裝。班組安排情況為:立柱安裝4人,定日鏡組裝人數6人。

吸熱器是由杭州鍋爐集團股份有限公司設計的,直徑為12.14m,高度為15.03m,設計效率為90%,吸熱屏數量為32片,預計6月底可完成22片工廠制造,10月份能夠完成安裝和調試。

儲換熱系統進度相對有點耽誤:2017年7月儲罐基礎開工,2017年9月完成混凝土基礎,預計今天7月份換熱器到貨,8月份熔鹽泵到貨,10月份開始化鹽,11月份開始調試。目前,汽輪機已經制造完畢,等待發貨。

令人遺憾的是,受氣溫影響,2017年12月至2018年3月項目施工暫停。去年由于經驗不足,未能在冬季來臨之前完成吸熱塔施工,致使4個月的時間沒能利用起來,有點耽誤項目進度。由于我們在去年11月份的時候沒有按期完工,耽誤了兩個月的時間,因此,到今年5月下旬才完成吸熱塔施工。

總體來看,項目在今年年底實現并網發電的可能性還是比較大的,所謂可能性就是不能完全保證,需要留意一些意外情況的發生,畢竟在當今社會,意外情況時有發生,諸如環保問題等等,都可能會帶來一些影響,但是目前還沒有發生會影響項目按時并網發電的大事情。

對于如何縮短項目建設工期,一直是大家非常關注的話題,而我們在這方面也有很多體會。目前,光熱電站的建設周期約為2年,壓縮建設周期有利于提升電站的投資回報率,降低度電成本,這點大家都很明白。

那么,如何縮短建設周期呢?我認為,第一個影響因素是設計。目前,從初步設計到詳細設計要花費18個月的時間,而通過技術路線的定型、設計的標準化和可復制性的提升,我相信第二、第三個電站的設計周期可以大幅度縮短,預計設計周期可以縮短到8-10個月。

第二個影響因素是混凝土施工。在中國西部地區特殊的氣候環境下,冬季溫度很低,要進行混凝土澆筑施工是非常困難的,約有4個月的時間要暫停施工,因此,我們要考慮如何在可以施工的時間段內里完成土建澆鑄施工,同時,在冬季我們可以開展室內安裝調試工作。一般來說,吸熱塔的建設周期為6個月,考慮到冬季無法施工,因此最好在3、4月份啟動建設,在11月份之前完成這項任務。這樣,我們就可以對11月份到次年3月份這4個月時間進行合理安排。


除此(ci)之(zhi)外(wai)(wai),由于部分設(she)(she)備(bei)供貨(huo)周(zhou)期(qi)很長,比如吸(xi)熱器、換熱器、熔(rong)鹽泵及(ji)汽輪(lun)機等大(da)(da)約需要(yao)12個月的(de)(de)(de)時(shi)(shi)間(jian)到貨(huo),這(zhe)也會影響項目建(jian)設(she)(she)周(zhou)期(qi)。如果我(wo)們(men)選用(yong)國(guo)外(wai)(wai)生產的(de)(de)(de)汽輪(lun)機,可能需要(yao)15個月的(de)(de)(de)時(shi)(shi)間(jian)到貨(huo),若想縮(suo)(suo)短(duan)時(shi)(shi)間(jian),不(bu)能期(qi)望老外(wai)(wai)為(wei)我(wo)們(men)加班加點(dian),倒是(shi)中國(guo)人加班加點(dian)是(shi)常事,你可以有(you)所期(qi)待。因(yin)此(ci),只有(you)通過(guo)設(she)(she)備(bei)定型、生產過(guo)程(cheng)的(de)(de)(de)標(biao)準(zhun)化、模塊化以及(ji)原材料批(pi)量采購,可以大(da)(da)幅度縮(suo)(suo)短(duan)供貨(huo)周(zhou)期(qi),也可按(an)照(zhao)連(lian)續(xu)建(jian)設(she)(she)幾個電站的(de)(de)(de)要(yao)求提(ti)前下(xia)單(dan);如果每個項目均按(an)照(zhao)工(gong)程(cheng)節點(dian)單(dan)獨(du)下(xia)單(dan),那么12個月的(de)(de)(de)制(zhi)造周(zhou)期(qi)是(shi)省不(bu)出來的(de)(de)(de),反之(zhi)可以大(da)(da)幅度縮(suo)(suo)短(duan)長周(zhou)期(qi)設(she)(she)備(bei)的(de)(de)(de)生產時(shi)(shi)間(jian)。


我(wo)們相信,未(wei)來隨著(zhu)光(guang)熱(re)設備的定(ding)型、設計(ji)及生產標準化(hua)程度(du)的提升,設計(ji)院、制(zhi)造(zao)廠商和施工單位也會(hui)積(ji)累(lei)豐富的經(jing)驗,光(guang)熱(re)電(dian)站建設周期可以縮短至1-1.5年(nian)(我(wo)們認為1年(nian)之內(nei)的可能(neng)性(xing)是不(bu)存在的)。


在接下(xia)來的(de)時間里,我想就(jiu)中控德令哈10MW項目運(yun)(yun)行(xing)的(de)體會跟各位分享(xiang)一下(xia)。下(xia)圖(tu)顯示的(de)是(shi)從2017年(nian)1月至2018年(nian)5月,10MW電(dian)站的(de)理論(lun)發(fa)電(dian)量和(he)實(shi)際發(fa)電(dian)量統(tong)計情況,這些數據囊括了所(suo)有影響發(fa)電(dian)量的(de)因(yin)素(su),即天氣(qi)原因(yin)、運(yun)(yun)營(ying)經(jing)驗(yan)和(he)設(she)備故障(zhang)(zhang)(前幾次會議中提供(gong)的(de)幾份(fen)報告將設(she)備故障(zhang)(zhang)的(de)因(yin)素(su)剔除(chu)(chu)了,更(geng)多的(de)是(shi)關注運(yun)(yun)行(xing)水(shui)平,這是(shi)緣于公司內部對運(yun)(yun)營(ying)考核要扣(kou)除(chu)(chu)設(she)備故障(zhang)(zhang)的(de)影響)。

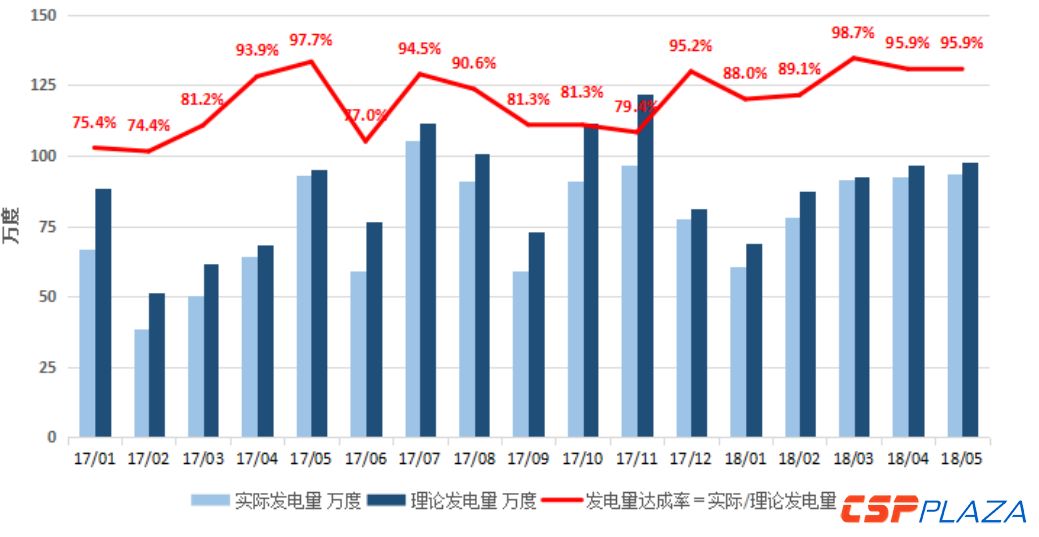

圖:中(zhong)控德令哈10MW塔(ta)式光熱電站(zhan)發電量達成率(2017.1-2018.5)


2017年,10MW電(dian)(dian)(dian)站的(de)理論(lun)發(fa)(fa)(fa)電(dian)(dian)(dian)量(liang)是1039.7萬度,實(shi)(shi)際發(fa)(fa)(fa)電(dian)(dian)(dian)量(liang)大(da)(da)約900萬度(899.4萬度)。我們從上(shang)圖中可以看出來(lai),2017年前幾個(ge)月發(fa)(fa)(fa)電(dian)(dian)(dian)量(liang)比(bi)較(jiao)少(shao),實(shi)(shi)際值和理論(lun)值差距比(bi)較(jiao)大(da)(da),有好(hao)幾個(ge)月的(de)發(fa)(fa)(fa)電(dian)(dian)(dian)量(liang)達成率(lv)都不(bu)到(dao)80%。另外,雖然去(qu)年9、10、11月份德令哈光資源較(jiao)好(hao),但(dan)實(shi)(shi)際發(fa)(fa)(fa)電(dian)(dian)(dian)量(liang)和理論(lun)發(fa)(fa)(fa)電(dian)(dian)(dian)量(liang)差距也比(bi)較(jiao)大(da)(da),主要(yao)原因是這段時間在整(zheng)改故障設備。


由于德令哈冬(dong)季(1-3月(yue)(yue)(yue)(yue)份(fen)(fen)(fen))天(tian)(tian)氣(qi)變幻莫測,而(er)且(qie)下雪、沙塵暴天(tian)(tian)氣(qi)比較多(duo)(平常(chang)是沒有(you)的(de)(de)),極端(duan)天(tian)(tian)氣(qi)的(de)(de)影響比較大。10MW電站經過一(yi)年(nian)(nian)多(duo)的(de)(de)運營(ying),在(zai)去年(nian)(nian)9、10、11月(yue)(yue)(yue)(yue)份(fen)(fen)(fen)時,熔鹽設備(bei)的(de)(de)各(ge)項故障都暴露出(chu)來了(le),我(wo)們為(wei)此花費了(le)3個(ge)月(yue)(yue)(yue)(yue)的(de)(de)時間做(zuo)了(le)集中(zhong)整改(gai)。從2017年(nian)(nian)12月(yue)(yue)(yue)(yue)份(fen)(fen)(fen)開始到現在(zai),是10MW電站經歷整改(gai)之后正常(chang)運營(ying)的(de)(de)半年(nian)(nian),這半年(nian)(nian)運行情況非常(chang)良好。1月(yue)(yue)(yue)(yue)份(fen)(fen)(fen)、2月(yue)(yue)(yue)(yue)份(fen)(fen)(fen)發電量達(da)成率(lv)接近90%,跟去年(nian)(nian)同期的(de)(de)達(da)成率(lv)相比,有(you)了(le)大幅度的(de)(de)提(ti)升(有(you)15個(ge)百分點的(de)(de)提(ti)升),而(er)3月(yue)(yue)(yue)(yue)份(fen)(fen)(fen)、4月(yue)(yue)(yue)(yue)份(fen)(fen)(fen)、5月(yue)(yue)(yue)(yue)份(fen)(fen)(fen)的(de)(de)達(da)成率(lv)高(gao)達(da)98.7%、95.9%和95.9%,最近半年(nian)(nian)平均達(da)成率(lv)達(da)到94.2%。


此(ci)外(wai),我們對過(guo)去半年(nian)(nian)10MW電站的(de)(de)(de)發電量情況做了(le)分析,其理論發電量為524.5萬度,實際(ji)發電量為493.6萬度,發電量達成率為94.2%,比(bi)上年(nian)(nian)同期提高了(le)8.8個百分點,這(zhe)個提升(sheng)是(shi)比(bi)較明顯的(de)(de)(de),原因有以下幾條:第(di)(di)一,預(yu)警極端天(tian)氣,采(cai)取多項(xiang)有效(xiao)的(de)(de)(de)預(yu)防措施(shi),減少極端天(tian)氣對運(yun)(yun)營的(de)(de)(de)影(ying)響;第(di)(di)二,設(she)(she)備度過(guo)了(le)磨(mo)合期,運(yun)(yun)維(wei)策略得到優(you)化(hua),檢(jian)修(xiu)經驗不斷積累,熔鹽設(she)(she)備故(gu)障率大幅度下降(設(she)(she)備故(gu)障影(ying)響占比(bi)從去年(nian)(nian)的(de)(de)(de)8.9%下降到今(jin)年(nian)(nian)的(de)(de)(de)2.1%);第(di)(di)三,運(yun)(yun)營操作的(de)(de)(de)影(ying)響則維(wei)持在3%左右,沒有大的(de)(de)(de)變(bian)化(hua)。


到(dao)目前為(wei)止,國外(wai)同行經過多年(nian)的(de)(de)(de)努(nu)力,發(fa)(fa)電(dian)(dian)(dian)量(liang)達(da)成(cheng)率(lv)最好(hao)的(de)(de)(de)也就(jiu)(jiu)是(shi)93.8%,而(er)我(wo)們(men)10MW電(dian)(dian)(dian)站正式運(yun)行的(de)(de)(de)第一年(nian)就(jiu)(jiu)能夠(gou)達(da)到(dao)86.5%,最近(jin)半年(nian)已達(da)到(dao)94.2%,這是(shi)相當不(bu)(bu)容易的(de)(de)(de)。或許(xu)有(you)人(ren)會(hui)問(wen):10MW電(dian)(dian)(dian)站的(de)(de)(de)運(yun)行是(shi)不(bu)(bu)是(shi)簡單一點?但事實上(shang),真正了解中控德(de)令哈10MW電(dian)(dian)(dian)站工(gong)藝(yi)流(liu)程(cheng)的(de)(de)(de)人(ren)可能不(bu)(bu)會(hui)認同這個觀點,因為(wei)10MW電(dian)(dian)(dian)站的(de)(de)(de)工(gong)藝(yi)流(liu)程(cheng)遠比未來建成(cheng)的(de)(de)(de)50MW電(dian)(dian)(dian)站要復雜(za)許(xu)多,運(yun)行操作(zuo)遇到(dao)的(de)(de)(de)困難也會(hui)很(hen)(hen)多。因此,我(wo)們(men)對即將投(tou)運(yun)的(de)(de)(de)50MW電(dian)(dian)(dian)站很(hen)(hen)有(you)信心,并(bing)希(xi)望第一年(nian)發(fa)(fa)電(dian)(dian)(dian)量(liang)達(da)成(cheng)率(lv)達(da)到(dao)80%,第二年(nian)就(jiu)(jiu)能達(da)到(dao)95%。此外(wai),我(wo)們(men)今年(nian)對10MW電(dian)(dian)(dian)站的(de)(de)(de)內部考核指標(biao)是(shi)發(fa)(fa)電(dian)(dian)(dian)量(liang)達(da)成(cheng)率(lv)達(da)到(dao)95%以上(shang),而(er)前半年(nian)已經達(da)到(dao)94.2%,那么全年(nian)完成(cheng)95%的(de)(de)(de)指標(biao)是(shi)很(hen)(hen)有(you)希(xi)望的(de)(de)(de)。


最后(hou),我想總(zong)結(jie)一下,中(zhong)控德(de)令哈50MW項(xiang)目的建設(she)進展(zhan)比較順利,預計12月份(fen)能(neng)夠成(cheng)(cheng)功并網發電(dian);光熱電(dian)站(zhan)的整個(ge)建設(she)周(zhou)期未來能(neng)夠縮短至1-1.5年(nian);中(zhong)控德(de)令哈10MW電(dian)站(zhan)運(yun)營情況良好(hao),發電(dian)量(liang)達(da)(da)成(cheng)(cheng)率(lv)全(quan)球領先!我們對(dui)即將投運(yun)的50MW電(dian)站(zhan)充滿信心(xin),預測投運(yun)首年(nian)發電(dian)量(liang)達(da)(da)成(cheng)(cheng)率(lv)將達(da)(da)到80%,第二年(nian)將達(da)(da)到95%。如(ru)果(guo)發電(dian)量(liang)達(da)(da)成(cheng)(cheng)率(lv)達(da)(da)到95%以上,那么電(dian)站(zhan)就(jiu)具有良好(hao)的經濟(ji)性,如(ru)果(guo)在80%以下,電(dian)站(zhan)就(jiu)沒有經濟(ji)性可言(yan),故而并網之后(hou)發電(dian)量(liang)達(da)(da)成(cheng)(cheng)率(lv)將成(cheng)(cheng)為一切工(gong)作的核心(xin)!


謝謝各位!


提問:金總您(nin)好(hao)!我(wo)(wo)是(shi)艾默(mo)生(sheng)網絡能源(yuan)公(gong)司的,我(wo)(wo)們很(hen)榮幸為德(de)令哈50兆瓦(wa)電(dian)(dian)站提供鏡場UPS,就是(shi)不間斷電(dian)(dian)源(yuan)設(she)備(bei),針對剛才金總的發言,有一個(ge)問題,10兆瓦(wa)電(dian)(dian)站運(yun)行里,您(nin)提到了(le)一個(ge)數據,發電(dian)(dian)量(liang)和上(shang)網電(dian)(dian)量(liang)實際上(shang)有一個(ge)數據差(cha),這(zhe)個(ge)數據差(cha)是(shi)電(dian)(dian)站自身的運(yun)營的廠用電(dian)(dian)嗎?


金建祥:對。將來(lai)50MW、100MW電(dian)站的廠(chang)用電(dian)比例最(zui)大(da)的可能性是在9%左(zuo)右,不會(hui)像現在的10MW那(nei)么(me)高。


提問:在未(wei)來,10MW電(dian)站會和50MW電(dian)站執行統一的上網電(dian)價(jia)標(biao)準(zhun)嗎?


金建祥:10MW電站(zhan)是1.2元(yuan)/度的電價(jia),50MW是1.15元(yuan)/度的電價(jia)。
