CSPPLAZA光熱發電網訊:首(shou)航節(jie)能敦煌100MW熔鹽塔式光熱電站為首(shou)批(pi)光熱示(shi)范項(xiang)目(mu)中(zhong)為數不多的(de)推進速度(du)較快的(de)項(xiang)目(mu)之(zhi)一,下面一組圖片(pian)展(zhan)現(xian)了(le)該電站(zhan)最近的建設場(chang)景(jing)。從中可見,項目推進(jin)情(qing)況(kuang)良好。
該電(dian)站由一(yi)萬(wan)余臺定日(ri)鏡圍繞著261米左右的吸熱(re)(re)器組成的聚光吸熱(re)(re)系統、儲(chu)(chu)能時長11小(xiao)時的熔鹽儲(chu)(chu)熱(re)(re)系統和發電(dian)島系統組成,電(dian)站全年設(she)計發電(dian)小(xiao)時數(shu)3500小(xiao)時,總(zong)投資(zi)30個(ge)億。

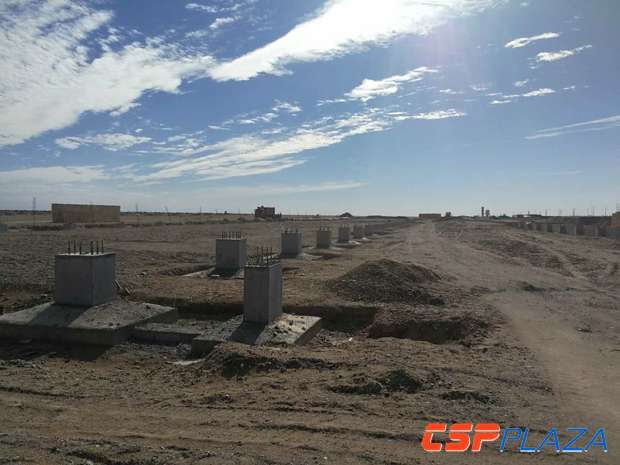

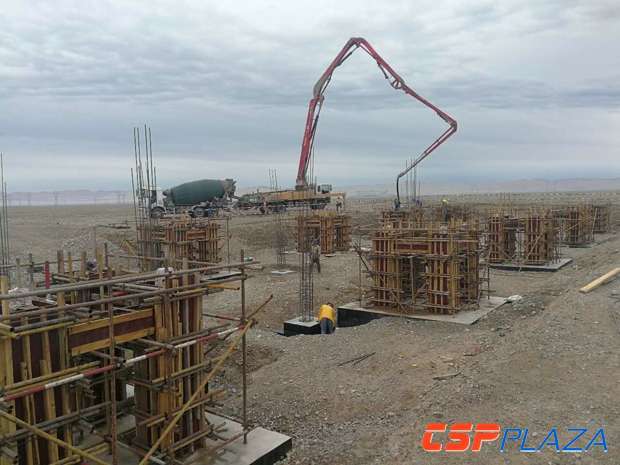

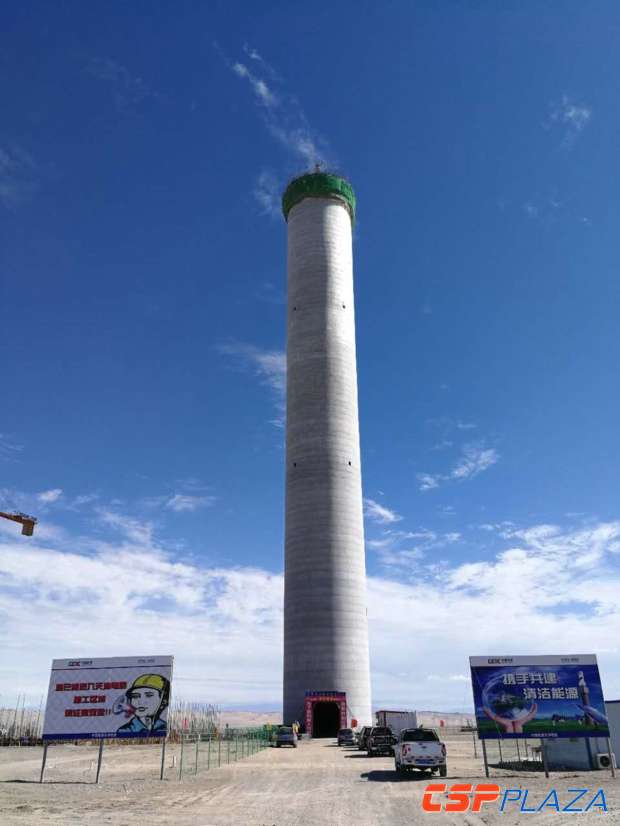

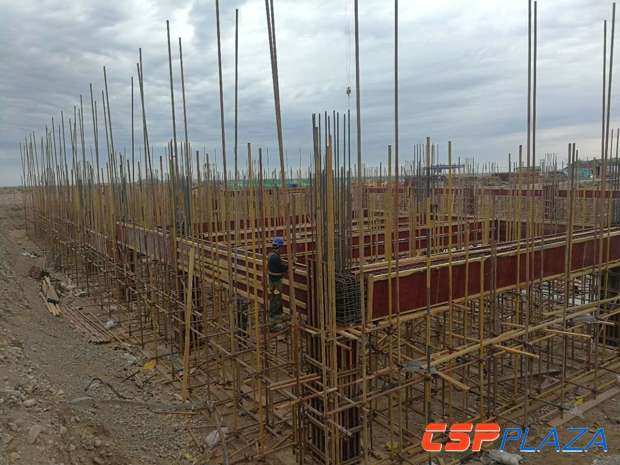

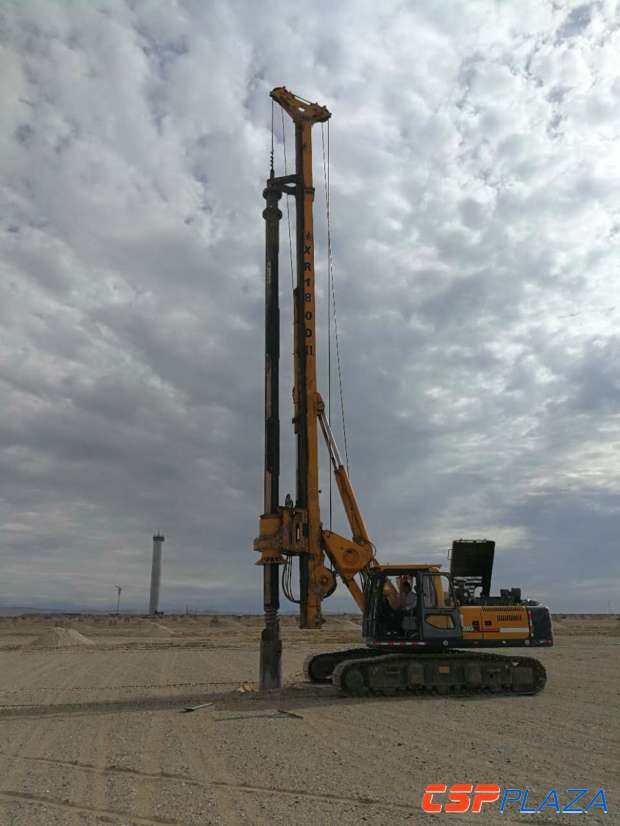

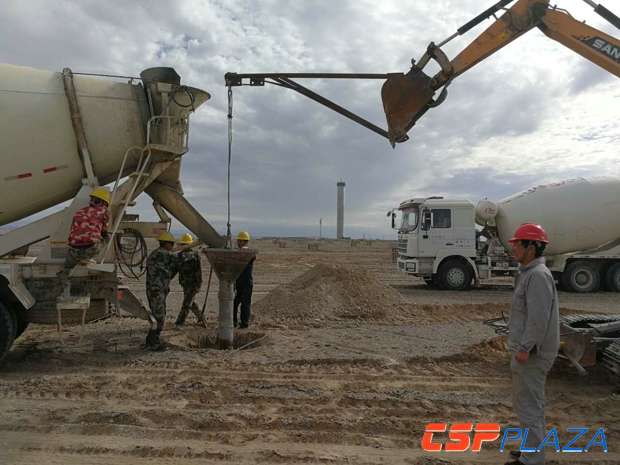

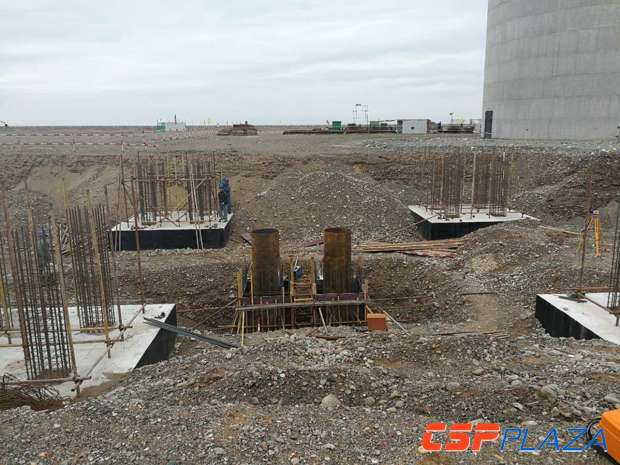

該電站于2014年開始前期工作,2015年底舉行開工奠基儀式,2016年11月份進入全面建設階段,目前正在進行定日鏡基礎的澆灌工作,鏡(jing)場樁(zhuang)基累計(ji)成孔4065個(ge),成樁(zhuang)3682個(ge),承臺367個(ge)。廠(chang)房等基礎設施建設,截止到7月26日,吸熱塔混凝土已澆筑至132.65米(mi),計(ji)(ji)劃(hua)(hua)于今年(nian)八(ba)月(yue)底完成(cheng)封(feng)頂(ding)。同時(shi)所有的定日鏡安(an)裝也計(ji)(ji)劃(hua)(hua)于2018年(nian)5月(yue)份(fen)完成(cheng)。汽(qi)輪機預(yu)計(ji)(ji)2018年(nian)3月(yue)份(fen)到貨,2018年(nian)6月(yue)份(fen)完成(cheng)汽(qi)輪機扣缸,預(yu)計(ji)(ji)2018年(nian)8月(yue)并網發電(dian)。
